Birimlendirilmiş Elektrik Üretim Maliyeti — LCOE

LCOE (Levelized Cost of Electricity), bir elektrik üretim tesisinin ekonomik ömrü boyunca ortaya çıkması beklenen maliyetlerin, aynı dönemde üreteceği toplam elektrik miktarına indirgenmesiyle elde edilen temel ekonomik göstergelerden biridir.

Basitleştirilmiş biçimde LCOE; yatırım harcamaları, finansman maliyetleri, işletme ve bakım giderleri, yakıt giderleri ve ilgili diğer maliyetlerin, santralin ekonomik ömrü boyunca üreteceği elektrik miktarı ile ilişkilendirilmesiyle hesaplanır.

Bu nedenle LCOE yalnızca “santral kaç paraya yapılır?” sorusunun cevabı değildir. Bir santralin ne kadar süre çalıştığı, yıl içerisinde ne kadar elektrik ürettiği ve sermayenin hangi maliyetle finanse edildiği de sonuç üzerinde önemli etkiye sahiptir.

Yatırım Maliyeti

Santralin tasarım, mühendislik, inşaat, ekipman ve devreye alma aşamalarındaki sermaye harcamalarıdır.

Finansman

Özellikle yüksek sermaye gerektiren projelerde faiz oranları, finansman süresi ve sermaye maliyeti elektrik üretim maliyetini önemli ölçüde etkiler.

Üretim Miktarı

Aynı yatırım maliyetine sahip iki santral, farklı kapasite faktörleriyle çalışıyorsa birim elektrik maliyetleri birbirinden önemli ölçüde farklı olabilir.


Gecelik Yatırım Maliyeti

Elektrik üretim teknolojilerinin karşılaştırılmasında kullanılan bir diğer önemli gösterge gecikmiş yatırım maliyeti değil, “gecikmesiz” veya “overnight” yatırım maliyetidir.

İngilizce literatürde overnight capital cost olarak adlandırılan bu değer, bir santralin sanki tek bir anda inşa edilmiş olduğu varsayımıyla hesaplanan sermaye maliyetini ifade eder.

Bu yaklaşım gerçek bir santralin bir gecede yapılabileceği anlamına gelmez. Amaç, inşaat süresi boyunca oluşabilecek faiz, fiyat artışı ve diğer finansman etkilerini ayrı değerlendirerek farklı projelerin temel yatırım maliyetlerini karşılaştırabilmektir.

Özellikle nükleer santrallar gibi büyük sermaye gerektiren projelerde inşaat süresi ile finansman maliyeti birbirinden bağımsız düşünülemez. İnşaatın uzaması, kullanılan sermayenin daha uzun süre boyunca finansman maliyeti oluşturmasına ve dolayısıyla projenin toplam ekonomik yükünün artmasına neden olabilir.


Baz Yük Teknolojilerinde LCOE

Aşağıdaki grafik, eski OECD-NEA çalışmalarında doğal gaz kombine çevrim, kömür ve nükleer enerji gibi sürekli üretim yapabilen teknolojiler için hesaplanan LCOE aralıklarını göstermektedir.

Grafik tarihsel bir çalışmaya dayandığı için burada verilen değerlerin günümüzdeki yeni santral maliyetleri olarak yorumlanmaması gerekir. Bununla birlikte grafik, iskonto oranının ve sermaye maliyetinin yüksek yatırım gerektiren teknolojiler üzerindeki etkisini göstermek açısından önemlidir.

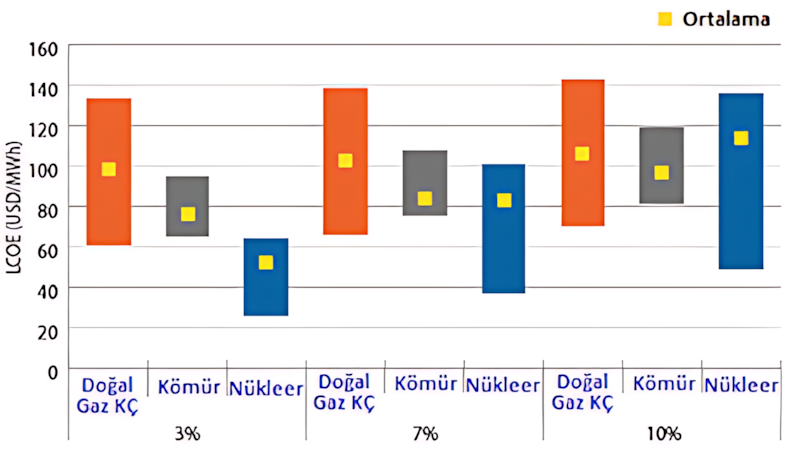

Baz yük elektrik üretim teknolojileri için tarihsel LCOE aralıkları

Baz yük elektrik üretim teknolojileri için tarihsel LCOE aralıkları

Nükleer santralların ekonomik yapısında sermaye maliyetinin ağırlığı yüksektir. Bu nedenle finansman koşullarındaki değişiklikler nükleer projelerin LCOE değerini diğer bazı teknolojilere kıyasla daha belirgin biçimde etkileyebilir.

Buna karşılık nükleer santralların yüksek kapasite faktörü ve uzun işletme ömrü, ilk yatırım maliyetinin çok sayıda megavatsaatlik üretim üzerine yayılmasını sağlar. Bu nedenle yalnızca ilk yatırım maliyetine bakılarak ekonomik sonuç çıkarılması doğru değildir.


Güneş ve Rüzgâr Enerjisinde Maliyetler

Yenilenebilir enerji teknolojilerinde özellikle güneş fotovoltaik sistemleri ve karasal rüzgâr santrallarında son yıllarda önemli maliyet düşüşleri yaşanmıştır. Teknolojik gelişmeler, üretim ölçeğinin büyümesi ve tedarik zincirlerindeki değişimler bu dönüşümde önemli rol oynamıştır.

Bununla birlikte bir güneş veya rüzgâr santralinin LCOE değerini değerlendirmek, yalnızca santralin kendi üretim maliyetine bakmakla sınırlı değildir. Kaynağın değişken olması nedeniyle şebeke bağlantısı, depolama, yedekleme, esneklik ve sistem entegrasyonu gibi unsurlar da elektrik sisteminin toplam maliyetinde dikkate alınabilir.

Güneş ve rüzgâr kaynaklarının ekonomik performansı da bölgeye göre büyük farklılık gösterebilir. Güneşlenme süresi, rüzgâr rejimi, arazi maliyeti, şebekeye uzaklık, finansman koşulları ve ekipman fiyatları aynı teknolojinin farklı ülkelerde farklı maliyetlere sahip olmasına yol açabilir.

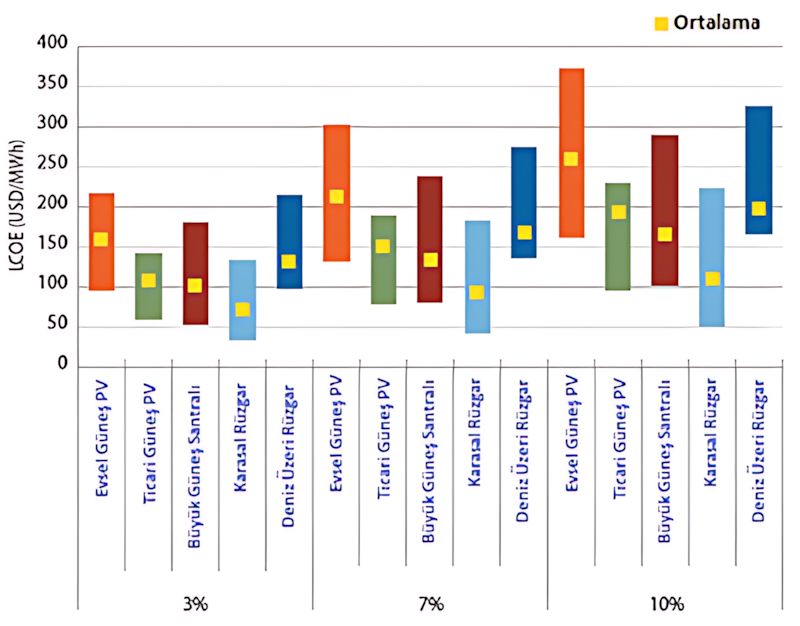

Güneş PV ve rüzgâr teknolojileri için tarihsel LCOE aralıkları

Güneş PV ve rüzgâr teknolojileri için tarihsel LCOE aralıkları

Farklı iskonto oranlarının maliyet üzerindeki etkisini gösteren tarihsel karşılaştırma

Güncel uluslararası değerlendirmelerde güneş PV ve karasal rüzgâr, yeni elektrik üretim kapasitesi açısından en rekabetçi düşük emisyonlu seçenekler arasında yer almaktadır. Ancak bu durum, bütün elektrik sistemlerinde tek başına en düşük toplam sistem maliyetine sahip oldukları anlamına gelmez. Elektrik sisteminin süreklilik, esneklik ve kapasite ihtiyaçları ayrıca değerlendirilmelidir.


Doğal Gaz Santrallarının Ekonomisi

Doğal gaz kombine çevrim santralları, görece düşük ilk yatırım maliyeti, kısa inşaat süresi ve işletme esnekliği nedeniyle elektrik sistemlerinde önemli bir yere sahiptir.

Ancak doğal gaz santrallarının ekonomik performansı yakıt fiyatına oldukça duyarlıdır. Yakıt maliyetinin elektrik üretim maliyeti içerisindeki payı yüksek olduğu için doğal gaz fiyatlarındaki değişimler santralin toplam üretim maliyetine doğrudan yansıyabilir.

Bu özellik, nükleer enerji ile doğal gaz arasındaki ekonomik karşılaştırmanın yalnızca santral yatırım maliyetleri üzerinden yapılmasını yanıltıcı hâle getirebilir. Bir teknolojinin sermaye yoğun, diğerinin ise yakıt maliyetine daha duyarlı olması, ekonomik risklerin farklı biçimde dağılması anlamına gelir.


Kömür Santrallarının Ekonomisi

Kömür santrallarında yatırım maliyetinin yanında yakıt maliyeti, işletme ve bakım giderleri ile çevresel düzenlemeler ekonomik performans üzerinde belirleyicidir.

Özellikle karbon emisyonlarına ilişkin maliyetler, emisyon sınırları ve hava kalitesi standartları, kömür santrallarının uzun dönemli ekonomik değerlendirmesinde giderek daha fazla önem kazanmaktadır.

Bu nedenle eski maliyet karşılaştırmalarındaki sonuçların günümüzde doğrudan kullanılabilmesi için yakıt fiyatları, karbon maliyetleri, çevre standartları ve finansman koşullarının yeniden değerlendirilmesi gerekir.


Nükleer Santralların Ekonomisi

Nükleer santralların ekonomik yapısının en belirgin özelliği, yüksek başlangıç sermayesi gerektirmeleri ve buna karşılık uzun işletme ömrü boyunca yüksek miktarda elektrik üretebilmeleridir.

Bir nükleer santral projesinde maliyetin önemli bölümünü reaktör sistemi, türbin-jeneratör grubu, güvenlik sistemleri, yardımcı sistemler, mühendislik, lisanslama ve inşaat faaliyetleri oluşturur.

Nükleer yakıtın toplam elektrik üretim maliyetindeki payı ise sermaye maliyetine kıyasla genellikle daha düşüktür. Bu nedenle nükleer santralların ekonomik riskleri büyük ölçüde ilk yatırım, inşaat süresi ve finansman koşulları etrafında şekillenir.

Yüksek İlk Yatırım

Nükleer santrallar büyük ölçekli mühendislik ve güvenlik sistemleri nedeniyle yüksek başlangıç sermayesi gerektirir.

Uzun İşletme Ömrü

Santralin ekonomik ömrü boyunca büyük miktarda elektrik üretmesi, başlangıç yatırımının uzun yıllara yayılmasını sağlar.

Yüksek Kapasite Faktörü

Nükleer santrallar uygun işletme koşullarında yıl boyunca yüksek kapasite faktörüyle elektrik üretebilir.


Ülkeler Arasında Maliyet Farklılıkları

Nükleer santralların yatırım maliyetleri ülkeler arasında önemli farklılıklar gösterebilir. Bunun nedenleri yalnızca teknoloji seçimi değildir. İşçilik maliyetleri, yerel tedarik zinciri, düzenleyici gereklilikler, proje yönetimi, finansman koşulları, inşaat süresi ve seri üretim deneyimi de toplam maliyeti etkiler.

Aşağıdaki grafik, eski OECD-NEA çalışmasında farklı ülkeler için kullanılan tarihsel maliyet varsayımlarını göstermektedir.

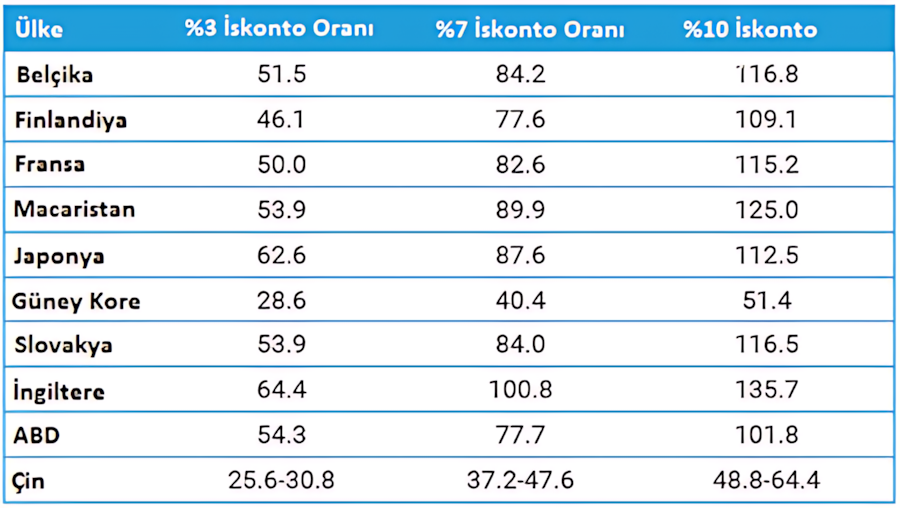

Nükleer santrallar için tarihsel LCOE tahminleri

Tarihsel nükleer elektrik üretim maliyeti tahminleri

Bu grafik 2015 dönemine ait bir çalışmanın değerlendirmelerini içerdiğinden, günümüzdeki projelerin maliyetlerini doğrudan temsil etmez. Yeni nükleer projelerde finansman modeli ve sözleşme yapısı da toplam maliyet kadar önemlidir.


İnşaat Süresi ve Maliyet Aşımları

Nükleer projelerin ekonomik değerlendirilmesinde yalnızca başlangıç yatırım tahmini değil, projenin zamanında ve bütçe içerisinde tamamlanması da kritik öneme sahiptir.

İnşaat süresindeki gecikmeler; doğrudan inşaat maliyetlerinin artmasına, finansman süresinin uzamasına, faiz yükünün büyümesine ve santralin ticari işletmeye geçerek gelir elde etmeye başlayacağı tarihin ertelenmesine neden olabilir.

Bu nedenle nükleer enerji ekonomisinde proje yönetimi, standartlaşma, tedarik zinciri, deneyimli iş gücü ve düzenleyici süreçlerin öngörülebilirliği teknik konular kadar ekonomik öneme sahiptir.

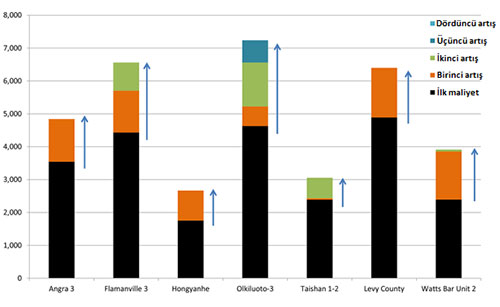

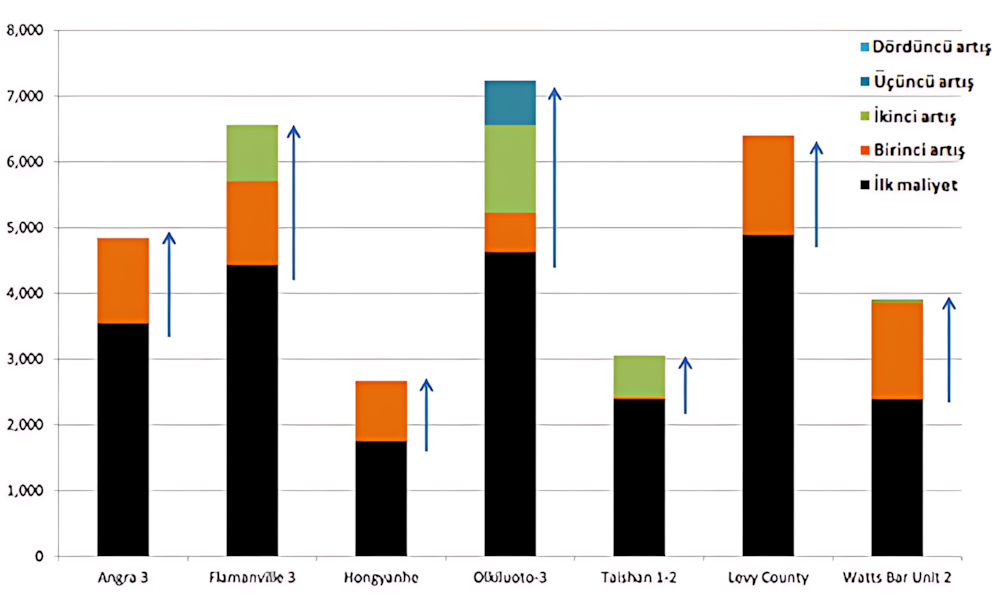

Nükleer santral yatırım maliyetlerindeki tarihsel artışlar

Nükleer santral yatırım maliyetlerinde tarihsel artışlar


Bölgesel Maliyet Farklılıkları

Nükleer santral maliyetleri ülkeden ülkeye ve hatta aynı ülke içerisinde projeden projeye değişebilir. Özellikle ilk kez nükleer santral inşa eden ülkeler ile uzun süredir nükleer santral inşa eden ülkeler arasında önemli maliyet farklılıkları ortaya çıkabilir.

Bu farkın arkasında yalnızca işçilik veya ekipman fiyatları bulunmaz. Yerli sanayi kapasitesi, standart tasarımların tekrar kullanılması, düzenleyici deneyim, proje yönetimi ve tedarik zincirinin olgunluğu da önemli rol oynar.

Eski OECD-NEA çalışmalarında Asya'daki bazı ülkelerin nükleer santral inşasında daha düşük maliyetlere ulaşabildiği görülmektedir. Ancak bu sonuçların günümüzdeki projelere aktarılabilmesi için güncel finansman ve inşaat koşullarının ayrıca değerlendirilmesi gerekir.

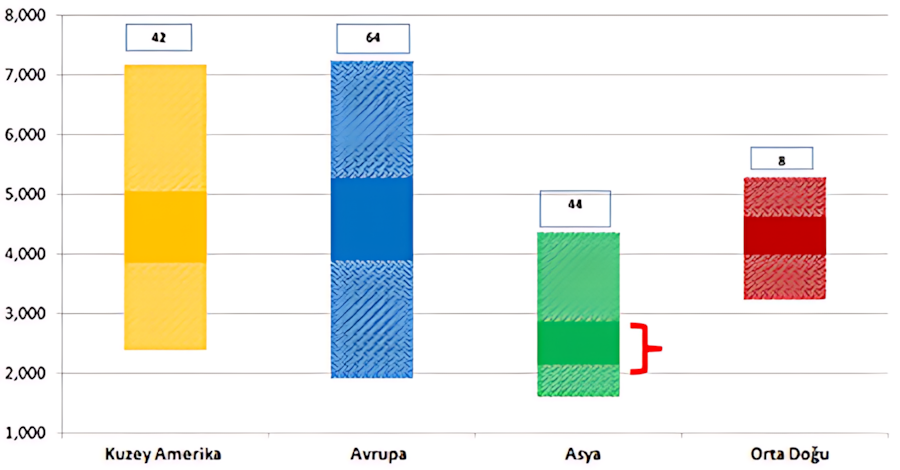

Bölgelere göre tarihsel nükleer santral gecelik yatırım maliyetleri

Bölgelere göre tarihsel gecelik yatırım maliyeti ve belirsizlik


LCOE Tek Başına Yeterli midir?

Elektrik üretim teknolojilerini karşılaştırırken LCOE çok yararlı bir gösterge olmakla birlikte, tek başına bütün ekonomik gerçekliği açıklamaz.

Özellikle değişken üretim yapan güneş ve rüzgâr santralları ile sürekli ve kontrol edilebilir üretim yapabilen nükleer, hidroelektrik veya termik santralların karşılaştırılmasında, elektrik sistemine sağlanan hizmetlerin de dikkate alınması gerekir.

Bu nedenle modern enerji planlamasında sistem maliyeti, kapasite değeri, esneklik, şebeke yatırımları, depolama ihtiyacı ve güvenilirlik gibi unsurlar giderek daha fazla önem kazanmaktadır.

LCOE

Santralin yaşam döngüsü boyunca ortalama elektrik üretim maliyetini değerlendirmeye yardımcı olur.

Sistem Maliyeti

Şebeke, depolama, yedekleme ve esneklik gereksinimlerinin elektrik sistemine getirdiği ek maliyetleri dikkate alır.

Güvenilirlik

Elektrik sisteminin ihtiyaç duyduğu sürekli ve güvenilir kapasitenin ekonomik değerini değerlendirmeye yardımcı olur.


Günümüzde Elektrik Üretim Ekonomisi

Elektrik üretim maliyetleri günümüzde hızlı bir şekilde değişmektedir. Güneş ve rüzgâr teknolojileri birçok bölgede yeni elektrik üretim kapasitesi için oldukça rekabetçi hâle gelirken, nükleer enerji de uzun ömürlü ve düşük emisyonlu sürekli üretim kapasitesi sağlayan seçeneklerden biri olmaya devam etmektedir.

2025 yılı itibarıyla küresel elektrik üretiminde yenilenebilir kaynakların payı yaklaşık üçte bire ulaşmış, nükleer elektrik üretimi ise yeni bir küresel rekor seviyeye çıkmıştır. Bu gelişmeler, elektrik sistemlerinin geleceğinde tek bir teknolojinin değil, farklı üretim kaynaklarının birlikte değerlendirilmesini gerekli kılmaktadır.

Özellikle artan elektrik talebi, veri merkezleri, elektrikli ulaşım, sanayinin elektrifikasyonu ve iklim politikaları nedeniyle elektrik sistemlerinde hem düşük maliyetli hem de güvenilir üretim kapasitesine duyulan ihtiyaç artmaktadır.

Bu ortamda nükleer enerjinin ekonomik değerlendirmesinde temel soru yalnızca “Bir megavat-saat elektrik kaça mal oluyor?” değildir. Daha kapsamlı soru, belirli bir elektrik sistemi için gerekli olan güvenilir, düşük emisyonlu ve uzun dönemli elektrik arzının hangi teknoloji bileşimiyle en uygun maliyetle sağlanabileceğidir.


Sonuç

Elektrik üretim maliyetlerinin karşılaştırılması, farklı teknolojilerin güçlü ve zayıf yönlerini birlikte değerlendirmeyi gerektirir. Nükleer santrallar yüksek başlangıç yatırımı gerektirirken, uzun işletme ömrü ve yüksek kapasite faktörü sayesinde büyük miktarda sürekli elektrik üretebilir.

Güneş ve rüzgâr teknolojileri ise özellikle yeni kapasite yatırımlarında önemli maliyet avantajları sağlamış ve dünya genelinde çok hızlı yayılmıştır. Bununla birlikte değişken üretim özellikleri nedeniyle şebeke, depolama ve esneklik ihtiyacının da enerji sistemi planlamasına dahil edilmesi gerekir.

Doğal gaz santralları daha düşük başlangıç yatırımı ve işletme esnekliği sağlayabilirken, yakıt fiyatlarına duyarlıdır. Kömür santrallarında ise yakıt, çevresel düzenlemeler ve karbon maliyetleri uzun dönemli ekonomik görünümü etkileyen önemli unsurlardır.

Sonuç olarak hiçbir elektrik üretim teknolojisinin ekonomik performansı tek bir sayı ile açıklanamaz. LCOE önemli bir başlangıç göstergesidir; ancak finansman maliyeti, kapasite faktörü, sistem entegrasyonu, güvenilirlik, şebeke gereksinimleri, yakıt fiyatları ve çevresel etkiler birlikte değerlendirilmelidir.

Önemli Not

Bu sayfadaki grafiklerin önemli bir bölümü eski OECD-NEA çalışmalarında kullanılan tarihsel maliyet verilerine dayanmaktadır. Grafikler, özellikle LCOE ile iskonto oranı arasındaki ilişkiyi ve nükleer projelerde sermaye maliyetinin önemini göstermek amacıyla korunmuştur. Güncel bir yatırım kararı için güncel ülke, proje, finansman, yakıt, kapasite faktörü ve şebeke verileri ayrıca değerlendirilmelidir.


Kaynaklar

  1. OECD Nuclear Energy Agency (OECD-NEA), Projected Costs of Generating Electricity, 2015.
  2. World Nuclear Association, The Economics of Nuclear Power.
  3. International Energy Agency (IEA), Electricity 2025.
  4. International Energy Agency (IEA), World Energy Outlook 2025.
  5. International Energy Agency (IEA), Global Energy Review 2026.

Hazırlayan: Dr. Benan BAŞOĞLU
