Pabna – Ruppur

Santral, Bangladeş'in Pabna bölgesindeki Ishwardi yakınlarında, Padma Nehri'nin doğu kıyısında yer almaktadır. Sahanın toplam alanı yaklaşık 1.060 acre seviyesindedir.
Ruppur Nükleer Güç Santrali, Bangladeş'in ilk ticari nükleer güç santrali olarak, Pabna bölgesindeki Ishwardi/Ruppur sahasında, Padma Nehri'nin doğu kıyısında inşa edilmektedir. Dhaka'nın yaklaşık 160 kilometre kuzeybatısında bulunan proje, iki adet VVER-1200 basınçlı su reaktöründen oluşmaktadır. Her bir ünitenin yaklaşık 1.200 MWe sınıfında elektrik üretim kapasitesine sahip olması ve santralin toplamda yaklaşık 2.400 MWe kurulu güce ulaşması planlanmaktadır.
Proje, Bangladeş ile Rusya arasındaki hükümetler arası nükleer iş birliğinin sonucudur ve Rosatom/Atomstroyexport tarafından anahtar teslim EPC modeliyle gerçekleştirilmektedir. EPC (Engineering, Procurement and Construction); mühendislik, ekipman tedariki ve inşaat faaliyetlerinin ana yüklenici tarafından bütünleşik biçimde yürütüldüğü ve tesisin işletmeye hazır şekilde teslim edilmesinin hedeflendiği proje modelidir. İnşaatın ilk ünitesinde Kasım 2017'de, ikinci ünitesinde ise Temmuz 2018'de başlamıştır. Başlangıçta ilk ünitenin 2023 yılında devreye alınması öngörülmüş olmakla birlikte, proje takviminde daha sonra değişiklikler meydana gelmiş ve güncel plana göre ticari işletmenin 1. ünite için Aralık 2026, 2. ünite için Aralık 2027 döneminde başlaması hedeflenmiştir.
Ruppur, Bangladeş açısından yalnızca bir elektrik üretim yatırımı değildir. Proje ile birlikte ülkenin daha önce ticari ölçekte sahip olmadığı nükleer düzenleme, işletme, bakım, radyasyon güvenliği, nükleer kalite güvencesi, acil durum hazırlığı ve uzman insan kaynağı altyapısı da oluşturulmaktadır. Bu nedenle Ruppur, bir santral inşaatından çok, Bangladeş'in ilk kez kapsamlı bir nükleer enerji programı ve kurumsal kapasite oluşturma girişimi olarak değerlendirilmelidir.

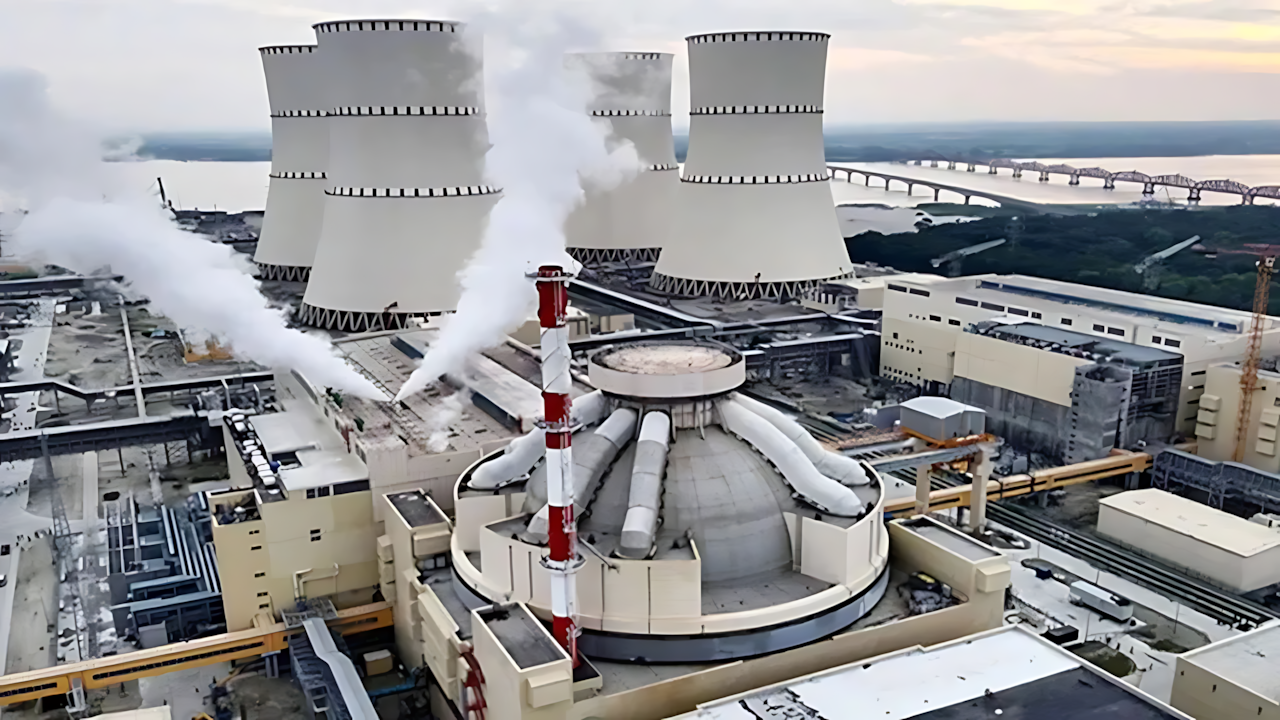

Santral, Bangladeş'in Pabna bölgesindeki Ishwardi yakınlarında, Padma Nehri'nin doğu kıyısında yer almaktadır. Sahanın toplam alanı yaklaşık 1.060 acre seviyesindedir.
Projede iki adet Rus tasarımı VVER-1200 (V-523) basınçlı su reaktörü kullanılmaktadır. Reaktörler, gelişmiş pasif ve aktif güvenlik sistemlerine sahip III+ nesil tasarım ailesindedir.
İki ünitenin toplam elektrik üretim kapasitesi yaklaşık 2.400 MWe sınıfındadır. Proje tamamlandığında Bangladeş elektrik sistemine önemli miktarda sürekli üretim kapasitesi kazandıracaktır.
Ruppur, Bangladeş'in ilk ticari nükleer güç santrali olacaktır. Bu nedenle proje, yalnızca yeni üretim kapasitesi değil, ülkenin nükleer enerji alanındaki ilk büyük kurumsal deneyimi niteliğindedir.
Proje, Bangladeş Atomic Energy Commission (BAEC) ile Rusya'nın Rosatom/Atomstroyexport kuruluşları arasındaki iş birliğiyle yürütülmektedir. Finansmanın yaklaşık %90'ı Rusya tarafından sağlanan devlet kredisi kapsamında karşılanmaktadır.
Bangladeş'in sıcak ve nemli iklim koşulları tasarımda dikkate alınmıştır. Her ünitede iki evaporatif soğutma kulesi bulunmakta, santral temelleri ise zemin koşulları nedeniyle yaklaşık 20 metre derinliğe kadar beton kazıklarla güçlendirilmektedir.
Bangladeş'in ticari nükleer işletme deneyimi bulunmadığından, proje kapsamında mühendis, operatör ve teknik personelin eğitilmesi için kapsamlı bir insan kaynağı programı yürütülmektedir. Bangladeşli personel Rusya'daki nükleer tesislerde de eğitim ve staj programlarına katılmıştır.
Ruppur'un en önemli özelliği, Bangladeş'in nükleer teknolojiye yalnızca bir santral satın alarak değil, aynı zamanda düzenleyici kurum, işletme organizasyonu, teknik insan kaynağı ve nükleer güvenlik altyapısı oluşturarak geçmeye çalışmasıdır. Bu nedenle projenin başarısı yalnızca iki reaktörün zamanında ve bütçe içinde tamamlanmasıyla değil, santralin uzun işletme ömrü boyunca Bangladeş tarafından güvenli ve sürdürülebilir biçimde işletilip işletilemeyeceğiyle de ölçülmelidir.
Bangladeş'in nükleer enerji programının kökleri ülkenin bağımsızlığından da önceye uzanmaktadır. 1963 yılında Ruppur bölgesi, gelecekte kurulabilecek bir nükleer güç santrali için uygun saha olarak belirlenmiş ve sonraki yıllarda farklı reaktör teknolojileri ve kapasite seçenekleri üzerinde çeşitli çalışmalar yürütülmüştür.
Ancak saha seçilmiş olmasına rağmen proje uzun yıllar boyunca hayata geçirilemedi. Finansman yetersizliği, teknoloji seçimi, elektrik sisteminin büyüklüğü, ekonomik koşullar ve nükleer enerji için gerekli kurumsal altyapının henüz bulunmaması, Ruppur'un bir proje fikri olarak kalmasına neden oldu. Bu uzun bekleme dönemi, bir nükleer santral projesinin yalnızca uygun bir saha ve reaktör seçmekten ibaret olmadığını açık biçimde göstermektedir.
Sonraki on yıllarda Ruppur sahasında farklı kapasite ve teknoloji seçenekleri değerlendirilmeye devam etti. Ancak Bangladeş'in ekonomik koşulları ve elektrik sisteminin gelişmişlik düzeyi, büyük ölçekli bir nükleer güç santralinin finansmanını ve uygulanmasını uzun süre mümkün kılmadı.
Bu dönemde Bangladeş'in nükleer altyapısı daha çok araştırma ve eğitim faaliyetleri üzerinden gelişti. Ülkenin araştırma reaktörü deneyimi, daha sonra kurulacak nükleer güç programı için insan kaynağı ve kurumsal kapasite açısından bir başlangıç noktası oluşturdu. Ancak araştırma reaktörü işletme deneyimi ile 1.200 MWe sınıfında ticari bir nükleer güç santralini işletmek arasında çok büyük bir kapasite farkı bulunuyordu.
2010 yılında Bangladeş hükümeti Ruppur projesini yeniden ülkenin enerji politikasının merkezine aldı ve ilk nükleer güç santralinin gerçekleştirilmesi için Rusya ile iş birliğini geliştirmeye başladı. Böylece yaklaşık yarım yüzyıldır gündemde olan Ruppur fikri, somut bir nükleer güç programına dönüşmeye başladı.
2 Kasım 2011 tarihinde Bangladeş ile Rusya arasında Ruppur'da nükleer güç santrali kurulmasına ilişkin hükümetlerarası anlaşma imzalandı. Anlaşma, Rusya'nın yalnızca reaktör teknolojisi sağlamasının ötesinde; proje geliştirme, finansman, mühendislik, inşaat, eğitim ve teknik destek alanlarında kapsamlı bir iş birliğinin temelini oluşturdu.
Bu aşama Ruppur açısından kritik bir dönüm noktasıydı. Çünkü daha önce farklı dönemlerde yapılan fizibilite çalışmalarından farklı olarak proje artık teknoloji sağlayıcısı, finansman modeli ve devletler arası siyasi destek unsurlarını aynı çerçevede birleştirmeye başladı.
2 Ekim 2013 tarihinde Bangladeş Başbakanı Şeyh Hasina'nın katılımıyla Ruppur Nükleer Güç Projesi'nin ilk aşamasına ilişkin temel atma töreni gerçekleştirildi. Bu tarih, uzun süredir planlanan projenin sahada fiilen başlatılması açısından önemli bir kilometre taşı oldu.
Bununla birlikte 2013'teki temel atma, nükleer reaktör inşaatının başladığı anlamına gelmiyordu. Bu dönemde saha hazırlığı, fizibilite, tasarım, altyapı ve lisanslama çalışmalarının geliştirilmesi devam etti. Asıl nükleer ada inşaatı ise 2017 yılında başlayacaktı.
Aralık 2015'te Bangladeş Atomic Energy Commission (BAEC) ile Rusya'nın JSC Atomstroyexport şirketi arasında iki adet VVER-1200 ünitesinin inşasına ilişkin genel sözleşme imzalandı.
Projenin sözleşme bedeli yaklaşık 12,65 milyar ABD doları olarak belirlendi. Finansman yapısının yaklaşık %90'ının Rusya tarafından sağlanan devlet kredisi ile karşılanması öngörüldü. Böylece Ruppur'un teknik tasarımı ile finansman modeli büyük ölçüde aynı devletlerarası çerçeve içerisinde şekillendi.
31 Mayıs 2016'da Bangladeş'in nükleer düzenleyici kurumu Bangladesh Atomic Energy Regulatory Authority (BAERA) tarafından proje onaylandı. 21 Haziran 2016'da ise Ruppur sahası için saha lisansı düzenleyici süreç içerisinde resmen teslim edildi.
Saha lisansının alınması, projenin yalnızca siyasi ve ticari bir anlaşma olmaktan çıkarak Bangladeş'in nükleer düzenleyici sistemi içerisinde ilerleyen bir projeye dönüşmesi açısından önemliydi. Ancak saha lisansı, reaktörlerin işletme lisansı anlamına gelmiyordu; inşaat, devreye alma ve işletme için sonraki aşamalarda ayrı düzenleyici değerlendirmeler yapılması gerekiyordu.

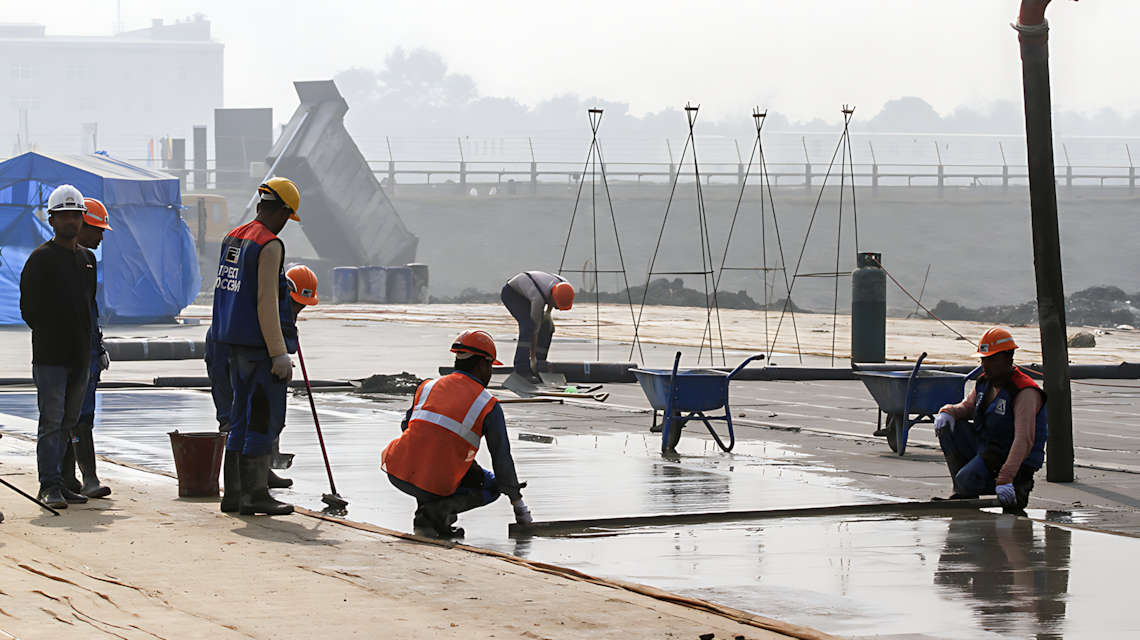

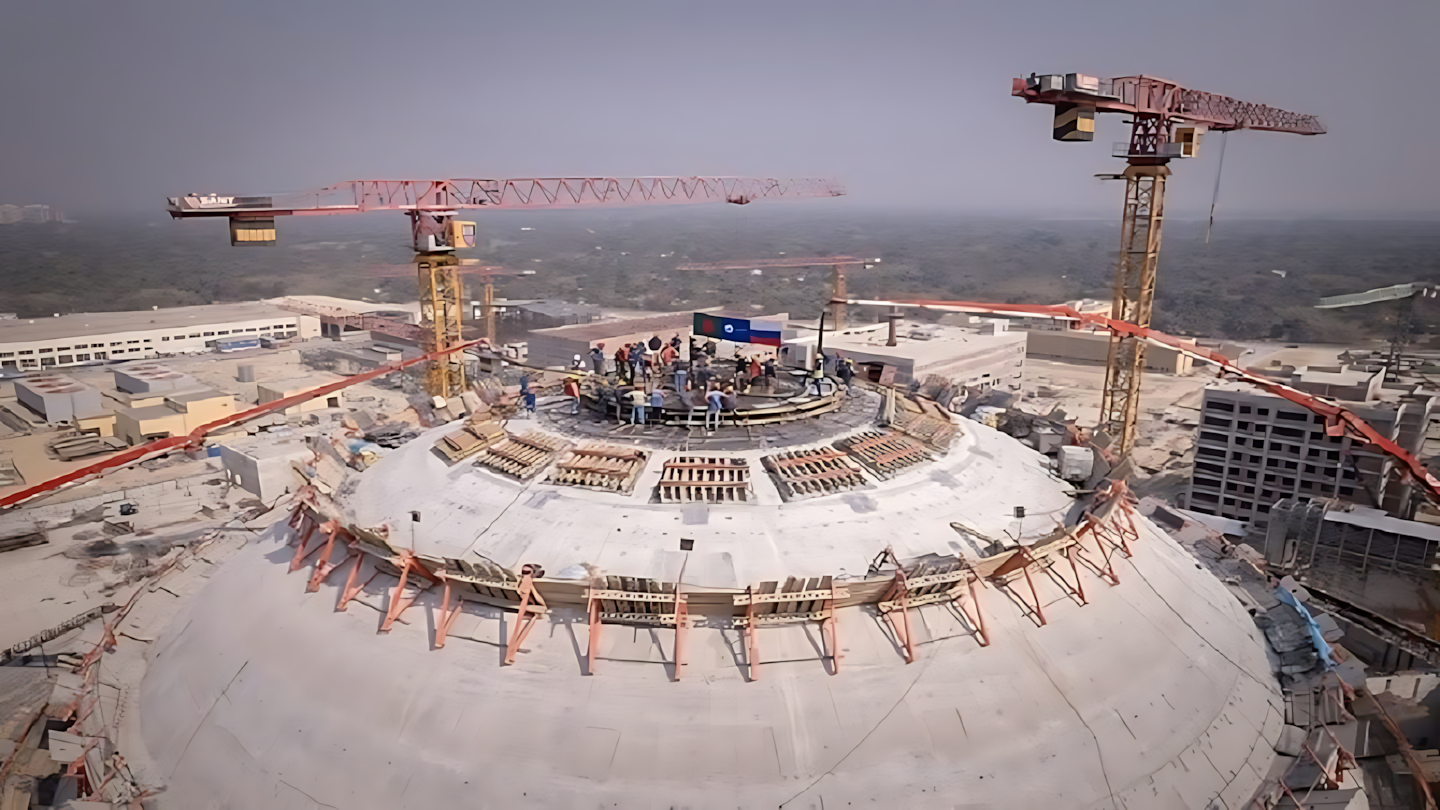

30 Kasım 2017 tarihinde Ruppur 1. Ünite reaktör binasının temel plağına ilk güvenlik betonu döküldü. Bu tarih, Bangladeş'in ilk nükleer güç reaktörünün fiili inşaatının başlangıcı olarak kabul edilmektedir.
Ruppur'un bu aşamadan itibaren yalnızca bir enerji yatırımı değil, Bangladeş'in ilk büyük ölçekli nükleer mühendislik ve inşaat projesi olması nedeniyle özel bir anlamı vardı. Ülke aynı anda hem santral altyapısını hem de gelecekte bu tesisi işletecek kurumsal ve teknik insan kaynağını geliştirmek zorundaydı.

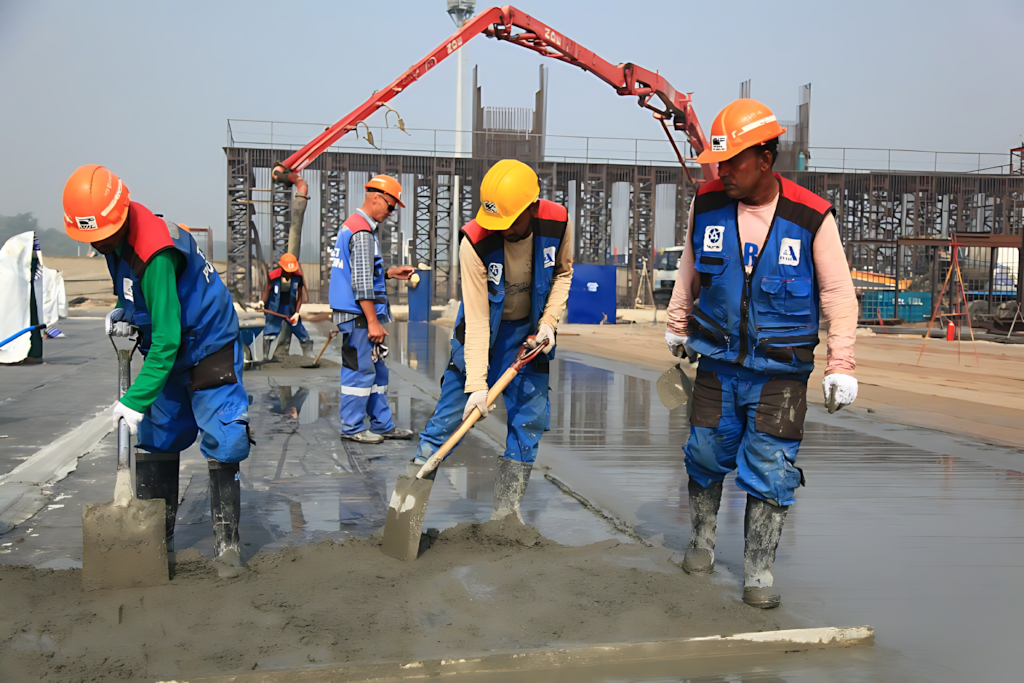

14 Temmuz 2018 tarihinde ikinci ünitenin reaktör binasının temel plağına ilk beton döküldü. Böylece iki VVER-1200 ünitesinin aynı sahada paralel olarak inşa edilmesi süreci başladı. IAEA da 30 Kasım 2017 ve 14 Temmuz 2018 tarihlerini sırasıyla 1. ve 2. ünitelerin ilk beton tarihleri olarak kaydetmektedir. :contentReference[oaicite:1]{index=1}
İki ünitenin aynı sahada inşa edilmesi, ortak altyapıların ve proje deneyiminin paylaşılması açısından önemli bir avantaj sağlarken, Bangladeş'in aynı anda iki nükleer ünitenin inşaatını, lisanslamasını ve gelecekteki işletme hazırlığını yönetmesini de gerektirdi.
Projenin inşaat faaliyetlerinin en yoğun dönemlerinden biri 2021 yılı oldu. Rosatom'un verilerine göre bu dönemde Ruppur sahasında 30.000'den fazla kişi çalışıyordu; bunların yaklaşık 6.000'i yabancı çalışanlardan oluşurken yerel iş gücünün payı %80'in üzerine çıkmıştı.
Bu ölçek, Ruppur'un Bangladeş açısından yalnızca bir nükleer teknoloji projesi değil, aynı zamanda büyük bir iş gücü, tedarik zinciri, lojistik ve proje yönetimi organizasyonu olduğunu göstermektedir. Projenin ilerleyen aşamalarında bu büyük inşaat kadrosunun nükleer işletme için gerekli uzman insan kaynağına dönüştürülmesi ayrı bir zorluk oluşturmuştur.
5 Ekim 2023 tarihinde Ruppur 1. Ünite için ilk taze nükleer yakıt sahaya ulaştırıldı. Yakıtın sahaya gelmesi, projenin klasik inşaat aşamasından devreye alma ve işletmeye hazırlık aşamasına geçişindeki en önemli kilometre taşlarından biriydi. :contentReference[oaicite:2]{index=2}
Ancak nükleer yakıtın sahaya ulaşması, reaktörün elektrik üretmeye başladığı anlamına gelmemektedir. Yakıt yükleme, fiziksel devreye alma, düşük güçlü kritik deneyler, güç artırma testleri, şebeke bağlantısı ve ticari işletme birbirinden farklı teknik ve düzenleyici aşamalardır.
2024 ve 2025 döneminde Ruppur 1. ve 2. ünitelerinde inşaatın tamamlanmasından devreye alma testlerine geçiş süreci hızlandı. Sistemlerin devreye alınması, ekipman testleri, sıcak fonksiyon testleri, işletme personelinin hazırlanması ve düzenleyici kontroller bu dönemin temel faaliyetlerini oluşturdu.
Rosatom'un 2024 raporunda Ruppur ünitelerinin önemli başlangıç testlerine hazırlanmasının Engineering Division'ın temel faaliyetlerinden biri olduğu belirtilmektedir. Bu aşama, santral inşaatının tamamlanması ile güvenli ticari işletme arasındaki devreye alma ve doğrulama sürecinin önemini ortaya koymaktadır. :contentReference[oaicite:3]{index=3}
2026 yılı, Ruppur 1. Ünite açısından inşaattan işletmeye geçişin kritik aşamasıdır. Birincil devrenin temizlenmesi, sıcak fonksiyon testleri, yakıt yükleme ve diğer devreye alma faaliyetleri bu dönemde yoğunlaşmıştır.
Birinci ünite için işletme lisansı ve yakıt yükleme gibi adımların tamamlanması, reaktörün ticari işletmeye geçtiği anlamına gelmez. IAEA'nın güncel ülke profilinde Ruppur 1. Ünite için ticari işletme hedefi 2026, 2. Ünite için ise 2027 olarak verilmektedir. Dolayısıyla 2026 yılı, Ruppur açısından ticari işletmeye geçiş öncesindeki son devreye alma ve düzenleyici doğrulama aşamalarının yaşandığı dönem olarak değerlendirilmelidir. :contentReference[oaicite:4]{index=4}
Ruppur tarihinin temel özelliği: Bir nükleer programın onlarca yıl süren hazırlık döneminden sonra birkaç yıl içinde inşaata geçmesi mümkün olabilir; ancak santralin kurulması ile nükleer işletme kapasitesinin oluşturulması aynı şey değildir. Ruppur örneğinde Bangladeş; saha seçimi, devletlerarası anlaşma, finansman, teknoloji seçimi, lisanslama, inşaat, insan kaynağı ve işletmeye alma süreçlerini ilk kez aynı program içinde bir araya getirmektedir.
Ruppur Nükleer Güç Santrali'nde kullanılan reaktörler, VVER-1200 / AES-2006 ailesinin bir üyesidir. VVER-1200, Rusya tarafından geliştirilen, basınçlı su reaktörü (PWR) prensibine dayanan III+ nesil bir nükleer reaktör tasarımıdır. Ruppur'daki reaktör tesisi ise Rus tasarım sınıflandırmasında V-523 olarak tanımlanmaktadır.
Burada önemli bir teknik ayrım bulunmaktadır: Ruppur, Novovoronezh II santralinin birebir kopyası değildir. Ruppur'un tasarımı, Rusya'daki Novovoronezh NPP-2 santralinde kullanılan V-392M tasarımını referans almakta ve bu tasarımın Ruppur sahasına uyarlanmış bir evrimsel geliştirmesi olan V-523 varyantını kullanmaktadır. Bangladeş'in IAEA'ya sunduğu ulusal rapor da Novovoronezh NPP-2'yi Ruppur'un referans santrali olarak belirtmekte ve V-523'ü VVER tasarımlarının evrimsel gelişimi olarak tanımlamaktadır.
Novovoronezh NPP-2 Ünite 1, V-392M tasarımının ilk ticari uygulaması ve VVER-1200 teknolojisinin önemli referans tesislerinden biridir. Ünite 1 Mayıs 2016'da işletmeye alınmış, ticari işletmeye ise Şubat 2017'de geçmiştir. Bu nedenle Ruppur projesi açısından Novovoronezh II yalnızca teorik bir tasarım referansı değil, gerçek bir işletme deneyiminin bulunduğu referans santral niteliğindedir.
Ancak Ruppur ile Novovoronezh II arasındaki ilişki "aynı santral tasarımının başka ülkede tekrarlanması" şeklinde değerlendirilmemelidir. Ruppur'da kullanılan V-523, V-392M'nin temel tasarım felsefesini, reaktör teknolojisini ve güvenlik yaklaşımını korurken; saha koşulları, iklim, zemin, sismisite, taşkın riski, soğutma sistemi, elektrik şebekesi ve yerel düzenleyici gereklilikler dikkate alınarak uyarlanmıştır.
Ruppur'daki reaktör tesisi V-523 olarak sınıflandırılmaktadır. V-523, V-392M referans tasarımının Ruppur projesine uyarlanmış bir varyantıdır. Bu nedenle "VVER-1200" genel teknoloji ailesini, "V-523" ise Ruppur'a özgü reaktör tasarım varyantını ifade etmektedir.
Ruppur'un resmi referans santrali Novovoronezh NPP-2'dir. Referans santralde kullanılan reaktör tesisi V-392M olup, Ruppur V-523 tasarımı bu teknolojik temelden geliştirilmiştir.
Tasarımda aktif güvenlik sistemlerinin yanı sıra pasif güvenlik sistemleri, sistem yedekliliği ve çeşitlilik ilkeleri kullanılmaktadır. Güvenlik mimarisinin önemli unsurları arasında pasif artık ısı giderme sistemi, çift muhafaza yapısı ve core catcher bulunmaktadır.
Ruppur, Rusya'nın Novovoronezh bölgesinden oldukça farklı sıcak ve nemli/tropikal iklim koşullarına sahiptir. Bu nedenle santral tasarımında iklim koşulları dikkate alınmış ve her ünitede iki evaporatif soğutma kulesi kullanılmıştır.
Nihai ısı giderme sistemi Ruppur sahasının su kaynakları ve iklim koşulları dikkate alınarak tasarlanmıştır. Soğutma sisteminin boyutlandırılması ve çalışma koşulları, referans santralin bulunduğu Rusya koşullarından farklı saha parametrelerine göre belirlenmiştir.
Ruppur sahasının jeoteknik özellikleri referans santralden farklıdır. Sismik tehlike, zemin davranışı, sıvılaşma potansiyeli ve taşıma kapasitesi için saha özelinde analizler yapılmış ve önemli yapıların altında kapsamlı zemin iyileştirme çalışmaları gerçekleştirilmiştir.
Ruppur'un Padma Nehri kıyısındaki konumu, maksimum olası taşkın ve yerel hidrolojik koşulların tasarımda ayrıca değerlendirilmesini gerektirmiştir. Bu nedenle referans santralden farklı olarak saha karakteristikleri tasarım güvenlik analizlerine dahil edilmiştir.
Reaktör tasarımı yalnızca kendi teknik özellikleriyle değerlendirilmemiş, Bangladeş'in elektrik şebekesinin büyüklüğü ve kararlılığı da dikkate alınmıştır. IAEA'ya sunulan Bangladeş ulusal raporunda ulusal şebekenin büyüklüğü ve kararlılığının tasarım seçiminde dikkate alınan parametreler arasında olduğu belirtilmektedir.
Ruppur'un coğrafi konumu ve ulaşım altyapısı nedeniyle büyük nükleer ekipmanların sahaya taşınması da tasarım ve proje planlamasının bir parçası olmuştur. IAEA, büyük bileşenlerin ve modüllerin sahaya taşınabileceği su yollarına ve diğer ulaşım seçeneklerine erişimi tasarım seçiminde dikkate alınan faktörler arasında saymaktadır.
Ruppur tasarımı yalnızca Rusya'daki referans tasarım kriterlerine göre değil, Bangladeş'in düzenleyici gereklilikleri, IAEA güvenlik prensipleri, radyolojik koruma, acil durum hazırlığı, nükleer güvenlik ve güvenlik tedbirleri dikkate alınarak değerlendirilmiştir.
Ruppur ile Novovoronezh II arasındaki farkları yalnızca reaktör ekipmanları üzerinden değerlendirmek eksik olur. En önemli farklılıklar saha ve santral sistemi seviyesinde ortaya çıkmaktadır:
Novovoronezh II → Ruppur:
Ruppur projesinin mühendislik açısından önemli taraflarından biri, standardizasyon ile site-specific tasarım arasındaki dengeyi göstermesidir. Standart bir reaktör tasarımının kullanılması; mühendislik, ekipman üretimi, kalite güvencesi, güvenlik analizi ve proje yönetiminde tekrarlanabilirlik sağlayabilir. Ancak hiçbir nükleer santral sahası tamamen aynı değildir.
Bu nedenle Ruppur'da amaç referans santrali aynen kopyalamak değil, referans tasarımın doğrulanmış mühendislik bilgisini korurken yeni sahanın güvenlik gerekliliklerini tasarıma entegre etmek olmuştur. Bu yaklaşım, nükleer santral ihracat projelerinde "standart tasarım" kavramının gerçekte nasıl uygulanması gerektiği konusunda önemli bir örnektir.
Önemli teknik sonuç:
Ruppur için "Novovoronezh II'nin aynısı" demek doğru değildir; "hibrit reaktör" demek de doğru değildir. En doğru ifade, Novovoronezh II'deki V-392M tasarımını referans alan, V-523 kodlu, VVER-1200 / AES-2006 ailesinin Ruppur sahasına özgü uyarlanmış bir varyantıdır.
Sonuç olarak Ruppur örneği, nükleer teknoloji transferinde önemli bir ayrımı ortaya koymaktadır: teknoloji transferi, bir reaktörün çizimlerinin başka bir ülkeye gönderilmesinden ibaret değildir. Referans tasarımın hangi unsurlarının standart tutulacağı, hangi unsurların yeni sahaya göre değiştirileceği ve bu değişikliklerin güvenlik açısından nasıl doğrulanacağı, projenin mühendislik kalitesini belirleyen temel konulardır.
Güvenlik açısından temel ilke:
Bir reaktör tasarımının III+ nesil olması ve referans santralinin işletme deneyimine sahip bulunması önemli avantajlardır; ancak bunlar güvenli işletmeyi otomatik olarak garanti etmez. Güvenlik; tasarım, saha mühendisliği, ekipman imalatı, kalite güvencesi, inşaat, devreye alma, işletme personeli, bakım, güvenlik kültürü ve bağımsız düzenleyici denetimin birlikte çalışmasıyla oluşturulur.
Ruppur Nükleer Güç Santrali'nin ekonomik ve kurumsal yapısının en önemli özelliklerinden biri, projenin Bangladeş devleti mülkiyetinde ve Rusya tarafından büyük ölçüde finanse edilen bir anahtar teslim (turnkey) proje olarak yapılandırılmış olmasıdır. Bu model, Türkiye'deki Akkuyu Nükleer Güç Santrali'nde uygulanan BOO (Build–Own–Operate) modelinden temel olarak farklıdır.
Ruppur Nükleer Güç Santrali'nin sahibi Bangladesh Atomic Energy Commission (BAEC)'dir. Bangladeş hükümeti 2015 yılında çıkardığı Nuclear Power Plant Act kapsamında santralin işletilmesi için Nuclear Power Plant Company Bangladesh Limited (NPCBL) şirketini oluşturmuştur. NPCBL, BAEC'nin sahipliği altında santralin işletmecisi olarak yapılandırılmıştır.
Buna karşılık Rusya'nın Rosatom/Atomstroyexport grubu, Ruppur'un santral sahibi değil, ana teknoloji sağlayıcısı ve yüklenicisidir. 25 Aralık 2015 tarihinde BAEC ile Atomstroyexport arasında yaklaşık 12,65 milyar ABD doları tutarında genel sözleşme imzalanmıştır. Proje, anahtar teslim yaklaşımıyla yürütülmekte; Rosatom ayrıca ilk işletme döneminde teknik destek ve personel eğitimi sağlamaktadır. ([World Nuclear Association](https://world-nuclear.org/information-library/country-profiles/countries-a-f/bangladesh))
Ruppur'un mülkiyeti Bangladesh Atomic Energy Commission'a aittir. Dolayısıyla uzun vadeli varlık, işletme ve nükleer tesis sorumluluğu Bangladeş tarafında kalmaktadır.
Nuclear Power Plant Company Bangladesh Limited, BAEC'nin sahipliği altında santralin işletilmesi amacıyla kurulmuştur. Böylece sahiplik ile günlük işletme sorumluluğu kurumsal olarak birbirinden ayrılmıştır.
Rosatom ve Atomstroyexport, reaktör teknolojisi, mühendislik, ekipman, inşaat ve proje desteğinde temel Rus tarafını oluşturmaktadır. Ancak Rusya, Akkuyu'daki gibi santralin sahibi konumunda değildir.
Ruppur, esas olarak turnkey/EPC yaklaşımıyla gerçekleştirilmektedir. Bu modelde teknoloji ve ana yüklenici büyük ölçüde Rus tarafında bulunurken, tesisin nihai mülkiyeti ve uzun vadeli işletme sorumluluğu Bangladeş tarafında kalmaktadır.
Yaklaşık 12,65 milyar ABD doları tutarındaki proje maliyetinin yaklaşık 11,38 milyar doları (%90) Rusya tarafından sağlanan devlet kredisiyle, kalan yaklaşık %10'luk bölüm ise Bangladeş tarafından karşılanmaktadır.
Finansman, ticari proje finansmanından çok Rusya-Bangladeş hükümetlerarası kredi düzenlemesine dayanmaktadır. Bu nedenle projenin finansal riskinin önemli bölümü Bangladeş kamu maliyesi üzerinde bulunmaktadır.
Rusya'nın ana proje için sağladığı kredi yaklaşık 11,38 milyar ABD dolarıdır. Başlangıçtaki kredi düzenlemesinde faiz, LIBOR + %1,75 olarak belirlenmiş ve %4 üst sınır getirilmiştir. Kredi kullanım süresi başlangıçta 2017–2024 olarak planlanmış, geri ödeme için uzun bir vade ve 10 yıllık geri ödemesiz dönem öngörülmüştür.
Ancak proje gecikmeleri ve 2022 sonrasında Rusya'ya uygulanan finansal yaptırımlar nedeniyle kredi kullanım ve geri ödeme mekanizmasında değişiklikler yapılmıştır. 2025 yılında yapılan düzenlemeyle Rusya'nın kredi kullandırım süresi uzatılmış ve ilk ana para geri ödemesinin başlangıcı Eylül 2028'e ertelenmiştir. Kredi ana para ödemelerinin daha sonra 20 yıllık dönemde taksitler halinde yapılması planlanmıştır.
Ruppur'da Rusya'nın finansman sağlaması, Rusya'nın santralin sahibi olduğu anlamına gelmemektedir. Bu ayrım özellikle önemlidir. Finansör, teknoloji sağlayıcı, EPC yüklenicisi, santral sahibi ve işletmeci aynı kuruluş olmak zorunda değildir.

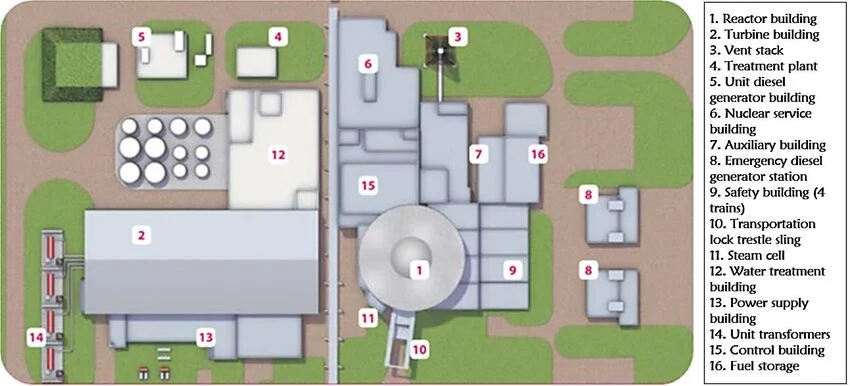

Ruppur'da temel yapı şu şekildedir:
Ruppur modeli:
Ruppur ile Türkiye'deki Akkuyu Nükleer Güç Santrali aynı Rus VVER-1200 teknoloji ailesini kullanmasına rağmen ekonomik ve mülkiyet modelleri bakımından birbirinden oldukça farklıdır. Bu nedenle iki projeyi yalnızca "Rusya tarafından yapılan nükleer santraller" şeklinde karşılaştırmak yanıltıcı olur.
Ruppur'un sahibi BAEC'dir. Rusya büyük miktarda kredi sağlamakta ve santrali anahtar teslim olarak inşa etmektedir; ancak tesisin mülkiyeti Bangladeş tarafında kalmaktadır.
Akkuyu ise Build–Own–Operate modeline dayanmaktadır. Proje şirketi santralin inşasını, sahipliğini ve işletmesini üstlenmektedir. Dünya Bankası, modeli santralin 60 yıllık tasarım/işletme ömrü boyunca proje şirketinin sorumluluğunda olacak şekilde tanımlamaktadır.
Ruppur'da finansman büyük ölçüde Rus devlet kredisine dayanmaktadır. Bangladeş açısından temel finansal yük, uzun vadeli dış borç ve bunun faiz/geri ödeme yükümlülüğüdür.
Akkuyu'da ise proje şirketi santrali finanse etmekte, inşa etmekte ve işletmektedir. Türkiye tarafının temel ekonomik desteği, belirli miktarda elektrik için uzun vadeli alım garantisi mekanizmasıdır.
Ruppur'da santral sahibi Bangladeş olduğundan uzun dönemli işletme ve varlık riski esas olarak Bangladeş tarafındadır. Akkuyu'da ise inşaat ve işletme risklerinin önemli bir bölümü proje şirketi/Rus yatırımcı yapısı içinde tutulmaktadır.
Türkiye'nin 2010 tarihli anlaşmasına göre TETAŞ, Ünite 1–2'nin planlanan üretiminin %70'i ile Ünite 3–4'ün %30'u için ticari işletme tarihinden itibaren 15 yıl boyunca 12,35 ABD senti/kWh ağırlıklı ortalama fiyat üzerinden alım garantisi vermektedir. Kalan elektrik piyasa koşullarında satılmaktadır.
| Özellik | Ruppur | Akkuyu |
|---|---|---|
| Ülke | Bangladeş | Türkiye |
| Teknoloji | VVER-1200 / V-523 | VVER-1200 / V-509 |
| Santral sahibi | BAEC | Akkuyu proje şirketi / Rus yatırım yapısı |
| İşletmeci | NPCBL | Proje şirketi |
| Proje modeli | Turnkey / EPC | BOO – Build, Own, Operate |
| Toplam proje bedeli | ≈ 12,65 milyar $ | Ruppur ile aynı finansman muhasebesine sahip değil |
| Rusya'nın rolü | Teknoloji + ana yüklenici + kredi sağlayıcı | Teknoloji + yatırımcı + proje şirketi kontrolü |
| Devlet finansmanı | Rus devlet kredisi ≈ %90 | BOO proje şirketi finansmanı |
| Elektrik alım garantisi | Ruppur için Akkuyu'daki gibi aynı PPA modeli yok | 15 yıl; belirli üretim payları için 12,35 cent/kWh ağırlıklı ortalama |
| Uzun dönem mülkiyet | Bangladeş | Proje şirketi / BOO yapısı |
Ruppur modelinin Bangladeş açısından en önemli avantajı, ülkenin çok büyük bir nükleer santral yatırımını başlangıçta kendi bütçesinden tamamen finanse etmek zorunda kalmamasıdır. Rus devlet kredisi, projenin sermaye gereksinimini önemli ölçüde kolaylaştırmıştır.
Bunun karşılığında Bangladeş, santralin sahibi olarak uzun vadeli borç geri ödeme riskini üstlenmektedir. Üstelik proje gecikirse elektrik gelirleri başlamadan önce finansman yükü devam eder. 2025 yılında kredi kullandırım süresinin uzatılması ve geri ödeme başlangıcının ertelenmesi, bu riskin teorik olmadığını göstermektedir.
Ayrıca 2022 sonrasında Rus bankalarına yönelik yaptırımlar, Ruppur finansman modelinin bir başka zayıf noktasını ortaya çıkarmıştır: finansman kaynağı ile uluslararası ödeme sistemi arasındaki jeopolitik bağımlılık. Bangladeş'in Rus tarafına yapması gereken bazı ödemelerde SWIFT ve yaptırım kaynaklı sorunlar yaşanmış, alternatif ödeme mekanizmaları geliştirilmek zorunda kalmıştır.
Ruppur'un maliyetini değerlendirirken ayrıca ABD doları ile Bangladeş takası arasındaki fark dikkate alınmalıdır. Rusya'nın 11,38 milyar dolarlık kredi tutarı dolar bazında değişmemiş olsa da takanın dolar karşısındaki değer kaybı, aynı borcun Bangladeş bütçesindeki karşılığını önemli ölçüde artırmıştır.
2016'daki ilk proje hesabında toplam maliyet yaklaşık 113.093 crore taka iken, 2025'te hazırlanan revize hesaplamalarda maliyet yaklaşık 126.479 crore taka seviyesine çıkarılmıştır. Bu artışın önemli bölümünün döviz kuru değişiminden kaynaklandığı bildirilmiştir.
Ruppur ile Akkuyu arasındaki temel ekonomik fark:
Ruppur'da Bangladeş santralin sahibi, Rusya ise esas olarak teknoloji sağlayıcısı, ana yüklenici ve kredi sağlayıcısıdır. Akkuyu'da ise Rus tarafının proje şirketi üzerinden yatırımcı–sahip–işletmeci rolü çok daha güçlüdür.
Bu nedenle iki projede "Rusya finansmanı" ifadesi aynı ekonomik anlama gelmez. Ruppur'da temel mekanizma kamu borçlanması + turnkey EPC; Akkuyu'da ise BOO + proje şirketi finansmanı + uzun vadeli elektrik alım mekanizması şeklindedir.
Ruppur'un ekonomik başarısı yalnızca yaklaşık 12,65 milyar dolarlık ilk yatırım bedeli üzerinden değerlendirilmemelidir. Gerçek maliyet; kredi faizi, borç geri ödemeleri, yakıt, işletme ve bakım, büyük bakım ve yenileme yatırımları, personel, atık yönetimi, kullanılmış yakıt yönetimi ve nihai söküm (decommissioning) maliyetlerinin birlikte değerlendirilmesiyle ortaya çıkacaktır.
Ruppur'un ayrıca önemli bir özelliği, kullanılan yakıtın Rosatom tarafından sağlanması ve kullanılmış yakıtın Rusya'ya geri gönderilmesi yönündeki düzenlemelerdir. Bu yapı, Bangladeş'in yerel kullanılmış yakıt yönetimi yükünü azaltırken, uzun vadeli olarak Rusya'ya bağımlılığı başka bir boyutta devam ettirmektedir.
Ekonomik açıdan temel ders:
Bir nükleer santralin finansman modeli, yalnızca "parayı kim veriyor?" sorusundan ibaret değildir. Santralin sahibi kimdir, borcu kim üstleniyor, inşaat riskini kim taşıyor, elektrik gelirini kim elde ediyor, yakıtı kim sağlıyor, işletmeyi kim yürütüyor ve söküm maliyetinden kim sorumlu? soruları birlikte cevaplanmalıdır.
Ruppur, Bangladeş'in ilk ticari nükleer güç santrali olduğu için proje doğal olarak çok yüksek düzeyde yabancı teknoloji, uzmanlık ve tedarik desteğine dayanmaktadır. Reaktör tasarımı, mühendislik, ana ekipmanlar, özel nükleer ekipmanlar, teknik dokümantasyon, eğitim ve devreye alma desteğinde Rusya'nın Rosatom grubu merkezi bir rol üstlenmektedir.
Bu durum nükleer programa yeni başlayan bir ülke açısından önemli bir avantajdır. Bangladeş, daha önce ticari bir nükleer güç santralini işletmemiş olmasına rağmen, VVER-1200 teknolojisini uzun süredir geliştiren ve işletme deneyimine sahip bir tedarikçi ülkenin mühendislik ve eğitim kapasitesinden yararlanabilmektedir.
Ruppur'daki bağımlılık yalnızca reaktörün tasarımının Rusya'ya ait olması anlamına gelmez. Uzun dönemli bağımlılık; yakıt, yedek parçalar, özel ekipmanlar, teknik yazılım ve dokümantasyon, tasarım değişiklikleri, mühendislik desteği, bakım teknolojileri, uzman personel eğitimi ve bazı kritik servislerin dış kaynaklardan sağlanması şeklinde ortaya çıkabilir.
Bu nedenle bir ülkenin kendi nükleer santraline sahip olması ile nükleer teknolojiye sahip olması aynı şey değildir. Ruppur'un Bangladeş'e ait olması, VVER-1200 tasarımının fikrî ve teknolojik mülkiyetinin Bangladeş'e geçtiği anlamına gelmez.
Ruppur'daki V-523 tasarımı Rusya'nın VVER-1200 teknolojisinin bir varyantıdır. Temel tasarım bilgisi, güvenlik analizleri ve önemli mühendislik dokümantasyonu Rus teknoloji zinciriyle bağlantılıdır. Bu nedenle santralin uzun işletme ömrü boyunca Rus teknolojik ekosistemi önemli bir referans olmaya devam edecektir.
Ruppur'un nükleer yakıtı Rusya'nın TVEL kuruluşu tarafından sağlanmaktadır. Bu, yalnızca ilk yakıt yüklemesini değil, santralin işletme ömrü boyunca düzenli yakıt tedarikinin de önemli bir bölümünü Rusya ile ilişkilendirmektedir.
Bangladeş ile Rusya arasındaki düzenlemeler kapsamında Ruppur'da oluşacak kullanılmış nükleer yakıtın Rusya'ya geri gönderilmesi öngörülmektedir. Bu yaklaşım Bangladeş'in kullanılmış yakıtın nihai yönetimi konusundaki yükünü azaltırken, yakıt çevriminin önemli bir aşamasında Rusya'ya uzun dönemli bağımlılık yaratmaktadır.
Nükleer santral işletmesinde standart ticari ürünlerin yanında yalnızca belirli üreticiler tarafından sağlanabilen nükleer sınıf ekipmanlar, özel valfler, pompalar, ölçüm sistemleri ve kontrol ekipmanları bulunur. Bunların tamamının kısa sürede yerli üretime dönüştürülmesi mümkün değildir.
Santralin işletme ömrü boyunca tasarım değişiklikleri, güvenlik analizleri, ekipman modifikasyonları, yaşlanma yönetimi ve bakım mühendisliği gibi faaliyetler devam edecektir. Uzun vadeli bağımsızlık için Bangladeş'in bu çalışmaların en azından önemli bir bölümünü kendi mühendislik kuruluşlarıyla değerlendirebilir ve denetleyebilir hale gelmesi gerekir.
Ruppur için Rusya ile kapsamlı personel eğitim programları yürütülmektedir. Sahada personel eğitim merkezi kurulmuş, eğitim faaliyetleri başlatılmıştır. Bu süreç, Bangladeş'in ilk kez büyük ölçekli ticari nükleer işletme personeli yetiştirmesine olanak sağlamaktadır.
Güvenlik kültürünün kalıcı hale gelmesi, yalnızca Rus uzmanların proje sahasında bulunduğu dönemde değil, Bangladeşli işletme ve düzenleyici kuruluşların kendi karar ve uygulamalarında devam etmesiyle mümkündür.
Kaynak prosedürleri, malzeme izlenebilirliği, ekipman sertifikaları, test kayıtları, uygunsuzlukların yönetimi ve kalite denetimleri gibi süreçlerin Bangladeş'te sürdürülebilir hale gelmesi, gerçek bir teknolojik kapasite oluşturmanın temel göstergelerinden biridir.
Santral işletmeye girdikten sonra asıl uzun dönemli mühendislik sınavı başlayacaktır. Periyodik bakım, ekipman testleri, yaşlanma yönetimi, yedek parça planlaması, modernizasyon ve güvenlik iyileştirmeleri onlarca yıl boyunca devam edecektir.
Teknoloji bağımlılığının kritik boyutlarından biri de tek kaynağa bağımlılık riskidir. Yakıt, kritik yedek parçalar veya özel teknik hizmetlerde alternatif tedarik kanallarının bulunmaması; jeopolitik krizler, yaptırımlar veya ticari anlaşmazlıklar sırasında santralin işletme sürekliliğini etkileyebilir.
Bangladeş'in nükleer programının ilk dönemlerinde hazırlanan IAEA değerlendirmelerinde önemli bir hedef açık biçimde ortaya konmuştur: ülkenin yalnızca santrali satın alan bir müşteri değil, "knowledgeable customer", yani teknoloji sağlayıcının sunduğu tasarım ve hizmetleri teknik olarak anlayabilen, sorgulayabilen, denetleyebilen ve kendi çıkarları açısından değerlendirebilen bir kuruluş kapasitesi oluşturması gerekmektedir.
Bu ayrım son derece önemlidir. Nükleer teknoloji transferinin ilk aşamasında yabancı uzmanların yoğun biçimde kullanılması doğal olabilir. Ancak zaman içinde Bangladeşli mühendislerin yalnızca verilen prosedürleri uygulayan personel olmaktan çıkarak tasarım değişikliklerini değerlendiren, güvenlik analizlerini sorgulayan, bakım stratejileri geliştiren ve tedarikçiyi teknik olarak denetleyen uzmanlara dönüşmesi gerekir.
"Bangladeş'e teknoloji transfer edildi" ifadesi tek başına yeterli değildir. Gerçek teknolojik kapasitenin ölçülebilmesi için bunun somut göstergelerle değerlendirilmesi gerekir.
Teknoloji transferinin beş seviyesi:
Nükleer yakıtın Rusya'dan sağlanması tek başına olağan dışı bir durum değildir. Dünyadaki birçok nükleer santral yakıt çevriminin bir veya daha fazla aşamasında dış tedarikçilere bağımlıdır. Bu nedenle asıl soru "yakıt ithal ediliyor mu?" değil, yakıt arzının uzun dönemli güvence altına alınıp alınmadığı ve alternatiflerin bulunup bulunmadığıdır.
Bangladeş'in ilk nükleer programına ilişkin IAEA değerlendirmelerinde de yakıt arz güvenliği konusu özellikle ele alınmış; alternatif tedarik kaynaklarının araştırılması ve yakıt çevriminin güvence altına alınması gerektiği belirtilmiştir. Ruppur için Rusya ile uzun dönemli yakıt tedariki ve kullanılmış yakıtın geri alınmasına ilişkin model oluşturulmuştur.
Tasarım, yakıt, eğitim, teknik destek ve bakım hizmetlerinin aynı teknoloji sağlayıcı çevresinde toplanması, yeni başlayan bir ülke için koordinasyonu kolaylaştırabilir. Bangladeş böylece farklı teknoloji sağlayıcıları arasında karmaşık bir entegrasyon yapmak zorunda kalmamaktadır.
Aynı yapı uzun vadede tersine de çalışabilir. Kritik ekipman, yakıt, yazılım, yedek parça veya teknik hizmetlerde alternatiflerin bulunmaması, tek tedarikçi bağımlılığı oluşturabilir.
Ruppur deneyimi, nükleer teknoloji bağımlılığının yalnızca teknik bir konu olmadığını göstermektedir. Rusya'ya yönelik yaptırımların finansman ve ödeme mekanizmalarında yarattığı sorunlar, uzun vadeli teknoloji ve yakıt tedarikinde de jeopolitik riskin dikkate alınması gerektiğini göstermiştir.
Nükleer enerjiye yeni başlayan bir ülkenin ilk günden tamamen bağımsız olması gerçekçi değildir. Daha gerçekçi hedef, kritik bağımlılıkları bilmek, alternatifleri geliştirmek ve zaman içinde ulusal teknik ve kurumsal kapasiteyi artırmaktır.
Ruppur'un başarısı yalnızca iki VVER-1200 ünitesinin güvenli biçimde çalıştırılmasıyla ölçülmemelidir. Asıl sınav, 20, 40 veya 60 yıl sonra Bangladeş'in bu santrali ne ölçüde kendi mühendislik, işletme, bakım, kalite ve düzenleyici kapasitesiyle yönetebileceği olacaktır.
Eğer Bangladeş zaman içinde yalnızca Rusya'nın sağladığı ekipman ve prosedürleri kullanan bir işletmeci olarak kalırsa, proje teknoloji transferinden çok uzun süreli teknoloji bağımlılığı yaratmış olacaktır. Buna karşılık Bangladeşli kurumlar kritik mühendislik kararlarını değerlendirebilir, bakım ve modernizasyon çalışmalarını bağımsız biçimde yönetebilir, nükleer kalite sistemlerini kendi tedarik zincirlerine yayabilir ve düzenleyici kapasitesini güçlendirebilirse Ruppur gerçek bir ulusal nükleer kapasite geliştirme projesine dönüşebilir.
Temel sonuç:
Ruppur'da teknoloji transferinin gerçek ölçüsü, kaç Bangladeşli çalışanın Rusya'da eğitim aldığı veya kaç yerel şirketin projede taşeron olarak çalıştığı değildir. Daha önemli soru şudur: Bangladeş, santralin kritik teknik kararlarını zaman içinde ne ölçüde kendi bilgi birikimiyle değerlendirebilir ve yönetebilir?
Nükleer teknoloji bağımsızlığı, yabancı teknoloji kullanmamak değildir; yabancı teknoloji kullanırken kritik bilgi, karar verme ve kurumsal kapasiteyi ülkede biriktirebilmektir.
Ruppur, Bangladeş'in ilk ticari nükleer güç santrali olduğu için projenin başarısı yalnızca reaktör teknolojisine ve inşaat performansına değil, bağımsız, teknik olarak yetkin ve yeterli kaynaklara sahip bir nükleer düzenleyici kurumun oluşturulmasına da bağlıdır. Bangladeş bu nedenle Ruppur projesiyle birlikte kendi düzenleyici altyapısını da büyük ölçüde yeniden yapılandırmıştır.
Bangladeş'in nükleer düzenleyici kurumu Bangladesh Atomic Energy Regulatory Authority (BAERA), 2012 tarihli Bangladesh Atomic Energy Regulatory Act sonrasında 12 Şubat 2013'te bağımsız bir düzenleyici kuruluş olarak oluşturulmuştur. Daha önce nükleer düzenleme sorumluluğu büyük ölçüde Bangladesh Atomic Energy Commission (BAEC) bünyesindeydi.
Bu ayrım özellikle önemlidir. BAEC nükleer teknolojinin geliştirilmesi, araştırma ve proje sahibi tarafında yer alırken, BAERA'nın görevi lisans vermek, güvenlik değerlendirmesi yapmak, denetlemek ve gerektiğinde yaptırım uygulamaktır. Düzenleyici ile teknoloji/proje sahibi fonksiyonlarının birbirinden ayrılması, nükleer güvenlikte çıkar çatışmasının azaltılması açısından temel bir ilkedir.
BAERA; saha, inşaat, devreye alma ve işletme gibi nükleer tesis yaşam döngüsünün farklı aşamalarında lisanslama yetkisine sahiptir. Kurum ayrıca denetim, güvenlik değerlendirmesi ve belirli yaptırım yetkilerini de kullanabilmektedir.
BAERA'nın görevi yalnızca başvuruları incelemek değildir. Tesisin tasarımını, güvenlik analizlerini, inşaatını, devreye alma faaliyetlerini ve işletme hazırlığını değerlendirmek ve sahadaki faaliyetleri denetlemek de kurumun sorumlulukları arasındadır.
BAERA'nın kanuni olarak lisanslama ve denetim konusunda bağımsız yetkileri bulunmaktadır. Ancak bağımsızlığın yalnızca kanunda yazılı olması yeterli değildir; kararların siyasi, ekonomik veya proje takvimi kaynaklı baskılardan bağımsız alınabilmesi gerekir.
IAEA'nın 2022 IRRS incelemesinde BAERA'nın toplam kadro kapasitesinin geliştirilmekte olduğu, kurumda deneyimli personel ile yeni personel arasındaki dengenin önemli bir konu olduğu ve Ruppur'un devreye alma aşaması yaklaşırken özellikle commissioning konusunda ilave eğitim ihtiyacı bulunduğu belirtilmiştir.
BAERA kapasitesini yalnızca kendi kaynaklarıyla geliştirmemiştir. IAEA, Rusya, Hindistan, Japonya, Güney Kore ve diğer ülkelerle eğitim, teknik iş birliği ve düzenleyici kapasite geliştirme çalışmaları yürütülmüştür. Bangladeş ayrıca IAEA'nın IRRS, INIR ve teknik güvenlik incelemeleri gibi mekanizmalarından yararlanmıştır.
BAERA, kendi personelinin yanı sıra teknik destek kuruluşlarından (TSO) da yararlanmıştır. IAEA'nın değerlendirmesine göre özellikle Ruppur'un VVER teknolojisi için Rusya'nın düzenleyici TSO'sundan teknik uzmanlık alınmıştır.
BAERA'nın düzenleyici kapasitesini değerlendirmek açısından en önemli dış kaynaklardan biri, IAEA tarafından 27 Kasım–8 Aralık 2022 tarihleri arasında gerçekleştirilen ilk tam kapsamlı Integrated Regulatory Review Service (IRRS) misyonudur. İncelemeye 10 IAEA üyesi ülkeden 15 kıdemli düzenleyici uzmanı ve 6 IAEA personeli katılmıştır. Ekip Ruppur sahasını da ziyaret etmiş ve düzenleyici denetim faaliyetlerini yerinde gözlemlemiştir.
IAEA ekibi BAERA'nın önemli ölçüde kapasite geliştirdiğini ve güvenliği nükleer programın temel unsurlarından biri olarak ele aldığını belirtmekle birlikte, kurumun henüz tam anlamıyla olgunlaşmış bir düzenleyici sistem seviyesine ulaşmadığını da ortaya koymuştur. Özellikle düzenleyici bağımsızlık, personel yetkinliği, mevzuatın güncellenmesi, prosedürlerin tamamlanması ve teknik değerlendirme kapasitesi konusunda geliştirilmesi gereken alanlar belirlenmiştir.
IAEA'nın R2 tavsiyesi:
IAEA IRRS ekibi, Bangladeş hükümetinin BAERA'nın bağımsız karar alma mekanizmasının herhangi bir şekilde zayıflamasını veya tehlikeye girmesini önleyecek önlemleri uygulaması gerektiğini tavsiye etmiştir.
Bu bulgu, "BAERA bağımsız değildir" şeklinde bir tespit değildir. Ancak bağımsızlığın yalnızca hukuki statüyle garanti altına alınmasının yeterli görülmediğini ve kurumsal uygulamaların güçlendirilmesi gerektiğini göstermektedir.
Ruppur'un siyasi açıdan Bangladeş hükümeti için son derece öncelikli bir ulusal proje olduğu açıktır. IAEA, hükümetin nükleer enerji programına ve Ruppur projesine güçlü destek verdiğini belirtmektedir. Bu durum tek başına olağan dışı değildir; büyük nükleer projelerde devletin stratejik ve finansal rolü genellikle yüksektir.
Bununla birlikte, mevcut kamuya açık güvenilir kaynaklarda BAERA'nın Ruppur'a ilişkin belirli bir güvenlik kararının siyasi talimatla değiştirildiğini veya bir lisansın siyasi baskı nedeniyle verildiğini gösteren somut bir kanıt bulunmamaktadır. Bu nedenle projeyi "siyasi müdahaleyle lisanslandı" şeklinde tanımlamak mevcut kanıtlarla desteklenemez.
Ancak bunun tersini, yani BAERA'nın siyasi etkilerden tamamen bağımsız olduğunu da yalnızca mevzuata bakarak söylemek mümkün değildir. IAEA'nın bağımsız karar alma mekanizmasının korunmasına ilişkin doğrudan tavsiyesi bu nedenle önemlidir. Hukuki bağımsızlık ile fiilî kurumsal bağımsızlık aynı şey değildir.
BAERA'nın Ruppur'un lisanslama sürecinde Rusya'nın düzenleyici teknik destek kuruluşundan yararlanması anlaşılabilir bir durumdur. Çünkü Bangladeş daha önce VVER-1200 gibi büyük bir güç reaktörünü lisanslamamıştı ve kendi teknik personelinin bu teknoloji konusunda deneyimi sınırlıydı.
Ancak burada önemli bir çıkar çatışması riski vardır: düzenleyici kurum, lisanslamak zorunda olduğu teknolojinin geldiği ülkenin düzenleyici uzmanlığından yoğun biçimde yararlanırsa, bağımsız teknik değerlendirme kapasitesinin zaman içinde zayıflamaması gerekir.
IAEA'nın 2022 IRRS raporu tam olarak bu noktaya dikkat çekmektedir. BAERA'nın VVER teknolojisinin değerlendirilmesinde Rus TSO'sunun kaynak ve uzmanlığından yararlandığını, bunun uluslararası iş birliği açısından olumlu olduğunu; ancak BAERA'nın TSO'nun verdiği teknik tavsiyeyi anlayabilecek ve bu tavsiyeye dayanarak kendi bağımsız kararını verebilecek kapasiteyi geliştirmesi gerektiğini belirtmektedir.
Yeni nükleer program başlatan bir ülkenin tüm teknik uzmanlığı sıfırdan oluşturması gerçekçi değildir. IAEA ve yabancı düzenleyicilerden alınan destek, BAERA'nın kapasitesini daha hızlı geliştirmesine yardımcı olmuştur.
Dış uzmanlığın amacı düzenleyicinin yerine karar vermek değil, düzenleyicinin kendi karar kapasitesini geliştirmek olmalıdır. Nihai güvenlik değerlendirmesini anlayabilecek, sorgulayabilecek ve gerektiğinde reddedebilecek ulusal teknik kapasite kritik önemdedir.
BAERA'nın IAEA'nın yanı sıra Hindistan, Japonya, Güney Kore, Rusya ve diğer uluslararası kuruluşlarla çalışması, tek bir teknoloji sağlayıcısına bağımlı kalmadan düzenleyici bakış açısını çeşitlendirmesi açısından önemlidir.
Düzenleyici kapasite birkaç uzman kişinin kişisel deneyimine bağlı kalmamalıdır. Eğitim, prosedürler, denetim kayıtları, güvenlik değerlendirmeleri ve kurumsal bilgi yeni nesil personele aktarılmalıdır.
2022 IRRS raporu BAERA'nın Ruppur için önemli bir teknik kapasite oluşturduğunu, ancak bu kapasitenin henüz tamamen olgunlaşmadığını göstermektedir. Kurumun Ruppur'un düzenlenmesi için personel yetiştirdiği, yabancı düzenleyicilerden ve IAEA'dan destek aldığı ve kendi teknik değerlendirmelerini yürüttüğü görülmektedir.
Bununla birlikte IAEA; BAERA'nın personel yetkinlik profillerinin bütün düzenleyici görevler için tamamlanmasını, eğitim programlarının geliştirilmesini ve deneyimli personel ile yeni personel arasındaki dengenin iyileştirilmesini tavsiye etmiştir. Ayrıca bazı düzenleyici değerlendirme süreçleri için yeterli iç prosedürlerin henüz tamamlanmadığı belirtilmiştir.
BAERA'nın resmi lisanslama sistemi; çevresel değerlendirme, saha lisansı, ön güvenlik analiz raporu, inşaat onayı, nihai güvenlik analiz raporu ve işletme lisansı gibi aşamalardan oluşmaktadır.
Ruppur'da lisanslama açısından önemli ayrım:
16 Nisan 2026'da BAERA tarafından 1. Ünite için verilen işletme lisansı, santralin otomatik olarak tam güçte ticari işletmeye geçtiği anlamına gelmez. Lisansın ardından yakıt yükleme, ilk kritiklik, düşük güç deneyleri, kademeli güç artırımı, güvenlik sistemlerinin doğrulanması, şebeke bağlantısı ve diğer devreye alma faaliyetleri devam eder.
Ruppur'un inşaat ve lisanslama aşamasında BAERA'nın önemli bir kurumsal kapasite geliştirdiği görülmektedir. Ancak santral işletmeye geçtiğinde düzenleyicinin işi bitmeyecek, aksine daha zor bir döneme girecektir.
İşletme döneminde BAERA'nın; reaktör işletme performansını, bakım ve modifikasyonları, yaşlanma yönetimini, yakıt faaliyetlerini, radyolojik emisyonları, acil durum hazırlığını, operatör yeterliliğini, nükleer güvenliği ve güvenlik kültürünü onlarca yıl boyunca bağımsız biçimde denetlemesi gerekecektir.
Ruppur'un düzenleyici açıdan temel dersi:
Güçlü bir nükleer düzenleyici kurum yalnızca lisans verebilen bir kurum değildir. Gerekirse hükümete, santral sahibine ve teknoloji sağlayıcısına "hayır" diyebilecek teknik bilgiye, hukuki yetkiye, finansal ve kurumsal bağımsızlığa ve yeterli personele sahip olması gerekir.
Ruppur örneğinde BAERA'nın hukuki yetkileri önemli ölçüde oluşturulmuş ve uluslararası destekle teknik kapasite geliştirilmiştir. Ancak IAEA'nın 2022 değerlendirmesi, bağımsız karar alma, personel yetkinliği, prosedürlerin olgunluğu ve dış teknik desteğe bağımlılığın yönetilmesi konularında hâlâ geliştirilmesi gereken alanlar bulunduğunu açıkça göstermektedir.
Ruppur'un Bangladeş açısından en önemli ve uzun vadeli kazanımlarından biri, ülkede daha önce ticari ölçekte bulunmayan nükleer güç santrali işletme insan kaynağının oluşturulmasıdır.
Bir nükleer santralın işletilmesi; reaktör operatörlerinden bakım mühendislerine, elektrik ve kontrol mühendislerinden kimya uzmanlarına, radyasyon koruma personelinden nükleer güvenlik uzmanlarına, kalite güvence ekiplerinden acil durum personeline kadar çok geniş bir uzmanlık alanının aynı güvenlik kültürü altında çalışmasını gerektirir.
Bu nedenle Ruppur'daki insan kaynağı konusu yalnızca kaç kişinin işe alındığı veya eğitim aldığı ile ölçülemez. Asıl soru, bu personelin kritik nükleer görevleri bağımsız, yetkin ve güvenlik kültürünü koruyarak yerine getirebilecek seviyeye ulaşıp ulaşmadığıdır.
Bangladeş bir nükleer güç programına yeni başlayan bir ülke olduğu için Ruppur öncesinde iki önemli sorunla karşı karşıyaydı: nükleer teknoloji konusunda deneyimli insan sayısının sınırlı olması ve bu deneyimin ticari güç reaktörü işletme seviyesinde bulunmaması.
IAEA'ya sunulan Bangladeş insan gücü planında Ruppur'un iki ünitesi için toplam 2.535 personel ihtiyacı belirlenmişti. Bunların içinde özellikle kritik görevlerde bulunacak 1.424 kilit personelin yüklenici tarafından eğitilmesi planlandı. Diğer idari, genel endüstriyel ve destek personelinin ise Bangladeş'te eğitilmesi öngörüldü.
Ruppur'un iki ünitesi için hazırlanan insan gücü planında yaklaşık 2.535 kişilik bir personel ihtiyacı öngörülmüştür. Bu sayı yalnızca reaktör operatörlerini değil, bakım, mühendislik, güvenlik, radyasyon koruma, kalite ve destek fonksiyonlarını da kapsayan geniş bir organizasyonu ifade etmektedir.
İnsan gücü planına göre yaklaşık 1.424 kilit personelin yüklenici tarafından özel eğitimlerden geçirilmesi ve gerekli görevler için lisanslandırılması öngörülmüştür. Bu grup santralın güvenli işletilmesi açısından kritik görevlerde yer alacaktır.
Personel geliştirme programının önemli bir ayağı Novovoronezh-2 santralinde gerçekleştirilen eğitim ve stajlardır. 2019 sonuna kadar 500'den fazla Bangladeşli personelin Novovoronezh-2'de staj yaptığı bildirilmiştir.
Amaç yalnızca personeli yurtdışına göndererek eğitmek değildir. Bangladeş'in kendi eğitim ve eğitici kadrosunu oluşturması da programın önemli parçalarından biridir. BAEC bünyesinde nükleer teknoloji alanında eğitim faaliyetleri yürütülmekte ve yeni personelin yetiştirilmesi hedeflenmektedir.
Sürdürülebilir bir nükleer program yalnızca santral personeli yetiştirmekle mümkün değildir. Mühendislik, fizik, kimya, radyasyon güvenliği, malzeme bilimi, enstrümantasyon ve kontrol gibi alanlarda üniversiteler ve teknik eğitim kurumlarının da programa sürekli personel sağlaması gerekir.
Santral personelinin yanında BAERA'nın düzenleyici kadrosu da ayrı bir insan kaynağı programı gerektirmektedir. Çünkü santrali işleten kuruluşun uzmanlaşması tek başına yeterli değildir; düzenleyicinin de aynı teknolojiyi bağımsız biçimde değerlendirebilecek teknik uzmanlara sahip olması gerekir.
Ruppur'daki insan kaynağı geliştirme programının önemli unsurlarından biri de simülatör tabanlı eğitimdir. Santral sahasında oluşturulan Eğitim Merkezi'nde, operatörlerin gerçek santral kontrol odasındaki çalışma koşullarına benzer ortamda uygulamalı eğitim almasını sağlayan tam kapsamlı (full-scope) bir simülatör bulunmaktadır.
Simülatör eğitimi yalnızca normal işletme koşullarının öğrenilmesi için kullanılmaz. Operatörlerin farklı çalışma durumlarında sistemleri izlemesi, kontrol işlemlerini gerçekleştirmesi ve anormal işletme koşullarına yönelik prosedürleri uygulaması için de önemli bir eğitim ortamı sağlar. Ruppur Eğitim Merkezi'nde ayrıca analitik simülatörler ile belirli sistem ve ekipmanların eğitimine yönelik simülatörlerin kullanılması planlanmıştır.
Ana kontrol odasının çalışma mantığını ve santral işletme koşullarını simüle ederek operatörlerin uygulamalı eğitim almasını sağlar.
Normal işletme, sistem değişimleri ve farklı işletme koşullarında operatörlerin karar verme ve kontrol becerilerinin geliştirilmesine yardımcı olur.
Operatörlerin anormal işletme koşullarına yönelik prosedürleri uygulaması ve sistemlerin davranışını kontrollü bir ortamda değerlendirmesi için kullanılır.
Simülatörler yalnızca ilk eğitimde değil, personelin bilgi ve becerilerinin belirli aralıklarla yenilenmesi ve sürdürülmesinde de kullanılabilir.
Simülatörün stratejik önemi:
Nükleer işletmede yalnızca teorik bilgiye sahip olmak yeterli değildir. Operatörün bir sistemi nasıl izleyeceğini, hangi göstergelerin kritik olduğunu ve belirli bir durumda hangi işlemi hangi sırayla gerçekleştireceğini uygulamalı olarak öğrenmesi gerekir. Bu nedenle simülatör eğitimi, Ruppur'un insan kaynağının gerçek işletme koşullarına hazırlanmasında önemli bir araçtır.
Ruppur bir turnkey/EPC proje olduğu için teknoloji sağlayıcının personel eğitimi programda önemli bir yere sahiptir. Rosatom, Bangladeşli personelin Rusya'daki VVER santrallerinde deneyim kazanmasını ve Ruppur'un işletmeye hazırlanmasını sağlayan eğitim faaliyetlerini yürütmektedir.
Bu modelin önemli bir avantajı vardır: İlk kez nükleer santral işletmeye hazırlanan bir ülke, sıfırdan bir eğitim sistemi oluşturmak zorunda kalmadan çalışan bir referans santralin deneyiminden yararlanabilmektedir.
Ancak aynı modelin uzun vadeli bir riski de vardır. Eğitimin teknoloji sağlayıcıya bağımlı kalması, kurumsal bilgi birikiminin Bangladeş'e tam olarak aktarılmasıyla aynı şey değildir.
Buradaki kritik ayrım:
Bir Bangladeşli mühendisin Rusya'da VVER santralinde eğitim alması önemli bir kazanımdır. Fakat asıl teknoloji transferi, bu mühendisin daha sonra Bangladeş'te aynı problemi Rus uzman olmadan analiz edebilmesi, karar verebilmesi ve gerektiğinde teknoloji sağlayıcıya itiraz edebilmesiyle ortaya çıkar.
IAEA, yeni nükleer programa başlayan ülkelerde insan kaynağını programın en kritik altyapılarından biri olarak değerlendirmektedir. Bunun nedeni, nükleer güvenliğin yalnızca tesisin fiziksel tasarımından değil, tesisi işleten ve denetleyen insanların yetkinliğinden de kaynaklanmasıdır.
IAEA'nın yaklaşımında personel sayısından daha önemli olan unsurlar; görev tanımlarının belirlenmesi, yetkinliklerin tanımlanması, sistematik eğitim, görev başı deneyim, lisanslama, sürekli eğitim, acil durum eğitimi ve güvenlik kültürünün kurumsallaştırılmasıdır. Özellikle yeni nükleer programa başlayan ülkelerin personel yetiştirmeye daha erken başlaması gerektiği vurgulanmaktadır.
Ruppur'un insan kaynağı problemi yalnızca santral işletmecisi açısından ele alınmamalıdır. Düzenleyici kurumun teknik kapasitesi de aynı derecede önemlidir.
IAEA'nın 2022 IRRS incelemesi, BAERA'nın insan kaynağı konusunda önemli çalışmalar yürüttüğünü; IAEA, Japonya, Güney Kore, Hindistan ve Rusya dahil olmak üzere farklı kaynaklardan eğitim ve kapasite geliştirme desteği aldığını belirtmektedir. Bununla birlikte IAEA, BAERA'nın yetkinlik profillerinin geliştirilmesi ve bazı özel eğitim ihtiyaçlarının karşılanması gerektiğini de ortaya koymuştur.
Bu nokta önemlidir. Çünkü santral işletmecisinin teknoloji sağlayıcısından aldığı eğitimin yanında, düzenleyicinin de aynı teknolojiyi sorgulayabilecek düzeyde uzmanlaşması gerekir. Aksi halde düzenleyici kurum teknik açıdan işletmeci ve teknoloji sağlayıcıya fazla bağımlı hale gelebilir.
Personelin VVER-1200 sistemlerini, işletme prosedürlerini, güvenlik sistemlerini ve bakım yöntemlerini öğrenmesi ilk aşamadır.
Personelin öğrendiği bilgiyi santral üzerinde bağımsız biçimde uygulayabilmesi ve bakım, test, arıza giderme gibi görevleri yerine getirebilmesi ikinci aşamadır.
Daha ileri seviyede mühendislerin arızaların kök nedenlerini analiz edebilmesi, güvenlik analizlerini değerlendirebilmesi ve tasarım değişikliklerini teknik olarak sorgulayabilmesi gerekir.
En ileri aşama, Bangladeşli uzmanların gerektiğinde teknoloji sağlayıcının önerisini sorgulayabilmesi, alternatif çözüm geliştirebilmesi ve güvenlik açısından uygun görmediği bir uygulamaya karşı çıkabilmesidir.
Ruppur'un ilk ünitesi yalnızca elektrik üreten bir tesis olmayacak; aynı zamanda Bangladeş'in ilk büyük ölçekli ticari nükleer işletme deneyiminin oluştuğu ortam olacaktır.
İlk ünitenin devreye alınması sırasında elde edilen deneyimler; operatör davranışları, bakım organizasyonu, arıza yönetimi, prosedürlerin uygulanması, güvenlik kültürü, radyasyon koruması, acil durum hazırlığı ve düzenleyici denetim gibi alanlarda ikinci ünite için doğrudan bir kurumsal öğrenme kaynağı oluşturacaktır.
Bu nedenle ilk üniteden ikinci üniteye yalnızca teknik verilerin değil, insanların deneyiminin ve kurumsal hafızanın aktarılması kritik önemdedir.
Ruppur'un turnkey yapısının önemli sonuçlarından biri de işletmeye geçiş döneminde teknoloji sağlayıcının desteğinin devam etmesidir. Mevcut proje düzenlemelerine göre Rosatom'un ilk işletme döneminde santrale bakım ve işletme desteği vermesi, daha sonra tesisin Bangladeş tarafına devredilmesi planlanmaktadır.
Bu yaklaşım ilk nükleer santralini işleten bir ülke açısından önemli bir güvenlik avantajı sağlayabilir. Ancak uzun vadede hedefin, kritik işletme kararlarının sürekli olarak yabancı uzmanların varlığına bağlı kalmaması olması gerekir.
Uzun vadeli başarı ölçütü:
Ruppur'un insan kaynağı açısından başarısı, "Bangladeş kaç kişiyi Rusya'da eğitti?" sorusuyla değil; "Bangladeş kaç yıl sonra santrali güvenli biçimde kendi kurumsal bilgi birikimiyle işletebilir?" sorusuyla ölçülmelidir.
Nükleer santraller onlarca yıllık işletme ömrüne sahip tesislerdir. Bu nedenle birkaç yıl içinde yetiştirilen personelin emekliliği, kurum değiştirmesi veya deneyimin yeni kuşaklara aktarılmaması ciddi bir kurumsal risk oluşturabilir.
Bangladeş açısından bu nedenle yalnızca başlangıç eğitimine değil, sürekli eğitim, yetkinlik yenileme, görev rotasyonu, mentorluk, deneyimli personelin kurumda tutulması ve bilgi yönetimi mekanizmalarına yatırım yapılması gerekir. IAEA'nın yeni nükleer programlar için insan kaynakları yaklaşımı da personel planlamasını uzun vadeli ve sürekli bir süreç olarak ele almaktadır.
Ruppur'un insan kaynağı açısından gerçek sınavı:
İlk nesil Bangladeşli nükleer mühendislerin yetiştirilmesi önemli bir başarıdır. Fakat gerçek kurumsal kapasite, bu ilk neslin kendi yerine gelecek ikinci ve üçüncü nesil uzmanları yetiştirebilmesiyle ortaya çıkacaktır.
Eğer bilgi sürekli olarak Rosatom'dan gelen uzmanlarla birlikte ülkeye giriyor ve bu uzmanlar ayrıldığında kritik kararlar yine dış desteğe ihtiyaç duyuyorsa, ortada yalnızca eğitilmiş personel vardır; henüz tam anlamıyla yerleşmiş bir nükleer işletme kapasitesi oluşmuş değildir.
Ruppur projesinin Bangladeş ekonomisi üzerindeki etkisi yalnızca 2.400 MWe'lik bir elektrik üretim kapasitesinin kurulmasıyla sınırlı değildir. Böylesine büyük ve karmaşık bir nükleer yatırım, aynı zamanda ülkedeki inşaat, mühendislik, imalat, lojistik, kalite kontrol, teknik hizmetler ve eğitim altyapısının gelişmesi için önemli bir fırsat yaratmaktadır.
Ancak burada temel bir ayrım yapılması gerekir: yerli tedarik, yerli üretim, yerli mühendislik ve teknoloji transferi aynı şey değildir.
Bir Bangladeşli şirketin santral sahasına beton, çelik, iş kıyafeti, lojistik veya başka bir hizmet sağlaması önemli bir ekonomik katkıdır. Fakat bu şirketin nükleer güvenlik açısından sınıflandırılmış bir ekipmanı tasarlayabilmesi, üretebilmesi, test edebilmesi ve nükleer kalite güvence sistemi altında sertifikalandırabilmesi çok daha ileri bir sanayi yetkinliğini ifade eder.
Rosatom'un verilerine göre Ruppur'un inşaat döneminde 70'in üzerinde Bangladeşli şirket projede yer almıştır. Rosatom ayrıca 2021 yılındaki inşaat zirvesinde çalışanların yüzde 80'inden fazlasının yerel personelden oluştuğunu ve 24.000'den fazla kişinin Bangladeş'ten istihdam edildiğini bildirmiştir.
Bu rakamlar projenin yerel ekonomik etkisinin küçümsenmemesi gerektiğini gösterir. Ancak şirket sayısı ve yerel istihdam oranı tek başına nükleer teknoloji transferinin ölçüsü değildir.
Ruppur'un inşaat aşamasında 70'in üzerinde Bangladeşli şirketin projeye dahil olduğu bildirilmektedir. Bu şirketlerin önemli bir bölümü inşaat, malzeme, hizmet ve diğer destek faaliyetlerinde görev almaktadır.
İnşaatın yoğun olduğu dönemde 24.000'den fazla yerel çalışanın istihdam edilmesi, Ruppur'un Bangladeş iş gücü piyasası üzerindeki etkisini göstermektedir.
Büyük nükleer projeler yalnızca reaktör ekipmanlarından oluşmaz. Taşımacılık, depolama, saha hizmetleri, inşaat malzemeleri, iş güvenliği, konaklama ve çeşitli teknik hizmetler de geniş bir tedarik zinciri oluşturur.
Yerel tedarik açısından en önemli sınır, nükleer güvenlik açısından kritik teknik ekipmanlardır. Rosatom'un açıklamalarında yerel üretici ve tedarikçilerin tercih edildiği, ancak teknik ekipman tarafının ayrı tutulduğu görülmektedir.
Bir nükleer güç santralinde tedarik zincirinin farklı seviyeleri bulunmaktadır. En alt seviyede genel inşaat ve hizmet faaliyetleri bulunurken, üst seviyelere çıkıldıkça mühendislik, kalite güvence, özel imalat, nükleer sınıf ekipman ve tasarım bilgisi önem kazanmaktadır.
İnşaat, beton, çelik, taşımacılık, lojistik, yemek, güvenlik ve diğer genel hizmetler yerli ekonomik katkının ilk seviyesidir.
Mekanik, elektrik, bakım, test, ölçüm ve saha hizmetleri daha yüksek teknik yetkinlik gerektirir ve uzun işletme döneminde daha kalıcı bir sanayi kapasitesi oluşturabilir.
Tasarım dokümanlarını okuyabilmekten daha ileri aşamada; tasarım değişikliklerini değerlendirmek, hesapları kontrol etmek, güvenlik gereklerini yorumlamak ve bağımsız mühendislik çözümleri geliştirmek gerekir.
Nükleer sınıf ekipman üretimi; özel imalat teknikleri, malzeme izlenebilirliği, kaynak prosedürleri, tahribatsız muayene, testler ve çok daha sıkı kalite güvence sistemleri gerektirir.
Üreticinin yalnızca ürünü üretmesi yeterli değildir. Malzemenin kaynağından son testine kadar tüm sürecin izlenebilir olması ve nükleer kalite güvence sistemi altında belgelenebilmesi gerekir.
En ileri seviyede ulusal mühendislik kuruluşlarının yalnızca Rus tasarımını uygulaması değil, tasarımın teknik gerekçelerini anlayabilmesi, hesapları doğrulayabilmesi ve gerektiğinde bağımsız çözüm geliştirebilmesi gerekir.
Teknoloji transferinin ölçüsü şirket sayısı değildir.
Asıl ölçü, Bangladeş'teki şirketlerin zaman içinde nükleer sınıf ürün ve hizmetleri bağımsız olarak tasarlama, üretme, test etme, belgelendirme ve bakımını yapma kapasitesine ulaşıp ulaşamayacağıdır.
Rosatom ve Atomstroyexport, Ruppur projesinde Bangladeşli üretici ve tedarikçilerin mümkün olduğunca projeye katılmasını teşvik etmiştir. Yerel firmalara yönelik toplantılarda ihale prosedürleri, tasarım gereklilikleri, tedarik şartları ve kalite gereklilikleri aktarılmıştır.
Bununla birlikte yerel firmaların projeye katılımı, teknik ekipmanların tamamının yerel olarak üretildiği anlamına gelmez. Ruppur'un temel nükleer teknoloji, reaktör sistemleri ve kritik ekipmanları Rus tasarım ve tedarik zincirine dayanmaktadır.
Bu nedenle Ruppur'daki yerli tedarik modeli daha doğru biçimde "yerel ekonomik katılım + seçilmiş yerel tedarik + yabancı ana teknoloji ve kritik ekipman" modeli olarak tanımlanabilir.
Ruppur'un inşaat döneminde kazanılan deneyimin kalıcı bir sanayi kapasitesine dönüşmesi otomatik değildir. Bir şirketin büyük bir nükleer şantiyede çalışmış olması, onun gelecekte nükleer sınıf ekipman üretebileceği anlamına gelmez.
Bunun gerçekleşebilmesi için proje sırasında kazanılan teknik deneyimin standartlaştırılması, personelin kurumda tutulması, kalite sistemlerinin geliştirilmesi ve sonraki nükleer projelerde yeniden kullanılması gerekir.
Proje sırasında elde edilen mühendislik ve kalite deneyiminin kişilerin hafızasında kalmaması, kurumsal dokümantasyona dönüştürülmesi gerekir.
Nükleer projelerde yetişmiş mühendis ve teknisyenlerin proje tamamlandıktan sonra farklı sektörlere dağılması, kazanılan yetkinliğin kaybedilmesine yol açabilir.
Kalıcı bir nükleer sanayi için Ruppur'da edinilen deneyimin gelecekteki nükleer santral projelerine aktarılması gerekir.
Yerel şirketlerin yalnızca Ruppur için hizmet vermesi yerine, gelecekte başka nükleer projelere ve uluslararası nükleer tedarik zincirlerine de girebilecek seviyeye ulaşması daha kalıcı bir kazanım olacaktır.
Yerli sanayinin nükleer sektöre girmesindeki en önemli eşiklerden biri, normal endüstriyel kalite anlayışından nükleer kalite kültürüne geçiştir.
Nükleer uygulamalarda malzemenin nereden geldiği, hangi işlemlerden geçtiği, hangi personel tarafından üretildiği, hangi prosedürün kullanıldığı, hangi ölçüm cihazıyla test edildiği ve test sonuçlarının nasıl kaydedildiği kritik hale gelir.
Bu nedenle Ruppur'un yerli sanayi üzerindeki en değerli etkilerinden biri yalnızca yeni şirketlerin projeye girmesi değil, izlenebilirlik, dokümantasyon, kalite güvence ve uygunsuzluk yönetimi kültürünün yerel sanayiye taşınması olabilir.
Nükleer sanayi ile normal sanayi arasındaki önemli fark:
Bir ürünü üretmiş olmak ile o ürünün nükleer güvenlik açısından kabul edilebilir olduğunu kanıtlayabilmek aynı şey değildir. Kalıcı nükleer sanayi kapasitesi, ikinci yeteneğin oluşmasıyla başlar.
Teknoloji transferinin en ileri aşamalarından biri, yerli mühendislik kuruluşlarının teknoloji sağlayıcıya yalnızca "uygulayıcı" olarak bağlı kalmamasıdır.
Örneğin bir tasarım değişikliğinde Bangladeşli mühendislerin; değişikliğin neden yapıldığını anlayabilmesi, güvenlik etkilerini değerlendirebilmesi, ilgili hesapları kontrol edebilmesi, düzenleyici gereklilikleri yorumlayabilmesi ve gerektiğinde teknoloji sağlayıcının çözümünü sorgulayabilmesi gerçek bir mühendislik kapasitesinin göstergesidir.
Bu seviyeye ulaşmak, yalnızca eğitimle değil; uzun süreli işletme deneyimi, tasarım dokümanlarına erişim, güvenlik analizlerine katılım, arıza ve modifikasyon deneyimi ve bağımsız mühendislik sorumluluğu ile mümkün olur.
Ruppur sahasında 2021 yılında işletme personelinin eğitimi için bir eğitim merkezi oluşturulmuştur. Rosatom, eğitim programları ve metodolojik materyallerin geliştirilmesinde önemli rol üstlenmiş ve merkezin gelecekte Bangladeşli personelin kendi eğitimlerini sürdürebilmesine katkı sağlamasını hedeflemiştir.
Bu yapı yalnızca insan kaynağı açısından değil, teknoloji transferi açısından da önemlidir. Çünkü uzun vadede eğitim kapasitesinin Bangladeş'te kalması, teknoloji sağlayıcıya olan bağımlılığın azaltılmasına yardımcı olabilir.
Ancak burada da kritik ölçüt, eğitim merkezinin kurulmuş olması değil; birkaç yıl sonra Bangladeşli eğiticilerin yeni personeli yabancı uzmanların sürekli desteğine ihtiyaç duymadan yetiştirebilmesidir.
Santrali yabancı tasarım ve prosedürlere göre güvenli biçimde işletmek.
Bakım, test, arıza giderme ve yaşlanma yönetiminin büyük bölümünü ülke içinde gerçekleştirebilmek.
Sistemlerin nasıl çalıştığını ve güvenlik fonksiyonlarının hangi mühendislik gerekçelerine dayandığını bağımsız olarak analiz edebilmek.
Tasarım değişiklikleri, modernizasyonlar ve teknik iyileştirmeler konusunda bağımsız mühendislik kapasitesi geliştirmek.
Uzun vadede yalnızca mevcut VVER teknolojisini kullanmak değil, ülkenin kendi mühendislik ve araştırma kapasitesiyle yeni nükleer teknolojilere katkıda bulunabilmesi.
Ruppur projesinin teknoloji transferi açısından başarısını bugün yalnızca proje sırasında kaç yerel şirketin çalıştığına bakarak değerlendirmek erken olur.
Daha anlamlı ölçütler santral işletmeye girdikten sonra ortaya çıkacaktır:
Ruppur açısından temel teknoloji transferi sorusu:
Bangladeş proje sonunda yalnızca 2.400 MWe'lik bir nükleer santral mı kazanacak?
Yoksa bu santral sayesinde tasarımını anlayabilen, güvenlik analizlerini değerlendirebilen, nükleer kalite sistemlerini uygulayabilen, ekipman ve hizmet üretebilen, bakımını gerçekleştirebilen ve gerektiğinde teknoloji sağlayıcıya teknik olarak itiraz edebilen kalıcı bir ulusal nükleer sanayi kapasitesi de oluşturabilecek mi?
Ruppur'un Bangladeş ekonomisine sağlayacağı en kalıcı katkı, santralin inşaat dönemindeki yerel harcamalarından daha büyük olabilir. Eğer proje çevresinde oluşan şirketler ve insan kaynağı sonraki nükleer projelerde kullanılabilir hale gelirse, Bangladeş tek bir santral inşa etmiş olmakla kalmayıp tekrarlanabilir bir nükleer endüstri altyapısı kazanabilir.
Buna karşılık yerli şirketler yalnızca Ruppur'un inşaat dönemindeki düşük veya orta teknoloji seviyeli işlerinde kalır, kritik mühendislik ve ekipmanların tamamı dışarıdan gelmeye devam ederse, yerli katılımın ekonomik etkisi önemli olmakla birlikte teknoloji transferi sınırlı kalacaktır.
Yerli şirket sayısı ≠ nükleer teknoloji bağımsızlığı
Ruppur'un gerçek başarısı, bugün kaç Bangladeşli şirketin projeye girdiğiyle değil; 2030'lu ve 2040'lı yıllarda bu şirketlerden kaçının nükleer sınıf ürün, mühendislik ve hizmet sağlayabilen kalıcı kuruluşlara dönüştüğüyle anlaşılacaktır.
Ruppur Nükleer Güç Santrali'nin inşaatı, on binlerce kişinin çalıştığı, çok büyük miktarda ağır ekipmanın kullanıldığı ve aynı anda çok sayıda taşeron ile alt yüklenicinin faaliyet gösterdiği son derece büyük bir endüstriyel şantiye oluşturmuştur.
Bu nedenle projenin değerlendirilmesinde yalnızca reaktör teknolojisi, maliyet, finansman ve nükleer güvenlik değil; işçi sağlığı, iş güvenliği ve çalışanların çalışma koşulları da dikkate alınmalıdır.
Özellikle nükleer tesis inşaatlarında iş güvenliği ile nükleer güvenlik birbirinden tamamen bağımsız değildir. İnşaat aşamasındaki bir iş kazası doğrudan nükleer güvenlik olayı anlamına gelmese de, güvenlik kültürü, eğitim, prosedürlere uyum, denetim ve çalışanların sorunları bildirebilme kapasitesi açısından önemli göstergeler sağlayabilir.
Önemli ayrım:
Ruppur'da raporlanan her iş kazası bir "nükleer kaza" değildir. İnşaat sırasında meydana gelen düşme, ekipman çarpması, yapı elemanı çökmesi veya benzeri olaylar öncelikle iş sağlığı ve güvenliği kapsamında değerlendirilmelidir.
Ancak bu olayların sayısı, nedenleri ve alınan düzeltici önlemler, projenin genel güvenlik kültürünün değerlendirilmesi açısından yine de önem taşır.
Ruppur'un inşaat döneminde çeşitli iş kazaları ve ölümlü olaylar basına yansımıştır. Bunlar arasında yükseklikten düşme, yapı elemanlarının veya ekipmanların çalışanların üzerine düşmesi ve inşaat sırasında kullanılan ekipmanlarla bağlantılı kazalar bulunmaktadır.
Örneğin 2018 yılında Padma Nehri'nden kum çıkarma çalışmaları sırasında bir işçinin üzerine boru düşmesi sonucu hayatını kaybettiği bildirilmiştir. 2021 yılında başka bir işçinin inşaat yapısının bir bölümünün çökmesi sonucu öldüğü, 2022 yılında ise bir çalışanın üzerine elektrik panosu düşmesi sonucu hayatını kaybettiği raporlanmıştır.
Bu olaylar, Ruppur'daki iş kazalarının tek bir nedene indirgenemeyeceğini göstermektedir. Büyük şantiyelerde yüksekte çalışma, kaldırma operasyonları, elektrik işleri, geçici konstrüksiyonlar, ağır ekipman, kapalı alanlar ve taşeron faaliyetleri birlikte yönetilmek zorundadır.
Reaktör ve türbin binaları gibi büyük yapılarda yüksekte çalışma önemli bir risk alanıdır. Düşmeye karşı koruma sistemleri, çalışma izinleri, platformlar, iskeleler ve kişisel koruyucu ekipmanların sürekli denetlenmesi gerekir.
Nükleer santral inşaatında çok ağır ekipmanların kaldırılması ve taşınması gerekir. Vinç, kaldırma ekipmanı ve yük güvenliği bu nedenle kritik iş güvenliği konularıdır.
Geçici elektrik sistemleri, panolar, kablolar ve enerjili ekipmanlar inşaat sahasında önemli riskler oluşturabilir. Elektrik işlerinde yetkilendirme, izolasyon ve çalışma izinleri büyük önem taşır.
İskeleler, kalıplar, çelik konstrüksiyonlar ve diğer geçici yapıların güvenliği sürekli kontrol edilmelidir. Ruppur'da yapı elemanlarının çökmesiyle yaralanma ve ölüm meydana geldiğine ilişkin olaylar raporlanmıştır.
Ruppur'daki iş güvenliği konusu yalnızca geçmişte kalmış bir inşaat dönemi problemi değildir. 28 Ağustos 2026 tarihinde proje sahasında çalışan bir taşeron işçisinin yaklaşık 20 feet yükseklikten düşerek hayatını kaybettiği bildirilmiştir.
Edinilen bilgilere göre Ujjwal Khandaker adlı çalışan, Nikmith-Atomstroy şirketinin MTU-2 biriminde çalışıyordu. Olay sonrasında polis soruşturması başlatılmış ve çalışanlar yeterli güvenlik önlemlerinin bulunup bulunmadığının araştırılmasını talep etmiştir.
2026 açısından dikkat çekici nokta:
Santralın işletmeye alma aşamasına yaklaşması, proje sahasındaki tüm iş güvenliği risklerinin ortadan kalktığı anlamına gelmemektedir. İnşaat, montaj, bakım, test ve devreye alma faaliyetleri bir süre daha paralel olarak devam edebilir.
Öte yandan Ruppur projesinde iş güvenliği konusunda sistematik eğitim faaliyetleri de yürütülmüştür. Rosatom'un açıklamalarında çalışanlara kapalı alanlarda çalışma, risk değerlendirmesi, kişisel ve toplu koruyucu ekipmanların kullanılması, kendi kendini kurtarma ve başka çalışanların tahliyesi gibi konularda eğitim verildiği belirtilmektedir.
Bu eğitimler, özellikle nükleer santral gibi karmaşık bir endüstriyel tesiste güvenli çalışma kültürünün oluşturulması açısından olumlu bir uygulamadır.
Ancak eğitim verilmiş olması tek başına yeterli değildir. Gerçek iş güvenliği performansı; eğitimlerin sahadaki uygulaması, taşeronların denetimi, ramak kala olaylarının raporlanması, uygunsuzlukların kapatılması ve yöneticilerin güvenlik kurallarını üretim baskısı karşısında ne ölçüde koruduğuyla anlaşılır.
Ruppur'daki insan kaynağı problemi yalnızca fiziksel iş güvenliği ile sınırlı kalmamıştır. 2025 yılının Nisan ve Mayıs aylarında Nuclear Power Plant Company Bangladesh Limited (NPCBL) çalışanları arasında ciddi bir çalışma ilişkileri krizi yaşanmıştır.
28 Nisan–6 Mayıs 2025 arasında bir grup mühendis ve çalışan insan zincirleri, yürüyüşler ve protestolar düzenlemiş; daha iyi hizmet ve çalışma koşulları ile şirketin genel müdürünün görevden alınması gibi talepler dile getirilmiştir.
Proje yönetimi ise protestolara katılan bazı çalışanların şirket hizmet kurallarını ihlal ettiğini savunmuştur. Sonuçta 18 mühendis ve çalışan işten çıkarılmış, ardından sekiz çalışan daha geçici olarak uzaklaştırılmıştır.
2025 yılında NPCBL çalışanlarının bir bölümü hizmet koşulları, yönetim ve çalışan hakları konusunda protestolar düzenledi.
Çalışanların bir bölümü şirketin hizmet kuralları, organizasyon yapısı, terfi ve çalışma koşulları konusunda sorunlar bulunduğunu ileri sürdü.
Protestoların ardından 18 çalışan işten çıkarıldı. Yönetim kararların hizmet kurallarının ihlali ve disiplin gerekçelerine dayandığını açıkladı.
İşten çıkarılan çalışanların proje sahasına ve Green City yerleşimine girişleri de güvenlik gerekçesiyle yasaklandı.
2025 protestoları sırasında çalışanlar tarafından çeşitli çalışma koşulu sorunları ileri sürülmüştür. Bunlar arasında hizmet kurallarının ve organizasyon yapısının yetersizliği, terfi ve ücret eşitsizlikleri, çalışma alanlarının yetersizliği ve bazı sosyal/sağlık olanaklarının eksikliği gibi iddialar bulunmaktadır.
Bazı çalışanlar, yaklaşık 1.800 kişilik personelin önemli bir bölümünün proje sahasında yeterli çalışma alanına sahip olmadığını ve özellikle kadın çalışanların fiziki koşullardan daha fazla etkilendiğini ileri sürmüştür.
Bu iddiaların önemli bir kısmının çalışanların beyanlarına dayandığı ve bağımsız bir inceleme sonucuyla tamamının doğrulanmadığı özellikle belirtilmelidir. Buna karşılık protestoların gerçekleşmiş olması ve sonrasında işten çıkarma ve uzaklaştırmaların uygulanması, kurum içi çalışma ilişkilerinde ciddi bir gerilim yaşandığını göstermektedir.
Kurumsal açıdan asıl soru:
Nükleer güvenlik kültürünün önemli unsurlarından biri, çalışanların gördükleri güvenlik sorunlarını veya kurumsal eksiklikleri korkmadan bildirebilmeleridir.
Bu nedenle çalışan şikâyetlerinin yalnızca "personel memnuniyetsizliği" olarak değil, gerektiğinde güvenlik kültürünün bir göstergesi olarak ele alınması gerekir.
Bir nükleer tesisin güvenli işletilmesinde çalışanların yönetimin kararlarını sorgulayabilmesi ve güvenlik açısından gördükleri uygunsuzlukları raporlayabilmesi önemlidir.
Özellikle bakım teknisyenleri, operatörler, mühendisler ve saha çalışanları günlük operasyon sırasında yöneticilerin veya üst düzey uzmanların göremediği sorunlarla karşılaşabilir.
Bu nedenle sağlıklı bir güvenlik kültüründe çalışanların "sorunu bildirirsem işimi kaybederim" şeklinde bir algıya sahip olmaması gerekir.
Ruppur'da 2025 yılında yaşanan çalışan protestoları bu açıdan yalnızca bir insan kaynakları problemi olarak değil, kurumsal iletişim, çalışanların sesini duyurabilmesi ve güvenlik kültürünün olgunlaşması açısından da incelenmelidir.
Burada önemli bir teknik ayrım yapmak gerekir. Bir inşaat işçisinin yüksekten düşmesi ile reaktör güvenlik sistemlerinden birinin başarısız olması aynı türden olaylar değildir.
Bununla birlikte her iki alanın arkasında ortak bazı kurumsal unsurlar bulunur: eğitim, prosedürlere uyum, denetim, liderlik, çalışanların sorun bildirmesi, kök neden analizi ve düzeltici faaliyetlerin uygulanması.
Bu nedenle büyük bir nükleer projede iş güvenliği performansı, projenin genel güvenlik kültürünün tamamını açıklamaz; ancak güvenlik yönetiminin sahada nasıl uygulandığı konusunda önemli bir gösterge oluşturabilir.
Yazılı iş güvenliği prosedürlerinin bulunması kadar, bunların gerçek çalışma ortamında uygulanması da önemlidir.
Bir kazadan sonra yalnızca hatalı çalışanı belirlemek yerine, kazaya yol açan organizasyonel ve teknik nedenlerin araştırılması gerekir.
Çalışanların ramak kala olaylarını, uygunsuzlukları ve güvenlik endişelerini yönetime bildirebilmesi güvenlik kültürünün önemli parçalarından biridir.
Kazadan sonra yalnızca olayın kapatılması değil, benzer olayın tekrarını önleyecek teknik ve organizasyonel tedbirlerin uygulanması gerekir.
Ruppur'daki insan kaynağı konusu çalışma koşullarıyla da sınırlı değildir. 2026 yılında Bangladeş Yüksek Mahkemesi, Ruppur projesindeki işe alımlarda usulsüzlük, yolsuzluk, hile ve nepotizm iddialarının araştırılması için yüksek düzeyli bir soruşturma komitesi kurulmasını istemiştir.
Bu iddiaların henüz kesinleşmiş bir yargı kararı anlamına gelmediği özellikle belirtilmelidir. Ancak böyle bir soruşturmanın açılmış olması, nükleer program açısından insan kaynağının liyakat, şeffaflık ve teknik yeterlilik temelinde oluşturulmasının önemini yeniden gündeme getirmektedir.
Nükleer tesislerde yanlış kişinin yanlış göreve atanması, özellikle güvenlik açısından kritik pozisyonlarda yalnızca bir insan kaynakları problemi değildir; kurumsal risk haline gelebilir.
Ruppur gibi büyük bir şantiyede iş güvenliğinin yalnızca ana yüklenici veya santral şirketi tarafından yönetilmesi yeterli değildir. Çok sayıdaki taşeron ve alt yüklenicinin aynı güvenlik standardına tabi tutulması gerekir.
Özellikle taşeron çalışanlarının eğitimleri, kişisel koruyucu ekipmanları, çalışma izinleri, vardiya düzenleri, yeterlilikleri ve saha denetimleri sürekli izlenmelidir.
Ruppur için önemli risk:
Bir nükleer projenin güvenlik standardı, yalnızca en iyi çalışanının standardıyla değil, sahadaki en zayıf taşeronun dahi uyması gereken standardıyla belirlenmelidir.
Ruppur projesi açısından mevcut veriler iki farklı tablo ortaya koymaktadır.
Bir tarafta çalışanlara yönelik kapsamlı iş güvenliği eğitimleri, kişisel koruyucu ekipman kullanımı, kapalı alan güvenliği ve güvenlik kültürünün geliştirilmesine yönelik çalışmalar bulunmaktadır.
Diğer tarafta ise inşaat sürecinde meydana gelen ölümlü ve yaralanmalı kazalar, 2025'teki ciddi çalışan protestoları, işten çıkarmalar ve çalışma koşullarına ilişkin çalışan şikâyetleri bulunmaktadır.
Bu nedenle Ruppur'u ne "iş güvenliği açısından başarısız bir proje" olarak nitelendirmek ne de yalnızca verilen eğitimleri göstererek sorunsuz kabul etmek doğru olacaktır.
Sonuç:
Ruppur'da işçi sağlığı ve çalışma koşulları konusunda gerçek sorunlar ve ciddi olaylar yaşandığına ilişkin yeterli kamuya açık kayıt bulunmaktadır.
Ancak mevcut kaynaklar, bu olayların tamamını tek bir "sistematik iş güvenliği ihlali" altında toplamak için yeterli değildir. Daha doğru değerlendirme; ölümlü iş kazaları + çalışan ilişkileri sorunları + taşeron yönetimi + güvenlik kültürü + düzeltici faaliyetlerin etkinliği birlikte ele alınarak yapılmalıdır.
Ruppur'un işletme dönemine geçmesiyle birlikte artık değerlendirme ölçütü yalnızca "kaç kaza oldu?" olmayacaktır. Asıl soru, çalışanların güvenlik sorunlarını özgürce bildirebildiği, yönetimin bu bildirimleri ciddiye aldığı ve sorunların kök nedenlerinin sistematik biçimde giderildiği bir güvenlik kültürünün kurulup kurulamadığıdır.
Ruppur Nükleer Güç Santrali, Bangladeş'in bugüne kadar gerçekleştirdiği en büyük ve en karmaşık altyapı projelerinden biridir. İki adet VVER-1200 ünitesinin yanı sıra büyük ölçekli inşaat işleri, özel nükleer ekipmanlar, elektrik sistemleri, eğitim, yakıt tedariki, iletim altyapısı ve düzenleyici hazırlık süreçleri aynı program içinde yürütülmektedir.
Bu nedenle Ruppur'daki gecikmeleri yalnızca "inşaat gecikti" şeklinde değerlendirmek yetersizdir. Projede yaşanan zaman ve maliyet kaymaları; uluslararası tedarik zinciri, finansman, yaptırımlar, döviz kuru, insan kaynağı, lojistik, iletim altyapısı ve devreye alma süreçlerinin birbirini etkilediği çok katmanlı bir proje yönetimi problemi olarak değerlendirilmelidir.
Temel sonuç:
Ruppur projesindeki gecikmenin tek bir nedeni yoktur. COVID-19 ve Rusya-Ukrayna savaşı gibi proje dışı şoklar önemli rol oynamış olsa da, bunların proje yönetimi, finansman, lojistik, ödeme mekanizmaları ve iletim altyapısındaki gecikmelerle birleşmesi toplam takvim kaymasını büyütmüştür.
Ruppur projesinin ilk planlamasında iki ünitenin daha erken tarihlerde tamamlanması öngörülmüştü. Daha sonraki proje planında genel proje bitiş tarihi Aralık 2025 olarak belirlenmişti.
Ancak yapılan revizyonlarla Unit 1'in ticari işletme hedefi Aralık 2026, Unit 2'nin hedefi ise Aralık 2027 seviyesine taşındı. Projenin toplam tamamlanma süresi ise son revizyonlarla Haziran 2028'e kadar uzatıldı.
Projenin mevcut planındaki genel tamamlanma hedefi Aralık 2025 olarak belirlenmişti.
Proje süresi daha sonraki revizyonlarla Haziran 2028'e kadar uzatıldı. Böylece planlanan proje dönemi önemli ölçüde genişledi.
Birinci ünitenin ticari işletme hedefi Aralık 2026 olarak belirlenmiştir.
İkinci ünitenin ticari işletme hedefi Aralık 2027 olarak planlanmıştır.
Ruppur projesi COVID-19 salgınının etkilediği dönemde yoğun inşaat aşamasındaydı. Salgın nedeniyle Bangladeş ile Rusya arasındaki personel hareketleri, saha çalışmaları, lojistik, tedarik ve uzmanların proje sahasına ulaşması önemli ölçüde zorlaştı.
Nükleer santral projelerinde yabancı uzmanların bulunması yalnızca danışmanlık açısından değil, ekipman montajı, denetim, devreye alma, test ve eğitim açısından da önemlidir. Bu nedenle uzun süreli seyahat ve personel kısıtlamalarının etkisi sıradan bir inşaat projesine göre daha büyük olabilir.
COVID etkisinin özelliği:
Salgın yalnızca çalışma saatlerini azaltmadı; aynı zamanda uzman hareketliliğini, tedarik zincirini, saha organizasyonunu ve uluslararası koordinasyonu aynı anda etkiledi.
Şubat 2022'de başlayan Rusya-Ukrayna savaşı Ruppur projesi açısından ikinci büyük dış şok oldu. Rosatom doğrudan birçok Batılı yaptırımın dışında kalmış olsa da, Rus bankalarına uygulanan finansal yaptırımlar proje ödemelerini ve uluslararası para transferlerini karmaşık hale getirdi.
Özellikle Rusya'ya yapılması gereken ödemelerde SWIFT ve bankacılık kanallarının kullanılması konusunda sorunlar ortaya çıktı. Bu durum yalnızca Rusya'ya yapılacak kredi ödemelerini değil, bazı uluslararası tedarikçilere yapılacak ödemeleri de etkiledi.
Rus finans kuruluşlarına yönelik yaptırımlar, Ruppur'un uluslararası ödeme mekanizmalarını doğrudan etkiledi.
Proje ödemelerinin zamanında gerçekleştirilememesi, yüklenici ve tedarik zincirindeki finansal akışın yönetilmesini zorlaştırdı.
Rusya merkezli bir ana yüklenici ile farklı ülkelerden tedarikçilerin bulunduğu yapı, yaptırım ortamında daha karmaşık finansal ve lojistik koordinasyon gerektirdi.
Geleneksel uluslararası ödeme kanallarındaki problemlerin aşılması için alternatif ödeme mekanizmaları üzerinde çalışılması gerekti.
Ruppur'un yaklaşık 12,65 milyar dolarlık toplam proje maliyetinin yaklaşık 11,38 milyar doları Rusya tarafından sağlanan devlet kredisinden oluşmaktadır. Proje takviminin uzaması nedeniyle kredinin tamamının başlangıçta öngörülen süre içerisinde kullanılması mümkün olmadı.
Başlangıç düzenlemesinde Rus kredisinin 2024 sonuna kadar kullanılmasının tamamlanması öngörülüyordu. Gecikmeler nedeniyle kredi kullanım süresi 2027 sonuna kadar uzatıldı.
Revize edilen düzenlemelerde ana para geri ödemelerinin Eylül 2028'de başlaması ve uzun vadeli taksitlerle geri ödenmesi kararlaştırıldı.
Finansman açısından önemli nokta:
Santral henüz elektrik geliri üretmeye başlamadan önce finansman maliyetleri oluşmaya devam etmektedir. Dolayısıyla inşaat ve devreye alma süresinin uzaması, yalnızca takvim problemini değil, sermayenin daha uzun süre bağlı kalmasını ve finansman yükünün büyümesini de beraberinde getirir.
Ruppur'un maliyet tartışmasında özellikle dikkat edilmesi gereken bir konu Bangladeş takasının dolar karşısındaki değer kaybıdır. Projenin Rusya kredisi dolar cinsinden olduğu için taka'nın değer kaybetmesi, aynı dolar borcunun Bangladeş bütçesindeki karşılığını önemli ölçüde artırmıştır.
2025 yılında hazırlanan ilk revize proje teklifinde toplam maliyet yaklaşık 113.093 crore takadan 126.479 crore takaya yükseltilmişti. Bu artışın büyük bölümü dolar/taka kurundaki değişimden kaynaklanıyordu.
Daha sonraki revizyonla toplam proje maliyeti yaklaşık 1,39 trilyon taka seviyesine çıkarıldı. Bu rakam, başlangıçtaki yaklaşık 1,13 trilyon taka bütçeye göre yaklaşık yüzde 23'lük bir artış anlamına gelmektedir.
Ancak bu rakam doğru yorumlanmalıdır:
Taka cinsinden proje maliyetinin yaklaşık yüzde 23 artması, 12,65 milyar dolarlık ana EPC sözleşmesinin de yüzde 23 arttığı anlamına gelmez.
Özellikle dolar cinsinden kredi yükünün taka karşılığının büyümesi, Bangladeş açısından gerçek bir maliyet baskısı oluştururken, sözleşme bedeli ile yerel para cinsinden bütçe artışının birbirinden ayrılması gerekir.
Ruppur projesindeki en önemli proje yönetimi problemlerinden biri de santral ile ulusal elektrik şebekesi arasındaki iletim altyapısının zamanlaması olmuştur.
Ruppur'da elektrik üreten bir ünitenin devreye alınması, santralın kendi iç sistemlerinin tamamlanmasından ibaret değildir. Üretilen elektriğin ulusal şebekeye güvenli biçimde aktarılabilmesi için yüksek gerilim iletim altyapısının da hazır olması gerekir.
İletim hattı projesinde yaşanan gecikmeler nedeniyle santralın hazır olma takvimi ile elektriğin şebekeye aktarılabileceği tarih arasında bir uyumsuzluk oluştu.
Reaktör ve türbin sistemlerinin hazır olması tek başına ticari elektrik üretimi için yeterli değildir.
Üretilen gücü taşıyacak iletim altyapısının da aynı takvim içinde tamamlanması gerekir.
Nükleer ada, türbin adası, yardımcı sistemler ve iletim şebekesi birbirinden bağımsız projeler gibi yönetilirse toplam proje takviminde darboğaz oluşabilir.
Ticari işletmeye geçiş için santralın ulusal elektrik sistemiyle güvenli ve kararlı biçimde senkronize edilmesi gerekir.
Ruppur gibi büyük bir nükleer projede ekipmanların yalnızca üretilmesi değil, Bangladeş'e zamanında ulaştırılması, gümrükten geçirilmesi, sahaya taşınması, depolanması ve doğru zamanda montaj hattına verilmesi gerekir.
COVID-19 sonrasında küresel lojistik problemleri, Rusya'ya yönelik yaptırımlar, finansal transfer sorunları ve yabancı para kıtlığı bu süreci daha karmaşık hale getirmiştir.
Nükleer projelerde bazı ekipmanların sıradan endüstriyel ürünler gibi alternatif bir tedarikçiden kısa sürede alınamaması da gecikmenin etkisini büyütebilir. Çünkü güvenlik açısından önemli ekipmanların tedarikçi değişimi, yeniden doğrulama ve kalite değerlendirmesi gerektirebilir.
Ruppur, Bangladeş'in ilk ticari nükleer güç santrali olduğu için teknoloji sağlayıcının ve yabancı uzmanların rolü diğer büyük altyapı projelerine göre daha yüksektir.
COVID-19 dönemindeki seyahat kısıtlamaları ve daha sonra Rusya'ya yönelik yaptırımlar nedeniyle yabancı uzmanların sahaya getirilmesi, vize işlemleri ve personel hareketliliği zaman zaman sorun oluşturmuştur.
Bu durum özellikle montaj, test, devreye alma ve eğitim gibi yüksek uzmanlık gerektiren faaliyetlerin zamanlamasını etkileyebilmiştir.
Nükleer santrallerde "inşaatın bitmesi" ile "ticari işletmeye geçiş" arasında önemli bir test ve doğrulama dönemi bulunur.
Yakıt yükleme, ilk kritiklik, düşük güç testleri, güvenlik sistemlerinin doğrulanması, türbin ve jeneratör testleri, kademeli güç artırımı, şebeke senkronizasyonu ve düzenleyici kontroller birbirinden ayrı aşamalardır.
Yakıtın reaktöre yüklenmesi önemli bir kilometre taşıdır; ancak ticari işletme anlamına gelmez.
Reaktörün kontrollü biçimde kritik hale getirilmesi, devreye alma sürecinin ayrı bir teknik aşamasıdır.
Reaktörün doğrudan tam güce çıkarılması yerine, sistemler belirli güç seviyelerinde test edilerek doğrulanır.
Testlerin tamamlanması, düzenleyici kurumun gerekli değerlendirmeleri yapması ve işletme koşullarının doğrulanması gerekir.
Gecikme ile güvenlik arasındaki denge:
Nükleer bir santralde test ve devreye alma sürecinin güvenlik gerekleri nedeniyle uzaması otomatik olarak "kötü proje yönetimi" anlamına gelmez. Bazı gecikmeler güvenliğin gereğidir.
Ancak gecikmenin önemli bir bölümü finansman, ödeme, tedarik, koordinasyon veya altyapı sorunlarından kaynaklanıyorsa, bunlar doğrudan proje yönetimi performansı kapsamında değerlendirilmelidir.
Ruppur'daki gecikmelerin tamamını dış şoklara bağlamak da doğru değildir. COVID-19 ve yaptırımlar güçlü dış etkenler olmakla birlikte, büyük projelerin başarısı bu tür risklerin önceden öngörülmesi ve alternatif planların hazırlanmasına da bağlıdır.
Özellikle nükleer projelerde proje yönetiminin yalnızca "inşaat programını takip etmek" şeklinde düşünülmesi yeterli değildir. Finansman, tedarik, düzenleyici süreç, insan kaynağı, şebeke bağlantısı ve yakıt programı tek bir entegre proje takviminin parçası olarak yönetilmelidir.
Nükleer ada, türbin adası, yardımcı sistemler, yakıt, düzenleyici süreçler ve iletim hattı aynı ana program altında izlenmelidir.
Yaptırım, döviz, lojistik, personel ve tedarik riskleri yalnızca ortaya çıktığında değil, proje başında senaryo bazlı olarak değerlendirilmelidir.
Kritik ekipmanların tek bir kaynağa veya tek bir finansal kanala bağımlılığı proje takviminde darboğaz oluşturabilir.
Büyük projelerde gerçekleşen ilerleme ile raporlanan ilerlemenin bağımsız olarak karşılaştırılması, gecikmelerin erken fark edilmesi açısından önemlidir.
Ruppur'daki maliyet artışını tek bir "maliyet aşımı" rakamıyla değerlendirmek yanıltıcı olabilir. Maliyetteki değişimin farklı bileşenleri bulunmaktadır.
2025'teki ilk revize teklif, proje maliyetini yaklaşık 126.479 crore taka seviyesine çıkarmıştı. Daha sonraki revizyon ve onaylarla toplam maliyet yaklaşık 1,39 trilyon taka seviyesine yükseldi.
Maliyet artışını değerlendirirken:
Ruppur için "12,65 milyar dolarlık proje 1,39 trilyon takaya çıktı" şeklinde iki farklı para birimindeki rakamları doğrudan karşılaştırmak doğru değildir.
Sağlıklı karşılaştırma için orijinal ve revize proje kapsamı, döviz kuru, kredi kullanımı, yerel bütçe, ek işler ve finansman maliyetleri ayrı ayrı incelenmelidir.
Bir nükleer santralın gecikmesinin ekonomik etkisi yalnızca inşaat bütçesinin artmasından ibaret değildir. Santral elektrik üretmediği her ay, tamamlanmış olması halinde sağlayabileceği elektrik gelirinden ve ithal yakıt ikamesinden de yararlanılamaz.
Buna karşılık nükleer projelerde güvenlik ve test aşamalarının aceleye getirilmesi daha büyük riskler yaratabileceğinden, ekonomik kaybı azaltmak amacıyla devreye alma sürecinin hızlandırılması doğru bir yaklaşım değildir.
Dolayısıyla proje yönetimindeki temel hedef, "en hızlı şekilde işletmeye almak" değil; "güvenlikten ödün vermeden öngörülebilir bir takvim ve maliyetle işletmeye almak" olmalıdır.
Ruppur'un ilk planlarında daha erken işletmeye alma hedefleri bulunmasına rağmen, proje takvimi birkaç kez revize edilmiştir. Güncel planlamada 1. Ünite için Aralık 2026, 2. Ünite için Aralık 2027 ticari işletme hedefi bulunmaktadır. Toplam proje süresinin ise Haziran 2028'e kadar uzatılması gündeme gelmiştir.
COVID-19 salgını; uluslararası seyahat, yabancı uzmanların Bangladeş'e gelişi, saha çalışmaları, tedarik zinciri ve lojistik üzerinde önemli kısıtlamalar oluşturmuştur. Ruppur gibi Rusya-Bangladeş arasında yoğun teknik ve personel hareketi gerektiren bir projede bu etkiler doğrudan proje takvimine yansımıştır.
2022'den sonra Rusya'ya yönelik uluslararası yaptırımlar, projenin özellikle finansman, bankacılık, ödeme sistemleri ve lojistik süreçlerini karmaşıklaştırmıştır. Rus bankalarına uygulanan yaptırımlar nedeniyle bazı ödemelerin gerçekleştirilmesi zorlaşmış ve alternatif ödeme mekanizmaları geliştirilmiştir.
Ruppur'un yaklaşık 12,65 milyar ABD doları tutarındaki maliyetinin yaklaşık %90'ı Rusya tarafından sağlanan devlet kredisiyle finanse edilmektedir. Proje gecikmeleri nedeniyle kredinin kullanım süresi de uzatılmıştır. 2025 yılında yaklaşık 3,38 milyar dolarlık kullanılmamış kredi tutarının kullanım süresinin 2027'ye kadar uzatılması konusunda anlaşmaya varılmıştır.
Ruppur'daki maliyet artışının önemli bir bölümü doğrudan reaktörün dolar bazındaki sözleşme fiyatının yükselmesinden kaynaklanmamaktadır. Bangladeş takasının dolar karşısında değer kaybetmesi, Rusya kredisi ve ithal ekipmanların yerel para cinsinden maliyetini ciddi biçimde artırmıştır. Bu nedenle proje maliyetini değerlendirirken dolar bazındaki sözleşme değeri ile taka bazındaki kamu bütçesini birbirinden ayırmak gerekir.
Ruppur'un ana ekipmanlarının önemli bölümü Rusya'dan sağlanmaktadır. Büyük nükleer ekipmanların uluslararası taşınması, Rusya'ya yönelik yaptırımlar sonrasında gemi, liman, bankacılık ve ödeme süreçlerindeki değişikliklerle daha karmaşık hale gelmiştir. Bu durum projenin klasik tedarik zincirinin dışındaki jeopolitik risklerin de nükleer proje takvimini etkileyebileceğini göstermiştir.
Ruppur, Bangladeş'in ilk ticari nükleer güç santrali olduğundan, düzenleyici kurumun da büyük bir güç reaktörünü lisanslama ve denetleme kapasitesini aynı dönemde geliştirmesi gerekmiştir. İnşaat lisansı, devreye alma, yakıt yükleme ve işletme aşamalarının her biri farklı teknik ve düzenleyici gereklilikler içermektedir.
Bangladeş'in daha önce ticari nükleer santral işletme deneyimi bulunmadığından, operatörler, bakım personeli, mühendisler, radyasyon koruma uzmanları ve düzenleyici personelin yetiştirilmesi projenin önemli bileşenlerinden biri olmuştur. Bu süreç, yalnızca inşaatın tamamlanmasını değil, santrali güvenli biçimde işletecek kurumsal kapasitenin oluşturulmasını de gerektirmektedir.
Santralin zamanında tamamlanması tek başına yeterli değildir; üretilen elektriğin şebekeye aktarılabilmesi için yüksek gerilim iletim altyapısının da hazır olması gerekir. Ruppur'un devreye alınma sürecinde iletim altyapısının zamanlaması da önemli bir risk alanı oluşturmuş, 2025 yılında gerekli iletim hattının devreye alınmasıyla bu konuda önemli bir aşama kaydedilmiştir.
Ruppur sahasının jeoteknik özellikleri, büyük ve ağır nükleer yapıların güvenli biçimde taşınabilmesi için kapsamlı zemin iyileştirme çalışmalarını gerekli kılmıştır. Derin karıştırma ve benzeri zemin iyileştirme yöntemleriyle taşıma kapasitesinin artırılması, projenin önemli mühendislik faaliyetlerinden biri olmuştur.
Yakıtın sahaya ulaşması veya yakıt yüklenmesi santralin ticari işletmeye geçtiği anlamına gelmez. Reaktörün kritik hale getirilmesi, düşük güç testleri, güç artırma deneyleri, güvenlik sistemlerinin doğrulanması, düzenleyici kontroller ve şebeke bağlantısı birbirinden farklı aşamalardır. Bu nedenle takvim baskısı altında testlerden ödün verilmemesi, Ruppur'un en kritik işletmeye alma konularından biridir.
Gecikmenin ekonomik etkisi yalnızca inşaat bütçesindeki artıştan ibaret değildir. Kullanılmamış kredi tutarları, finansman süresinin uzaması, saha ve danışmanlık giderleri, ek personel maliyetleri ve santralin elektrik gelirinin ertelenmesi de toplam ekonomik yükü artırabilir.
Ruppur'un Rus tasarımı VVER-1200 teknolojisine ve Rusya merkezli ana yüklenici ile tedarik zincirine dayanması, proje yönetimini kolaylaştırırken uzun vadede yakıt, yedek parça, özel ekipman, teknik destek ve bilgi birikimi açısından dışa bağımlılık sorusunu gündeme getirmektedir.
Ruppur'daki gecikmeleri yalnızca COVID-19'a veya yalnızca Rusya'ya yönelik yaptırımlara bağlamak doğru değildir. Proje; pandemi, jeopolitik gelişmeler, finansal transfer sorunları, döviz sıkıntısı, ekipman lojistiği, uzman personelin hareketliliği, düzenleyici hazırlık, işletme kadrosunun yetiştirilmesi ve büyük ölçekli altyapı çalışmalarının aynı dönemde yönetilmesini gerektirmiştir. Dolayısıyla ortaya çıkan gecikme, birbirini güçlendiren çok sayıda riskin bileşkesi olarak değerlendirilmelidir.
Önemli maliyet notu: Ruppur'un maliyetindeki artışı doğrudan "reaktörün yapım maliyeti arttı" şeklinde yorumlamak yanıltıcı olabilir. Yaklaşık 12,65 milyar dolarlık sözleşme yapısı ile Bangladeş'in yerel para birimi üzerinden hesaplanan kamu proje maliyetinin aynı muhasebe kavramı olmadığı unutulmamalıdır. Özellikle taka'nın dolar karşısındaki değer kaybı, Rusya'dan sağlanan dolar bazlı kredinin Bangladeş bütçesindeki karşılığını önemli ölçüde yükseltmiştir. 2026 başında hükümet tarafından onaylanan yaklaşık 255,92 milyar taka tutarındaki ek maliyet artışı, bu konunun artık yalnızca teknik değil, ciddi bir kamu maliyesi meselesi haline geldiğini göstermektedir.
Ruppur örneğinin en önemli dersi, nükleer santral projelerinde teknoloji seçiminin tek başına proje riskini ortadan kaldırmadığıdır. Finansman mekanizması, döviz riski, uluslararası yaptırımlar, tedarik zinciri, insan kaynağı, lisanslama, şebeke altyapısı ve işletmeye hazırlık birlikte yönetilmediği takdirde, teknik olarak uygulanabilir bir proje bile önemli zaman ve maliyet baskılarıyla karşılaşabilir.
Ruppur projesini değerlendirirken iki uç yaklaşım da hatalıdır. Birinci yaklaşım bütün gecikmeleri COVID-19 ve savaşa bağlayarak proje yönetimindeki zayıflıkları görmezden gelmektir.
İkinci yaklaşım ise bütün gecikmeleri kötü proje yönetiminin sonucu kabul ederek pandemi, yaptırımlar ve küresel finans sistemindeki değişiklikleri dikkate almamaktır.
Gerçek tablo ikisinin arasındadır. Dışsal şoklar başlangıçta öngörülmesi zor büyük etkiler yaratmıştır. Ancak bu şokların ödeme, tedarik, insan kaynağı, iletim, finansman ve program yönetimi üzerindeki zincirleme etkilerinin ne kadar hızlı yönetilebildiği proje yönetiminin gerçek performansını belirlemektedir.
Proje yönetimi açısından kritik değerlendirme:
Ruppur'daki gecikmelerin tamamını "başarısızlık" olarak değerlendirmek doğru değildir. Ancak yaklaşık üç yıllık ilave proje süresi, önemli finansman ve döviz etkileri, ödeme problemleri ve iletim altyapısındaki gecikmeler de yalnızca dışsal şoklarla açıklanamayacak kadar önemlidir.
Ruppur, bu nedenle Bangladeş açısından yalnızca bir nükleer santral inşa etme projesi değil, aynı zamanda çok büyük ve uzun süreli bir nükleer mega projenin nasıl yönetileceğini öğrenme süreci olarak da değerlendirilmelidir.
Tek bir ülkeye, finansal sisteme veya tedarik zincirine yüksek bağımlılık, nükleer projelerde jeopolitik riski doğrudan proje riskine dönüştürebilir.
Döviz cinsinden kredi kullanan ülkelerde proje bütçesinin yalnızca dolar bazında değil, ulusal para birimi bazında da stres testlerinden geçirilmesi gerekir.
Yakıt, ekipman, finansman, uzman personel, yazılım, yedek parça ve teknik destek bağımlılıkları proje başlangıcında ayrı ayrı haritalanmalıdır.
Santralın kendisi ile iletim altyapısının farklı kurumlar tarafından yürütülmesi durumunda, iki programın ana proje takviminde birlikte yönetilmesi gerekir.
Ruppur projesinin proje yönetimi açısından özeti:
Ruppur'da yaşanan gecikme tek bir hatanın sonucu değildir. COVID-19 + Rusya-Ukrayna savaşı + yaptırımlar + ödeme sorunları + döviz krizi + lojistik problemleri + yabancı uzman hareketliliği + iletim altyapısı gecikmesi + uzun devreye alma süreci birbirini besleyen bir gecikme zinciri oluşturmuştur.
Bu zincirin önemli bir bölümü Bangladeş'in doğrudan kontrolü dışındaki gelişmelerden kaynaklanmıştır. Ancak büyük nükleer projelerin gerçek proje yönetimi başarısı da tam olarak burada ölçülür: dışsal bir şok meydana geldiğinde projenin alternatif finansman, tedarik, lojistik, insan kaynağı ve takvim senaryolarını ne kadar hızlı devreye alabildiği.
Ruppur'un Bangladeş açısından en önemli proje yönetimi dersi, bir nükleer santralin yalnızca reaktör binasından ibaret olmadığıdır. Finansman, tedarik zinciri, insan kaynağı, düzenleyici kurum, iletim sistemi ve jeopolitik ortamın tamamı aynı projenin parçalarıdır.
Ruppur projesinin mühendislik açısından en dikkat çekici özelliklerinden biri, nükleer santralın inşa edildiği sahanın jeoteknik özellikleri ve bu özelliklere karşı kapsamlı bir zemin iyileştirme geliştirmeye ihtiyaç duymuş olmasıdır. Ruppur sahasında ağırlıklı olarak siltli kum ile birlikte yer yer lös ve kil tabakaları bulunmakta; özellikle gevşek zeminlerin deprem sırasında sıvılaşma ve buna bağlı deformasyon açısından değerlendirilmesi gerekmektedir.
Bu nedenle saha çalışmaları yalnızca klasik taşıma kapasitesi hesaplarıyla sınırlı tutulmamıştır. Jeolojik, jeofizik ve jeoteknik araştırmalar kapsamında deprem tehlikesi, saha tepki analizi, sıvılaşma direnci ve sıvılaşma potansiyeli gibi konular ayrıca incelenmiştir. Bangladeş'in nükleer programına ilişkin IAEA dokümanlarında da Ruppur sahası için sıvılaşma potansiyelinin değerlendirilmesi ve zemin stabilizasyonunun özel olarak ele alındığı görülmektedir.
Ruppur'da bu probleme karşı uygulanan temel mühendislik çözümlerinden biri Deep Soil Mixing (DSM) teknolojisidir. Bu yöntemde zeminin belirli derinliklerine kadar giren özel ekipmanlar aracılığıyla mevcut zemin, çimento esaslı bağlayıcı ile yerinde karıştırılır. Böylece başlangıçtaki zemin özellikleri değiştirilerek daha yüksek dayanım ve daha kontrollü deformasyon özelliklerine sahip zemin-çimento kolonları ve iyileştirilmiş bir zemin kütlesi oluşturulur.
Ruppur uygulamasında DSM yöntemi özellikle nükleer ada ve diğer önemli yapıların altında kullanılmıştır. Proje dokümanlarında zemin iyileştirme çalışmalarının yaklaşık 20 metre derinliğe kadar gerçekleştirildiği belirtilmektedir. Bazı teknik kaynaklarda yaklaşık 2 metre çapındaki DSM kolonlarının birbirleriyle örtüşecek şekilde uygulanarak daha sürekli bir iyileştirilmiş zemin kütlesi oluşturulduğu açıklanmaktadır.
DSM uygulaması, doğal zeminin taşıma ve deformasyon özelliklerini iyileştirmek amacıyla uygulanmaktadır. Böylece ağır nükleer yapıların oluşturduğu yüklerin zemine daha kontrollü biçimde aktarılması hedeflenmektedir.
Ruppur sahasındaki zemin koşullarında özellikle deprem sırasında oluşabilecek dinamik sıvılaşma önemli bir tasarım konusudur. Zemin iyileştirme ile sıvılaşmaya karşı direncin artırılması ve deprem sırasında meydana gelebilecek aşırı deformasyonların sınırlandırılması amaçlanmaktadır.
Nükleer yapılarda yalnızca zeminin taşıyabileceği yük değil, yapının deprem ve işletme yükleri altındaki oturma ve deformasyon davranışı da önemlidir. DSM ile zeminin mekanik özelliklerinin daha kontrollü hale getirilmesi hedeflenmektedir.
Zemin iyileştirme çalışmaları yalnızca genel saha düzenlemesi değildir. Reaktör binası ve güvenlik açısından önemli diğer yapıların altında gerçekleştirilen uygulamalar, nükleer tesisin temel tasarımının bir parçası haline gelmektedir.
DSM uygulamasının güvenilirliği yalnızca kolonların oluşturulmasına değil, elde edilen zemin-çimento kompozitinin tasarım kriterlerini karşılayıp karşılamadığına da bağlıdır. Bu nedenle dayanım, deformasyon ve saha özelliklerini doğrulamak amacıyla çeşitli yükleme, dayanım ve jeofizik testleri uygulanmaktadır.
Zemin iyileştirme, temel sisteminden bağımsız bir işlem olarak görülmemelidir. İyileştirilmiş zemin, temel plağı, yapı ve deprem davranışı birlikte değerlendirilerek tasarlanır. IAEA'nın nükleer tesisler için geoteknik yaklaşımı da temel sisteminin statik ve dinamik yükler altındaki zemin davranışıyla birlikte ele alınmasını öngörmektedir.
Nükleer santralın reaktör binası, güvenlik sistemleri ve diğer önemli yapıları çok büyük kütlelere ve yüksek güvenlik gereksinimlerine sahiptir. Bu nedenle temel zemininin yalnızca normal işletme koşullarında değil, tasarım depremi ve diğer olağanüstü yükleme durumlarında da kabul edilebilir davranış göstermesi gerekir.
IAEA'nın nükleer tesislerin geoteknik tasarımına ilişkin yaklaşımında; yapı yüklerinin zemine kabul edilemez deformasyon oluşturmadan aktarılması, deprem hareketleri altındaki zemin deformasyonlarının tasarım kriterleriyle uyumlu olması, sıvılaşma ve farklı oturma gibi risklerin değerlendirilmesi ve yeraltı suyu koşullarının dikkate alınması gerektiği belirtilmektedir.
Temel mühendislik ilkesi:
Nükleer santral güvenliği yalnızca "reaktör tasarımı güvenli mi?" sorusundan ibaret değildir. Reaktör binasının üzerinde bulunduğu zemin, temel sistemi, deprem sırasında zeminin davranışı, sıvılaşma riski, oturma ve yapı-zemin etkileşimi de nükleer güvenlik değerlendirmesinin ayrılmaz parçalarıdır.
Ruppur örneği bu açıdan önemli bir ders vermektedir: nükleer güvenlik binanın üzerinde değil, binanın oturduğu zeminden başlar.
Ruppur'da uygulanan zemin stabilizasyonu, nükleer santral tasarımının yalnızca reaktör ve güvenlik sistemlerinden oluşmadığını göstermektedir. Saha seçimi, jeolojik ve jeoteknik araştırmalar, deprem tehlikesi, sıvılaşma analizi, zemin iyileştirme, temel tasarımı ve yapı-zemin etkileşimi birbirini tamamlayan tek bir mühendislik zinciridir.
Bu nedenle Ruppur örneğinde Deep Soil Mixing yalnızca bir inşaat teknolojisi olarak değil, santralin güvenli işletme ömrünü destekleyen nükleer saha mühendisliğinin bir bileşeni olarak değerlendirilmelidir.
Ruppur Nükleer Güç Santrali'nin Birinci Ünitesi, 2026 yılında inşaat ve montaj aşamasından nükleer işletmeye alma ve fiziksel başlatma aşamasına geçmiştir. Bu dönem, bir nükleer güç santralinin gerçek çalışma koşullarında sistemlerinin ve güvenlik fonksiyonlarının doğrulandığı en kritik aşamalardan biridir.
Nükleer santrallerde yakıt yükleme, ilk kritiklik, ilk elektrik, şebeke bağlantısı, güç artırımı ve ticari işletme birbirinden farklı teknik ve düzenleyici aşamalardır. Bu nedenle yakıtın reaktöre yüklenmiş olması, ünitenin ticari elektrik üretimine başladığı anlamına gelmez.
Ruppur Unit 1 için temel işletmeye alma zinciri:
Sistem testleri → yakıt yükleme → ilk kritiklik → düşük güç testleri → güç artırımı → ilk elektrik → şebeke senkronizasyonu → deneme işletmesi → ticari işletme
Bangladesh Atomic Energy Regulatory Authority (BAERA), 16 Nisan 2026 tarihinde Unit 1'in yakıt yükleme ve fiziksel başlatma sürecine geçmesine izin veren lisansı vermiştir. Bu lisans, ünitenin doğrudan ticari işletmeye geçtiği anlamına gelmemekte; sonraki işletmeye alma aşamalarının düzenleyici temelini oluşturmaktadır.
Yakıt yükleme öncesinde reaktör ve yardımcı sistemler üzerinde çok sayıda test ve kontrol gerçekleştirilmiş, ekipmanların işletmeye alma koşullarına uygunluğu değerlendirilmiştir.

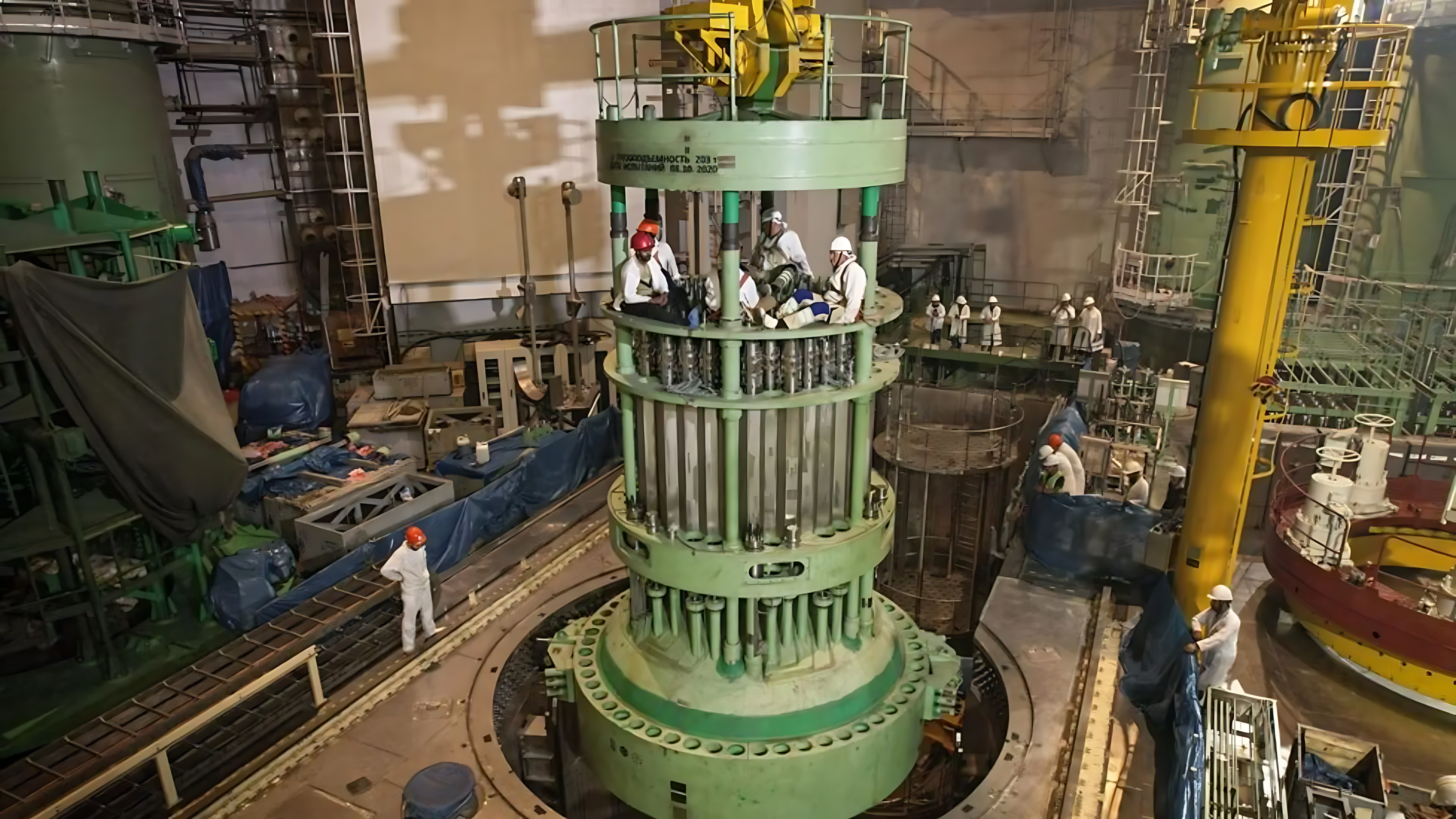

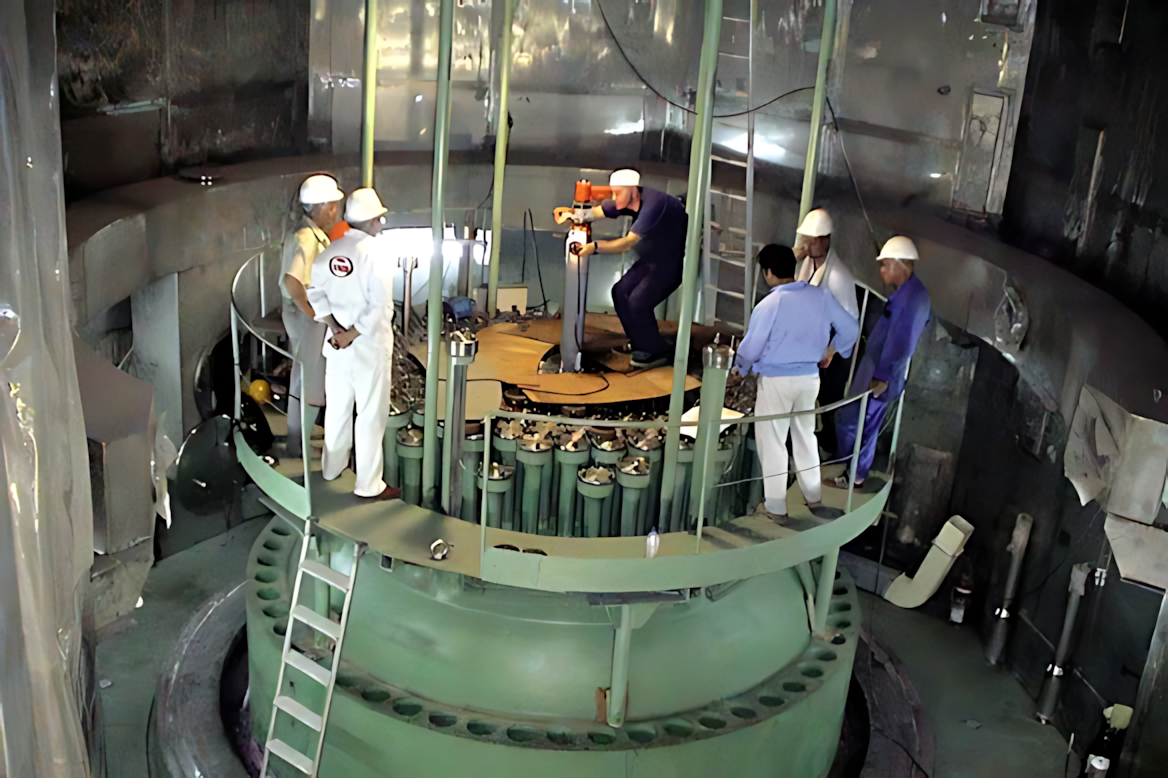

Birinci ünitenin reaktör çekirdeğine taze nükleer yakıt yükleme işlemi 28 Nisan 2026 tarihinde başlamış ve 12 Mayıs 2026 tarihinde tamamlanmıştır. Toplam 163 yakıt demeti çekirdeğe yerleştirilmiştir.
Bu gelişme, Ruppur'un büyük bir inşaat projesinden gerçek bir nükleer işletmeye alma sürecine geçişindeki en önemli kilometre taşlarından biridir. Ancak yakıt yüklemesinden sonra da ilk kritiklik, düşük güç testleri, güç artırımı ve güvenlik sistemlerinin doğrulanması gibi kritik aşamalar devam etmektedir.
Unit 1 reaktör çekirdeğine toplam 163 yakıt demeti yüklenmiştir.
Yakıt yükleme işlemi bu tarihte başlamıştır.
Yakıt yüklemesinin tamamlanması, ünitenin ticari işletmeye geçtiği anlamına gelmemektedir.
Yakıt yüklemesinden sonraki temel aşamalardan biri ilk kritikliktir. Bu aşamada reaktörde kontrollü ve kararlı bir zincir reaksiyonunun sürdürülebileceği koşullar oluşturulur.
İlk kritiklikten sonra reaktör doğrudan tam güce çıkarılmaz. Güç kademeli olarak artırılır ve farklı güç seviyelerinde reaktör fiziği, termohidrolik davranış, kontrol sistemleri, ölçüm kanalları, koruma fonksiyonları ve güvenlik sistemleri test edilir.
Bu sürecin amacı yalnızca elektrik üretmek değil, santralin tasarımda öngörülen koşullarda güvenilir biçimde çalıştığının ölçüm ve testlerle kanıtlanmasıdır.
Nükleer devreye alma felsefesi:
"Çalışıyor" demek yeterli değildir. Sistemlerin farklı çalışma koşullarında tasarımda öngörülen şekilde çalıştığının gösterilmesi gerekir.
Ruppur Unit 1'in 2026 yılındaki işletmeye alma sürecinde, farklı aşamalarda çeşitli teknik uygunsuzluklar ortaya çıkmıştır. Bunların önemli bir bölümü, ekipmanların gerçek işletme koşullarına yakın şartlarda test edildiği devreye alma sürecinde tespit edilmiştir.
Yakıt yüklemesi öncesinde yapılan testlerde Reactor Cooling Pump (RCP) ile ilgili bir teknik sorun tespit edilmiş ve testler geçici olarak durdurulmuştur. Sorunun giderilmesinin ardından testlere devam edilmiş, ancak olayın işletmeye alma takviminde birkaç haftalık gecikmeye neden olduğu bildirilmiştir.
Yakıt yüklemesinin ardından Haziran 2026'da gerçekleştirilen cold-run testleri sırasında da sistem basınçlandırılırken başka bir teknik uygunsuzluk tespit edilmiş ve test operasyonları geçici olarak durdurulmuştur. Proje yetkilileri sorunun giderilmesinin ardından testlere devam edileceğini açıklamıştır.
Yakıt yüklemesi öncesindeki testlerde reaktör soğutma pompasıyla ilgili teknik sorun tespit edilmiş ve testler geçici olarak durdurulmuştur.
Yakıt yüklemesi sonrasında basınçlandırma testlerinde yeni bir teknik uygunsuzluk tespit edilmiş ve testlere ara verilmiştir.
Tespit edilen sorunların giderilmesinin ardından ilgili sistemlerin yeniden test edilmesi gerekmektedir.
Bir sonraki işletmeye alma aşamasına geçiş, ilgili sistemlerin beklenen performansı gösterdiğinin doğrulanmasına bağlıdır.
İşletmeye alma sürecinin daha ileri bir aşamasında, Unit 1'in ilk elektrik üretimi ve şebekeye enerji vermesi açısından daha önemli bir teknik sorun ortaya çıkmıştır. Eylül 2026 itibarıyla sorun, reaktörün basınç tahliye fonksiyonuyla ilişkili pilot kumandalı tahliye vanalarında (Pilot-Operated Relief Valves – PORV) tespit edilmiştir.
Açıklamalara göre Unit 1'deki vana sistemlerinin bazıları testler sırasında beklenen şekilde çalışmamıştır. Bu durum, işletmeye alma testlerinin sonraki aşamasına geçilmesini engellemiş ve daha önce hedeflenen yaklaşık 300 MW'lık ilk şebeke beslemesinin ertelenmesine neden olmuştur.
Sorunun nedeni kesinleşmiş değildir. Rus uzmanlar ve projenin tasarım tarafındaki uzmanlar sahada vana sistemlerini incelemekte ve gerekli düzeltici işlemleri değerlendirmektedir. Gündeme gelen seçenekler arasında vanaların onarılması, değiştirilmesi veya uygun görülmesi halinde Unit 2 için ayrılmış ekipmanların kullanılması bulunmaktadır.
PORV sistemleri, reaktörün birincil devresinin aşırı basınca karşı korunmasına yönelik güvenlik fonksiyonlarının parçasıdır.
Vanaların beklenen şekilde çalışmaması, işletmeye alma sürecinin bir sonraki aşamasına geçilmesini engellemiştir.
Sorunun nedeni ve uygulanacak düzeltici işlem uzman ekipler tarafından değerlendirilmektedir.
Vana problemi, yaklaşık 300 MW'lık ilk şebeke beslemesine ilişkin hedefin ertelenmesine neden olmuştur.
Bu olay nasıl değerlendirilmelidir?
Vana probleminden hareketle santralin genel tasarımının başarısız olduğu veya nükleer güvenliğin tehlikeye girdiği sonucuna varmak doğru değildir. Bununla birlikte, güvenlik açısından önemli bir fonksiyonun beklenen şekilde çalıştığı kanıtlanmadan sonraki işletmeye alma aşamasına geçilmemesi nükleer devreye alma sürecinin temel prensiplerinden biridir.
Bu nedenle PORV problemi bir yandan proje takvimi açısından olumsuz bir gelişme, diğer yandan test ve doğrulama sürecinin neden gerekli olduğunu gösteren önemli bir örnektir.
Teknik sorunların giderilmesi ve ilgili testlerin başarıyla tamamlanmasının ardından Unite 1'in işletmeye alma sürecinde ilk kritiklik, düşük güç testleri, güç artırımı, ilk elektrik üretimi ve şebeke senkronizasyonu gibi aşamalardan geçmesi gerekmektedir.
İlk elektrik üretimi ile ticari işletme aynı olay değildir. İlk elektrik, jeneratörden elektrik üretilmesi ve uygun koşullarda şebekeye enerji verilmesidir. Bundan sonra da farklı güç seviyelerinde performans ve güvenlik testleri devam eder.
Reaktörde kontrollü zincir reaksiyonunun başlatılmasıdır.
Jeneratörden ilk elektrik üretiminin elde edilmesidir.
Ünitenin ulusal elektrik şebekesiyle senkronize edilmesidir.
Reaktör gücünün kademeli olarak artırıldığı ve farklı güç seviyelerinde testlerin gerçekleştirildiği aşamadır.
Gerekli test ve düzenleyici süreçlerin tamamlanmasının ardından ticari işletmeye geçiştir.
İşletmeye alma süreci yalnızca Rosatom ve NPCBL'nin teknik faaliyetlerinden oluşmamaktadır. BAERA'nın düzenleyici denetimi, yakıt yükleme ve fiziksel başlatmadan güç artırımı ve işletmeye geçişe kadar sürecin temel unsurlarından biridir.
Test sonuçlarının değerlendirilmesi, lisans koşullarına uyumun kontrol edilmesi ve güvenlik açısından gerekli görülen durumlarda bir sonraki aşamaya geçişin sınırlandırılması, düzenleyici otoritenin temel sorumlulukları arasındadır.
Bu açıdan Ruppur Unite 1'in devreye alınması yalnızca bir elektrik üretim projesinin tamamlanması değil, aynı zamanda Bangladeş'in ilk kez bir nükleer güç reaktörünü kendi düzenleyici sistemi altında fiziksel olarak başlatması anlamına gelmektedir.
Ruppur'un gerçek işletmeye alma sınavı:
Başarı yalnızca reaktörün kritik hale gelmesi veya şebekeye elektrik vermesiyle ölçülmemelidir. Asıl başarı; reaktör fiziği, termohidrolik sistemler, türbin-jeneratör, güvenlik sistemleri, insan performansı, prosedürler, bakım yetkinliği ve düzenleyici denetimin birlikte güvenilir biçimde çalıştığının gösterilmesidir.
Ruppur Unit 1'in 2026'daki işletmeye alma süreci, bu nedenle Bangladeş'in yalnızca teknik değil, aynı zamanda kurumsal, düzenleyici ve insan kaynağı açısından ilk gerçek nükleer sınavıdır.
Ruppur Nükleer Güç Santrali, Bangladeş'in ilk ticari nükleer güç projesidir. Bu nedenle projenin başarısı yalnızca iki adet VVER-1200 ünitesinin inşa edilip elektrik üretmeye başlamasıyla ölçülemez.
Ruppur aynı zamanda Bangladeş'in nükleer enerji alanında bir devlet kapasitesi, insan kaynağı, düzenleyici sistem, yerli tedarik zinciri, mühendislik kültürü ve uzun vadeli işletme deneyimi oluşturma projesidir.
Bu nedenle Ruppur'un en önemli sonuçları, santral işletmeye girdikten sonra bile onlarca yıl boyunca ortaya çıkmaya devam edecektir.
Ruppur'dan çıkarılabilecek en önemli ders:
Bir ülkenin nükleer enerji programının başarısı, yalnızca kaç megavat nükleer kapasite kurduğu ile değil; bu kapasiteyi kurarken hangi kurumsal, teknik ve insan kaynağı kapasitesini ülkesinde kalıcı hale getirdiğiyle ölçülmelidir.
Ruppur sahasının 1963 yılında seçilmiş olması ile ilk ünitenin gerçek inşaatının 2017 yılında başlaması arasındaki yaklaşık yarım yüzyıllık dönem, nükleer programların yalnızca bir santral siparişi verilerek başlatılamayacağını göstermektedir.
Bangladeş farklı dönemlerde farklı reaktör boyutlarını, farklı tedarikçileri ve farklı finansman modellerini değerlendirmiş; ancak finansman, ekonomik koşullar, teknik kapasite ve siyasi öncelikler nedeniyle proje uzun süre gerçekleştirilememiştir. IAEA kaynakları da finansmanın geçmişte Ruppur'un önündeki önemli engellerden biri olduğunu belirtmektedir. :contentReference[oaicite:1]{index=1}
Gerçek nükleer program ise ancak 2000'li yılların sonlarından itibaren; hükümet politikası, IAEA desteği, düzenleyici altyapı, insan kaynağı, finansman ve Rusya ile yapılan anlaşmaların birlikte ilerlemesiyle somutlaşmıştır.
Nükleer programın onlarca yıllık perspektifle devlet politikası haline getirilmesi gerekir.
Düzenleyici kurum, işletmeci, eğitim kurumları ve teknik destek kuruluşları santralden önce oluşturulmalıdır.
Nükleer mühendis, operatör, denetçi ve teknik personel yetiştirme süreci inşaat başlamadan yıllar önce başlamalıdır.
Finansman modeli, teknoloji seçimi kadar programın uygulanabilirliğini belirleyen temel unsurlardan biridir.
Nükleer projelerde kamuoyunun dikkatini genellikle ilk beton, reaktör basınç kabının montajı veya yakıt yükleme gibi fiziksel kilometre taşları çeker. Oysa bir nükleer programın gerçek başlangıcı çok daha önce gerçekleşir.
Ruppur örneğinde saha seçimi, fizibilite çalışmaları, ulusal nükleer altyapının geliştirilmesi, düzenleyici kurumun oluşturulması, insan kaynağı programı, finansman anlaşmaları ve teknoloji seçimi birbirini izleyen uzun bir hazırlık döneminin parçalarıdır.
Bu nedenle gelecekte nükleer santral kurmayı planlayan ülkeler açısından "ilk beton ne zaman dökülecek?" sorusundan önce "nükleer programın gerekli kurumsal altyapısı hazır mı?" sorusu sorulmalıdır.
Ruppur'da yaklaşık 12,65 milyar dolarlık proje maliyetinin yaklaşık yüzde 90'ı Rusya tarafından sağlanan devlet kredisiyle finanse edilmiştir. Bu model, Bangladeş'in kendi sermaye kapasitesiyle gerçekleştirmesi zor olan büyük bir yatırımın hayata geçirilmesini mümkün kılmıştır. :contentReference[oaicite:2]{index=2}
Ancak Ruppur aynı zamanda finansman modelinin projenin jeopolitik ve ekonomik risklerini nasıl etkileyebileceğini göstermiştir.
Rusya'ya yönelik yaptırımlar sonrasında ödeme kanallarında sorunlar yaşanması ve 2023 yılında yaklaşık 318 milyon dolarlık bir ödemenin Çin yuanı üzerinden gerçekleştirilmesi, finansman yapısının jeopolitik ortamdan bağımsız olmadığını göstermiştir.
Ders:
Bir nükleer santralın finansmanı yalnızca "para nereden bulunacak?" sorusuyla değerlendirilmemelidir.
Aynı zamanda "borç hangi para biriminde?", "hangi bankalar üzerinden?", "hangi jeopolitik risklere açık?", "geri ödeme santral gelir üretmeden önce başlayacak mı?" ve "kur riski kimin üzerinde?" soruları da başlangıçta cevaplanmalıdır.
İlk nükleer santralın maliyeti yalnızca reaktörün, türbinin, binaların ve elektrik sistemlerinin maliyeti değildir.
İlk kez nükleer enerjiye geçen bir ülke aynı zamanda düzenleyici kurum, işletmeci organizasyonu, eğitim altyapısı, acil durum sistemi, güvenlik kültürü, kalite sistemi, radyoaktif atık yönetimi ve nükleer hukuk altyapısı oluşturmak zorundadır.
Dolayısıyla ilk santralın gerçek maliyeti, yalnızca EPC sözleşmesinde yazan rakamla ölçülemez. Ülkenin nükleer programa hazırlık için yaptığı kurumsal ve altyapısal yatırımlar da dikkate alınmalıdır.
Lisanslama, denetim ve yaptırım kapasitesi santral işletmeye alınmadan önce oluşturulmalıdır.
Operatörlerden düzenleyici müfettişlere kadar çok sayıda uzmanlık alanında sürekli eğitim gerekir.
Nükleer acil durum planları ve müdahale kapasitesi santral işletmeye alınmadan önce hazır olmalıdır.
Bilginin kişilerde değil kurumlarda kalmasını sağlayacak sistemler kurulmalıdır.
Ruppur'un turnkey/EPC modeli, Bangladeş gibi ilk kez ticari nükleer santral kuran bir ülke için önemli avantajlar sağlamıştır. Ana yüklenicinin tasarım, mühendislik, ekipman tedariki ve inşaatın büyük bölümünü entegre biçimde yönetmesi, yeni bir nükleer ülkenin karşılaşacağı başlangıç yükünü azaltır.
Ancak bunun karşılığında ülke, projenin teknik kararlarında teknoloji sağlayıcıya daha fazla bağımlı hale gelebilir.
Bu nedenle turnkey modelin başarısı yalnızca "santral zamanında tamamlandı mı?" sorusuyla değerlendirilmemelidir. "Bu süreçte Bangladeş ne öğrendi?" sorusu da aynı derecede önemlidir.
En önemli öğrenme hedefi:
Turnkey bir proje sonunda ülke yalnızca santralin sahibi değil, santrali anlayan ve sorgulayabilen bir müşteri haline gelmelidir.
Nükleer programa yeni başlayan bir ülkenin ilk aşamada bütün teknolojiyi kendi başına geliştirmesi beklenmez. Ancak ülkenin teknoloji sağlayıcının sunduğu tasarım, hesap, güvenlik analizi ve ekipmanla ilgili kararları anlayabilecek teknik kapasiteye sahip olması gerekir.
IAEA'nın Bangladeş programında uzun süredir vurguladığı "knowledgeable customer" yaklaşımı tam olarak bu ihtiyaca karşılık gelir.
Bilgili müşteri olmak, yabancı teknolojiye karşı olmak anlamına gelmez. Tam tersine, yabancı teknolojiyi kullanırken hangi kararın neden alındığını anlayabilmek ve gerektiğinde teknik olarak sorgulayabilmek anlamına gelir.
Tasarım ve güvenlik dokümanlarının yalnızca teslim alınması değil, ulusal uzmanlar tarafından anlaşılabilmesi gerekir.
Güvenlik hesaplarının sonuçlarının ve varsayımlarının bağımsız teknik uzmanlar tarafından değerlendirilebilmesi gerekir.
Yerli mühendislerin teknoloji sağlayıcıyla yalnızca uygulayıcı olarak değil, teknik ortak olarak tartışabilmesi gerekir.
Güvenlik açısından uygun görülmeyen bir çözümün teknik gerekçelerle reddedilebilmesi gerçek kurumsal kapasitenin göstergesidir.
Ruppur'da binlerce Bangladeşlinin çalışması ve çok sayıda yerel şirketin projeye katılması önemli bir ekonomik kazanımdır. Ancak bu durum tek başına nükleer teknoloji transferinin gerçekleştiğini göstermez.
Kalıcı teknoloji transferi; mühendislik, nükleer kalite güvencesi, özel imalat, bakım, test, güvenlik analizi, yazılım, dokümantasyon ve düzenleyici uzmanlığın ülke içinde sürdürülebilmesiyle ortaya çıkar.
Temel ayrım:
Yerli işçi çalıştırmak → yerli istihdam
Yerli şirketin hizmet vermesi → yerli tedarik
Yerli şirketin nükleer sınıf ekipman tasarlayıp üretebilmesi → nükleer sanayi yetkinliği
Yerli mühendislerin tasarımı bağımsız olarak değerlendirebilmesi → teknolojik kapasite
Ruppur'un en önemli uzun vadeli kazanımlarından biri, Bangladeş'te ilk kez ticari nükleer güç santrali işletme deneyimine sahip bir insan kaynağı kuşağının ortaya çıkması olacaktır.
Ancak bu deneyimin kalıcı olabilmesi için ilk kuşağın ikinci ve üçüncü kuşak uzmanları yetiştirmesi gerekir.
Aksi halde proje sırasında Rusya'da veya Ruppur'da eğitim alan uzmanlar zaman içinde kurumdan ayrıldığında bilgi birikiminin önemli bölümü de kaybolabilir.
Bu nedenle insan kaynağı planı yalnızca "kaç kişi eğitilecek?" şeklinde değil; "20 yıl sonra bu kurumun bilgi birikimi nerede olacak?" sorusuyla hazırlanmalıdır.
Ruppur'un iki üniteli olması, Bangladeş açısından önemli bir öğrenme fırsatı yaratmaktadır. Unit 1'in inşaat, test ve işletmeye alma sürecinde kazanılan deneyim Unit 2'ye aktarılabilirse, ikinci ünite yalnızca ikinci bir reaktör değil, ilk ünitenin kurumsal öğrenmesinin ürünü haline gelebilir.
Bunun gerçekleşmesi için ilk ünitedeki problemlerin, test sonuçlarının, tasarım değişikliklerinin, bakım deneyimlerinin, insan faktörü bulgularının ve düzenleyici tecrübelerin sistematik olarak kayıt altına alınması gerekir.
İlk ünitedeki sorunlar ve çözümler sistematik olarak belgelenmelidir.
İlk ünitede öğrenilenler ikinci ünitenin tasarım, montaj ve işletmeye alma faaliyetlerine aktarılmalıdır.
İlk ünitede deneyim kazanan personelin ikinci ünitede eğitici ve lider rol üstlenmesi sağlanmalıdır.
Öğrenilen dersler kişilerde kalmamalı, kurumsal prosedürlere ve bilgi sistemlerine aktarılmalıdır.
Ruppur'un 2026 yılında yakıt yükleme ve fiziksel başlatma aşamasına geçmesi, inşaat projesinin sona yaklaşması anlamına gelirken nükleer işletme açısından yeni bir dönemin başlangıcını oluşturmaktadır.
Yakıt yükleme, ilk kritiklik, düşük güç testleri, ilk elektrik, şebeke senkronizasyonu, güç artırımı ve ticari işletme birbirinden farklı aşamalardır.
Bu nedenle santralın "inşaatı tamamlandı" demek ile "santral güvenli ve sürekli ticari işletme kapasitesini kanıtladı" demek arasında önemli bir fark vardır.
Önemli ders:
Nükleer projelerde son birkaç yüzde birlik aşama, projenin en kolay bölümü olmayabilir. Tam tersine, devreye alma ve işletmeye geçiş; sistemlerin birlikte çalışmasının, personelin yetkinliğinin ve düzenleyici kapasitenin aynı anda sınandığı dönemdir.
Ruppur'un başlangıçtaki takviminden önemli ölçüde sapmış olması, projenin proje yönetimi açısından eleştirilmesini gerektirir. Ancak bütün gecikmeleri aynı kategoriye koymak doğru değildir.
COVID-19, Rusya-Ukrayna savaşı, yaptırımlar, uluslararası ödeme sorunları, tedarik zinciri problemleri ve yabancı uzmanların hareketliliği gibi dışsal faktörler önemli gecikme kaynakları olmuştur. Dünya Nükleer Birliği de Ruppur'un takvimindeki gecikmenin COVID-19 ve savaşın etkileriyle bağlantılı olduğunu belirtmektedir.
Buna karşılık finansman, iletim altyapısı, koordinasyon, tedarik ve proje risklerinin yönetilmesi doğrudan proje yönetimi açısından da değerlendirilmelidir.
Özellikle nükleer projelerde güvenlik gerekleri nedeniyle bazı testlerin veya işletmeye alma adımlarının ertelenmesi, tek başına proje başarısızlığı olarak değerlendirilmemelidir.
Doğru ölçüt:
Amaç "ne pahasına olursa olsun zamanında bitirmek" değil; güvenlikten ödün vermeden öngörülebilir bir takvim ve maliyetle tamamlamak olmalıdır.
Ruppur, nükleer projelerde finansal risklerin teknik risklerden bağımsız olmadığını da göstermektedir.
Proje büyük ölçüde dolar cinsinden bir devlet kredisine dayanırken, Bangladeş'in bütçesi taka üzerinden çalışmaktadır. Takanın değer kaybetmesi bu nedenle projenin yerel para cinsinden mali yükünü artırabilmektedir.
Buna yaptırımlar nedeniyle ödeme kanallarının değişmesi ve finansman süresinin uzaması eklendiğinde, nükleer projenin finansman modeli aynı zamanda bir jeopolitik risk yönetimi modeli haline gelmektedir.
Ruppur'un en önemli kurumsal derslerinden biri düzenleyici kapasitenin önemidir.
BAERA'nın teknoloji sağlayıcıdan, işletmeciden ve siyasi otoritelerden bağımsız biçimde teknik değerlendirme yapabilmesi gerekir.
IAEA'nın 2022 IRRS incelemesi BAERA'nın önemli bir kapasite oluşturduğunu, ancak bağımsız karar alma kapasitesini güvence altına alan kurumsal düzenlemelerin güçlendirilmesi gerektiğini de ortaya koymuştur.
Burada bağımsızlık, yabancı uzman kullanmamak anlamına gelmez. Yeni nükleer ülkelerin dış teknik uzmanlıktan yararlanması doğaldır.
Asıl mesele, dış uzmanın görüşünü değerlendirecek ve gerektiğinde reddedebilecek ulusal teknik kapasitenin bulunmasıdır.
Düzenleyici kurumun gerçek gücü:
Gerektiğinde hükümete, işletmeciye veya teknoloji sağlayıcıya "hayır" diyebilmek.
Ruppur'un inşaatında yerli şirketlerin ve yerel çalışanların önemli ölçüde kullanılması olumlu bir ekonomik sonuçtur. Ancak gerçek nükleer sanayi kapasitesi daha yüksek bir eşikte başlar.
Bir ülkenin yerli şirketleri nükleer sınıf ekipman tasarlamaya, üretmeye, test etmeye, belgelendirmeye ve bakımını yapmaya başladığında kalıcı teknoloji transferinden söz etmek daha anlamlı hale gelir.
Bu nedenle Ruppur sonrasında Bangladeş'in yerli sanayi politikasının temel sorusu, "Ruppur'da kaç yerli şirket çalıştı?" değil; "Ruppur sayesinde kaç yerli şirket nükleer sınıf tedarikçi haline geldi?" olmalıdır.
Ruppur tamamlandığında Bangladeş yaklaşık 2.400 MWe brüt nükleer kapasiteye sahip olacaktır. Bu, ülkenin elektrik sistemi için önemli bir kazanımdır.
Ancak uzun vadeli açıdan bundan daha önemli bir çıktı olabilir: Bangladeş'in ikinci nükleer santrali birincisinden daha bilinçli, daha hızlı ve daha düşük riskle gerçekleştirebilmesi.
Çünkü ilk santral sırasında oluşturulan düzenleyici kapasite, insan kaynağı, mühendislik deneyimi, yerli tedarikçiler, kalite sistemleri ve işletme tecrübesi ikinci projede yeniden kullanılabilir.
İlk santralın deneyimli kadroları gelecekteki projelerin çekirdek insan kaynağını oluşturabilir.
Ruppur'da deneyim kazanan şirketler sonraki nükleer projelerde daha yüksek teknoloji seviyelerine çıkabilir.
BAERA'nın ilk lisanslama deneyimi sonraki projelerde daha güçlü ve hızlı düzenleyici süreçlere dönüşebilir.
Ruppur'da yaşanan gecikmeler ve sorunlar gelecekteki projelerin risk planlarına aktarılabilirse gerçek bir öğrenme gerçekleşmiş olur.
Ruppur'u yalnızca tamamlanacak bir nükleer santral olarak değerlendirmek, projenin stratejik değerinin önemli bir bölümünü gözden kaçırmak olur.
Ruppur aynı zamanda Bangladeş'in nükleer mühendislik, işletme, düzenleme, kalite, tedarik, proje yönetimi ve güvenlik kültürü alanlarında ilk büyük uygulama deneyimidir.
Bu deneyimin kalıcı hale gelmesi durumunda Ruppur, Bangladeş'in sonraki nükleer projelerinin maliyetini ve riskini azaltabilecek bir ulusal öğrenme platformuna dönüşebilir.
Tersine, proje tamamlandıktan sonra kritik bilgi ve uzmanlık büyük ölçüde Rosatom'a bağlı kalır, yerli şirketler düşük teknoloji seviyesinde kalır, düzenleyici kurum dış uzmanlığa sürekli ihtiyaç duyar ve yetişmiş personel kurumsal sistem içinde tutulamazsa, Ruppur'un teknoloji transferi etkisi daha sınırlı kalacaktır.
Asıl başarı ölçütü:
Ruppur'un başarısı yalnızca "santral çalışıyor mu?" sorusuyla ölçülmemelidir.
Daha önemli sorular şunlardır:
Ruppur'un Bangladeş'e bırakacağı en önemli mirasın iki reaktörün toplam 2.400 MWe kapasitesi olması mümkündür; ancak bundan daha değerli bir sonuç da ortaya çıkabilir.
Eğer Bangladeş Ruppur sayesinde kendi mühendislerini, operatörlerini, düzenleyicilerini, kalite uzmanlarını ve nükleer tedarikçilerini yetiştirir; ilk üniteden elde edilen deneyimi ikinci üniteye ve sonraki projelere aktarır; teknoloji sağlayıcının uzmanlığından yararlanırken kendi teknik kararlarını verebilir hale gelirse, Ruppur bir elektrik santralinden çok daha fazlasına dönüşecektir.
Buna karşılık proje tamamlandığında kritik tasarım bilgileri, mühendislik kararları, yakıt, yedek parçalar, teknik hizmetler ve düzenleyici değerlendirmeler uzun süre dış uzmanlığa bağımlı kalırsa, Ruppur'un fiziksel olarak başarılı olması ile ulusal nükleer kapasite açısından başarılı olması arasında önemli bir fark olacaktır.
Ruppur projesinden çıkarılabilecek nihai ders:
Bir ülke ilk nükleer santralini kurduğunda aslında bir santral değil, kendi nükleer geleceğini inşa etmeye başlar.
Santral elektrik üretir; fakat asıl stratejik kazanım, o santral sayesinde yetişen insanlarda, oluşan kurumlarda, gelişen yerli sanayide, kazanılan mühendislik bilgisinde ve bağımsız güvenlik kültüründe ortaya çıkar.
Bu nedenle Ruppur'un gerçek başarısı 2026 veya 2027'de ölçülmeyecek; 2030'lu ve 2040'lı yıllarda Bangladeş'in nükleer programının ne kadarını kendi kurumsal kapasitesiyle yönetebildiğinde ortaya çıkacaktır.
Ruppur Nükleer Güç Santrali, Türkiye açısından yalnızca Bangladeş'in ilk nükleer santral projesi olarak değil, Akkuyu ile karşılaştırılabilecek önemli bir nükleer proje modeli olarak da dikkat çekmektedir.
Her iki projede de Rusya'nın teknoloji sağlayıcısı olarak merkezi bir rolü vardır ve her iki proje de VVER-1200 ailesindeki basınçlı su reaktörlerine dayanmaktadır. Ancak iki proje aynı değildir. Ruppur'da Bangladeş Atomic Energy Commission (BAEC) santralin sahibi, Nuclear Power Plant Company Bangladesh Limited (NPCBL) ise işletmeci olarak yapılandırılmıştır. Akkuyu'da ise proje, Rusya tarafından oluşturulan proje şirketinin Build-Own-Operate (BOO) modeliyle geliştirilmiştir. :contentReference[oaicite:1]{index=1}
Dolayısıyla Ruppur ile Akkuyu karşılaştırması, "Rusya iki ülkede aynı modeli uyguladı" şeklinde yapılmamalıdır. Daha doğru yaklaşım, aynı teknoloji sağlayıcısının farklı mülkiyet, finansman, işletme ve devlet kapasitesi modelleri içerisinde nasıl konumlandığını incelemektir.
Türkiye açısından temel soru:
Ruppur deneyiminden Türkiye'nin alabileceği en önemli ders, hangi reaktörün seçildiğinden çok, yabancı teknoloji ve sermaye kullanılırken ülke içinde ne kadar kalıcı nükleer kapasite oluşturulabildiğidir.
Ruppur'da kullanılan V-523 tasarımı, Novovoronezh II'deki V-392M referans tasarımından türetilmiş VVER-1200 varyantıdır. Akkuyu'daki reaktörler ise V-509 varyantıdır. Dolayısıyla iki santral aynı VVER-1200/AES-2006 teknoloji ailesinde yer almakla birlikte birebir aynı tasarım değildir. :contentReference[oaicite:2]{index=2}
Bu ayrım önemlidir. Çünkü bir nükleer santralin başarısı yalnızca reaktör teknolojisiyle belirlenmez. Saha özellikleri, şebeke, iklim, mevzuat, düzenleyici gereklilikler, finansman, işletme modeli ve insan kaynağı da nihai sistemi şekillendirir.
Her iki proje de Rus VVER-1200/AES-2006 ailesindeki üçüncü nesil+ basınçlı su reaktörlerine dayanmaktadır.
Ruppur V-523, Akkuyu ise V-509 varyantını kullanmaktadır. Bu nedenle iki santral "aynı reaktör" olarak değerlendirilmemelidir.
Ruppur devlet mülkiyetindeki bir EPC/turnkey modeli iken Akkuyu BOO modeliyle yapılandırılmıştır.
Aynı teknoloji sağlayıcısının iki farklı ülkedeki projeleri, nükleer program modellerinin karşılaştırılması için önemli bir örnek oluşturmaktadır.
Ruppur ile Akkuyu arasındaki en önemli farklardan biri santralin kimin tarafından sahiplenildiğidir.
Ruppur'da BAEC santralin sahibi olarak tanımlanmış, NPCBL ise santralin işletilmesi için oluşturulmuştur. Rusya ise teknoloji sağlayıcı ve ana yüklenici olarak merkezi rol üstlenmektedir. :contentReference[oaicite:3]{index=3}
Akkuyu'da ise 2010 tarihli Türkiye-Rusya anlaşması çerçevesinde Rosatom tarafından oluşturulan proje şirketi, santralin inşa edilmesi, sahip olunması, işletilmesi ve sökülmesinden sorumlu BOO yapısının temelini oluşturmaktadır. :contentReference[oaicite:4]{index=4}
Bu nedenle Türkiye açısından Ruppur'un verdiği temel derslerden biri şudur: nükleer santral sahibi olmak ile nükleer santral işletme kapasitesine sahip olmak aynı şey değildir; ancak mülkiyet yapısı devletin ekonomik, teknik ve stratejik sorumluluklarını önemli ölçüde değiştirir.
Ruppur projesinin yaklaşık 12,65 milyar dolarlık sözleşme bedelinin yaklaşık yüzde 90'ı Rusya tarafından sağlanan devlet kredisiyle finanse edilmektedir. Bu model Bangladeş'in büyük bir nükleer yatırımı gerçekleştirebilmesini kolaylaştırmıştır.
Ancak devlet kredisi aynı zamanda uzun vadeli kamu finansmanı yükümlülüğü yaratmaktadır. Ruppur örneğinde Rusya'ya yönelik yaptırımların ödeme kanallarını etkilemesi ve bir ödemenin Çin yuanı üzerinden gerçekleştirilmesi, finansman yapısının jeopolitik gelişmelerden bağımsız olmadığını da göstermiştir.
Akkuyu'da ise finansman ve yatırım riski BOO modeli içerisinde proje şirketi tarafından üstlenilen farklı bir yapıya sahiptir. Türkiye ayrıca belirli üretim miktarları için ilk 15 yıllık dönemde sabit fiyatlı elektrik alım mekanizmasına sahiptir. Enerji ve Tabii Kaynaklar Bakanlığı bu fiyatı 12,35 ABD cent/kWh olarak açıklamaktadır.
Türkiye açısından ders:
Nükleer proje finansmanında yalnızca "yatırım parasını kim buluyor?" sorusu yeterli değildir. "Borç, yatırım riski, gelir riski, kur riski ve işletme riski kimin üzerinde?" soruları birlikte değerlendirilmelidir.
Türkiye'de nükleer projeler tartışılırken yerli katkı oranı önemli bir gösterge olarak ele alınmaktadır. Ancak Ruppur deneyimi, yerli katkının yalnızca projede kaç yerli şirketin çalıştığı üzerinden değerlendirilmemesi gerektiğini göstermektedir.
İnşaat, beton, çelik, lojistik ve genel mühendislik hizmetlerinde yerli şirketlerin bulunması önemli bir ekonomik katkıdır. Fakat daha ileri aşamadaki soru, bu şirketlerin nükleer sınıf kalite sistemlerine, özel imalata, test ve belgelendirmeye ve uzun dönemli nükleer bakım faaliyetlerine geçip geçemediğidir.
Türkiye açısından hedef yalnızca Akkuyu'da yerli şirketlerin çalışması olmamalıdır. Daha stratejik hedef, Akkuyu ve sonraki nükleer projelerin Türkiye'de nükleer sınıf ürün ve hizmet sağlayabilen kalıcı bir sanayi ekosistemi oluşturmasıdır.
Beton, çelik, montaj, lojistik ve genel saha hizmetleri yerli katkının başlangıç seviyesini oluşturur.
Nükleer sınıf ekipman ve komponent üretimi daha yüksek bir teknolojik yetkinlik gerektirir.
İzlenebilirlik, kalite güvencesi, kaynak prosedürleri, test ve belgelendirme kapasitesi kalıcı nükleer sanayi için kritik önemdedir.
Uzun vadeli hedef, yalnızca üretmek değil; tasarlamak, analiz etmek, doğrulamak ve gerektiğinde geliştirmektir.
Ruppur'un Bangladeş açısından en önemli uzun vadeli kazanımlarından biri, ilk kez ticari nükleer santral işletme deneyimine sahip bir insan kaynağının oluşmasıdır.
Türkiye ise Akkuyu ile benzer bir geçiş yaşamaktadır. Buradaki stratejik soru yalnızca kaç Türk mühendisin, teknisyenin veya operatörün eğitim aldığı değildir.
Daha önemli soru, bu personelin gelecekte Türkiye'nin kendi nükleer projelerinde bilgi üreten ve bilgi aktaran kadrolara dönüşüp dönüşmeyeceğidir.
Akkuyu'da edinilen deneyimin sonraki santrallere aktarılması sağlanamazsa, her yeni nükleer proje yeniden "ilk proje" özellikleri taşımaya başlayabilir. Buna karşılık deneyimli personelin korunması, üniversitelerle bağlantı kurulması ve kurumlar arasında bilgi aktarımının sağlanması durumunda ilk santral sonraki projelerin insan kaynağı çekirdeğini oluşturabilir.
Ruppur'un Türkiye'ye verdiği önemli mesaj:
İnsan kaynağı transferi, personel sayısıyla değil, kurumsal hafızanın ülkede kalmasıyla ölçülmelidir.
Ruppur'da Rusya'nın tasarım, ekipman, yakıt ve teknik hizmetlerdeki rolü oldukça geniştir. Bu yapı kısa vadede önemli avantajlar sağlayabilir; çünkü ilk kez nükleer santral kuran bir ülke hazır bir teknoloji ekosisteminden yararlanır.
Ancak Türkiye açısından daha önemli soru, Akkuyu'da kullanılan teknolojiyle ilgili ne kadar yerli mühendislik ve karar verme kapasitesi oluşturulacağıdır.
Bir ülkenin yabancı teknoloji kullanması teknoloji bağımlılığı anlamına gelmez. Asıl sorun, teknolojinin zaman içinde ülke tarafından ne ölçüde anlaşılabildiği, işletilebildiği, bakımının yapılabildiği, sorgulanabildiği ve geliştirilebildiğidir.
Ruppur'un en önemli kurumsal derslerinden biri, teknoloji sağlayıcı ile ulusal düzenleyici arasındaki ilişkinin ne kadar kritik olduğudur.
İlk nükleer santralini kuran ülkelerde düzenleyici kurumun teknoloji sağlayıcının teknik uzmanlığına başvurması doğaldır. Ancak düzenleyici kurum, aldığı teknik desteği bağımsız biçimde değerlendirebilecek ve gerektiğinde karşı çıkabilecek kapasiteye sahip olmalıdır.
Türkiye açısından bu konu özellikle önemlidir. Çünkü Akkuyu'nun Rus teknoloji sağlayıcısı tarafından geliştiriliyor olması, Türkiye'nin lisanslama, denetim ve güvenlik sorumluluğunu ortadan kaldırmaz. Nükleer güvenlik konusunda nihai ulusal sorumluluk, teknoloji sağlayıcının değil, Türkiye'nin düzenleyici sisteminin üzerindedir.
Gerçek düzenleyici bağımsızlık:
Düzenleyici kurumun yabancı teknoloji sağlayıcıya karşı olması değil; gerektiğinde onun teknik görüşünü bağımsız olarak değerlendirebilmesi, sorgulayabilmesi ve güvenlik gerekçesiyle reddedebilmesidir.
Ruppur deneyimi, nükleer santralin yalnızca reaktör adası ve türbin binasından ibaret olmadığını da göstermektedir. Santralin ürettiği elektriğin güvenli ve sürekli biçimde şebekeye aktarılabilmesi için iletim altyapısının da proje takvimiyle uyumlu biçimde hazır olması gerekir.
Bu konu Türkiye açısından da önemlidir. Akkuyu'nun 4.800 MW seviyesindeki toplam kapasitesinin Türkiye elektrik sistemi tarafından güvenli biçimde karşılanması, yalnızca santralin performansına değil, iletim sistemi ve bölgesel şebeke planlamasına da bağlıdır.
Dolayısıyla gelecekteki nükleer projelerde santral + iletim hattı + şebeke güçlendirmesi tek bir entegre proje olarak planlanmalıdır.
Ruppur ve Akkuyu'yu karşılaştırırken yalnızca "hangisi daha iyi?" sorusunu sormak yanıltıcı olabilir. Çünkü iki proje farklı ekonomik, hukuki ve kurumsal koşullarda geliştirilmiştir.
Daha anlamlı olan, aynı soruları her iki projeye ayrı ayrı yöneltmektir:
Santralin mülkiyeti hangi kurum veya şirket üzerindedir ve uzun vadeli ekonomik sorumluluk kimdedir?
Sermaye ve kredi riskinin hangi taraflar arasında dağıtıldığı nasıl belirlenmiştir?
İşletme deneyimi ve kurumsal bilgi hangi ülkede ve hangi kurumda birikmektedir?
Projenin sonunda hangi ülkenin mühendislik, işletme ve düzenleme kapasitesi güçlenmektedir?
Ruppur ile Akkuyu arasında teknoloji sağlayıcısı, reaktör ailesi ve Rusya'nın finansal rolü bakımından önemli benzerlikler bulunmaktadır. Ancak mülkiyet, işletme ve proje finansmanı modelleri farklıdır.
Bu farklılıklar Türkiye açısından önemli bir karşılaştırma imkânı yaratmaktadır. Ruppur, devletin santralin sahibi olduğu bir modelde insan kaynağı, düzenleyici kapasite, yerli sanayi ve kamu borç yükünün nasıl yönetileceğini göstermektedir. Akkuyu ise BOO modeli içerisinde sahiplik, yatırım riski, işletme ve uzun dönem elektrik satış düzenlemesinin nasıl yapılandırıldığını göstermektedir.
Her iki modelin de avantajları ve riskleri vardır. Bu nedenle Ruppur'dan Türkiye için çıkarılabilecek ders, Akkuyu'nun Ruppur'a dönüştürülmesi değildir. Asıl ders, Türkiye'nin kendi nükleer programının uzun vadeli hedeflerini bugünden tanımlamasıdır.
Sonuç:
Ruppur Türkiye'ye şunu hatırlatmaktadır: Bir nükleer santral satın alınabilir; fakat nükleer yetkinlik satın alınamaz.
Teknoloji, finansman ve yabancı uzmanlık dışarıdan getirilebilir. Ancak güvenlik kültürü, kurumsal hafıza, mühendislik yetkinliği, düzenleyici kapasite ve yetişmiş insan kaynağı ancak uzun yıllar içinde ülke içinde oluşturulabilir.
Bu nedenle Türkiye açısından asıl stratejik hedef, Akkuyu'nun yalnızca elektrik üreten bir santral olması değil; Türkiye'nin sonraki nükleer projelerini daha bilinçli, daha bağımsız ve daha yüksek yerli yetkinlikle gerçekleştirebilmesini sağlayan bir okul haline gelmesidir.
Ruppur Nükleer Güç Santrali, Bangladeş'in enerji tarihinde olduğu kadar ülkenin teknolojik ve kurumsal tarihinde de önemli bir dönüm noktasıdır. 1963 yılında başlayan saha ve nükleer enerji arayışının ardından, ilk ünitenin 2017 yılında inşaatına başlanması ve 2026 yılında yakıt yükleme ve işletmeye alma aşamasına gelinmesi, nükleer programların ne kadar uzun bir hazırlık ve kurumsal gelişim süreci gerektirdiğini göstermektedir.
Proje tamamlandığında iki VVER-1200 sınıfı üniteyle yaklaşık 2.400 MWe brüt nükleer kapasite sağlayacaktır. Bu kapasite, Bangladeş'in elektrik sistemine önemli miktarda sürekli ve düşük karbonlu üretim ekleyecek ve ülkenin enerji kaynaklarını çeşitlendirecektir.
Ancak Ruppur'un değerlendirilmesini yalnızca kurulu güç ve elektrik üretimi üzerinden yapmak, projenin çok daha önemli olan ikinci boyutunu gözden kaçırmak olur.
Ruppur aynı zamanda Bangladeş'in ilk kez ticari ölçekte bir nükleer santrali tasarım, inşaat, lisanslama, işletmeye alma ve işletme süreçleriyle birlikte yönetme deneyimidir.
Bu nedenle Ruppur'un başarısı iki ayrı düzeyde değerlendirilmelidir:
Birinci düzey: Santralın güvenli, güvenilir ve ekonomik biçimde işletmeye alınması ve elektrik üretmesi.
İkinci düzey: Bu süreçte oluşan bilgi, insan kaynağı, mühendislik deneyimi, düzenleyici kapasite ve yerli sanayi yetkinliğinin Bangladeş'in kalıcı nükleer kapasitesine dönüştürülmesi.
Ruppur projesinin önemli avantajlarından biri, Bangladeş'in ilk nükleer santralını tamamen sıfırdan bir teknoloji geliştirme programı olarak değil, uzun süredir işletmede olan Rus VVER teknolojisinin deneyiminden yararlanarak gerçekleştirmesidir.
Rusya'nın teknoloji, mühendislik, ekipman, yakıt, eğitim ve teknik destek alanlarındaki bütünleşik rolü, nükleer programa yeni başlayan bir ülkenin karşılaşacağı başlangıç zorluklarını azaltmaktadır.
Bunun yanında Rusya tarafından sağlanan büyük ölçekli devlet kredisi, Bangladeş'in kendi finansal kaynaklarıyla gerçekleştirmesi zor olan bu büyüklükteki bir yatırımı hayata geçirebilmesini sağlamıştır.
VVER-1200 ailesinin daha önce işletmeye alınmış santrallerinden elde edilen tasarım ve işletme deneyimlerinden yararlanılması, Ruppur'un ilk nükleer projesi açısından önemli bir avantaj sağlayabilir.
Büyük ölçekli Rusya devlet kredisi, Bangladeş'in nükleer yatırımı gerçekleştirebilmesinde belirleyici finansman araçlarından biri olmuştur.
Eğitim, staj ve saha deneyimi yoluyla Bangladeş'te ilk ticari nükleer işletme deneyimine sahip insan kaynağı oluşturulmaktadır.
Ruppur; işletmeci, düzenleyici kurum, teknik kuruluşlar ve yerli sanayi için gerçek bir nükleer uygulama deneyimi yaratmaktadır.
Bununla birlikte Ruppur projesinin önemli riskleri de bulunmaktadır. Projenin başlangıç takviminden önemli ölçüde sapması; COVID-19, Rusya-Ukrayna savaşı, yaptırımlar, ödeme ve finansman sorunları, tedarik zinciri, personel hareketliliği ve iletim altyapısı gibi çok sayıda faktörün nükleer projelerin ne kadar karmaşık bir risk yapısına sahip olduğunu göstermiştir.
Finansal açıdan ise proje, uzun vadeli dış kredi yükümlülüğü ve döviz riski yaratmaktadır. Rusya'ya yönelik uluslararası yaptırımların ödeme sistemlerini etkilemesi de nükleer projelerde finansman riskinin aynı zamanda jeopolitik bir risk olabileceğini ortaya koymuştur.
Teknoloji tarafında ise Rusya'nın tasarım, ekipman, yakıt ve teknik hizmetlerdeki geniş rolü kısa vadede avantaj sağlarken, uzun vadede kritik bilgi ve tedarik zincirlerinde dışa bağımlılığın yönetilmesini gerekli kılmaktadır.
Büyük nükleer projelerde başlangıç takviminden sapmalar önemli ekonomik ve finansal sonuçlar yaratabilir.
Döviz hareketleri, kredi koşulları ve gecikmeler projenin yerel para cinsinden mali yükünü artırabilir.
Yaptırımlar ve uluslararası ödeme sistemlerindeki değişiklikler, teknoloji ve finansman akışını etkileyebilir.
Yakıt, özel ekipman, yedek parçalar ve teknik hizmetlerde tek tedarikçiye bağımlılık uzun vadeli bir stratejik risk oluşturabilir.
Ruppur'un değerlendirilmesinde en önemli ayrımlardan biri, santral sahibi olmak ile nükleer yetkinliğe sahip olmak arasındaki farktır.
Bir ülke yabancı bir teknoloji sağlayıcıdan reaktör satın alabilir, yabancı kredi kullanabilir, yabancı mühendislerden ve uzmanlardan destek alabilir ve yerli çalışanları projeye dahil edebilir. Bunların tamamı önemli kazanımlar olabilir.
Ancak kalıcı nükleer kapasite; ülkenin zaman içinde tasarımı anlayabilmesi, işletmeyi kendi kadrolarıyla sürdürebilmesi, bakım ve mühendislik yetkinliği oluşturabilmesi, nükleer kalite sistemlerini geliştirebilmesi ve düzenleyici kararları bağımsız biçimde verebilmesiyle ortaya çıkar.
Temel ayrım:
Santral transfer edilebilir.
Teknoloji satın alınabilir.
Yakıt tedarik edilebilir.
Uzmanlık dışarıdan getirilebilir.
Fakat kurumsal yetkinlik ve nükleer güvenlik kültürü uzun yıllar içinde ülke içinde oluşturulmak zorundadır.
İnşaat ve işletmeye alma aşamalarındaki başarı, projenin önemli bir bölümünü oluşturmakla birlikte nükleer santralın gerçek yaşam döngüsü işletme dönemidir.
Santralın onlarca yıl boyunca güvenli, güvenilir ve ekonomik biçimde işletilebilmesi; personelin yetkinliği, bakım yönetimi, yakıt yönetimi, yaşlanma yönetimi, güvenlik kültürü, yedek parça tedariki, radyoaktif atık yönetimi, acil durum hazırlığı ve düzenleyici denetimin sürekliliğine bağlı olacaktır.
Bu nedenle Ruppur'un nihai performansı 2026 veya 2027'de ticari işletmeye geçişle ölçülemeyecektir. Asıl performans göstergeleri, santralın sonraki yıllarda nasıl işletildiğinde ortaya çıkacaktır.
Ruppur'un Bangladeş açısından en önemli stratejik fırsatı, ilk nükleer santral olmasından kaynaklanan öğrenme potansiyelidir.
Unit 1'in inşaat ve işletmeye alma sürecinde kazanılan deneyim Unit 2'ye aktarılabilir. Daha da önemlisi, bu deneyimin gelecekteki nükleer santrallere aktarılması halinde Ruppur, yalnızca elektrik üreten bir tesis olmaktan çıkarak Bangladeş'in nükleer öğrenme platformuna dönüşebilir.
Ancak bunun gerçekleşmesi otomatik değildir. Deneyimin dokümante edilmesi, uzman personelin kurumlarda tutulması, üniversitelere aktarılması, yerli şirketlerin yetkinleştirilmesi ve düzenleyici kurumun bağımsız teknik kapasitesinin geliştirilmesi gerekir.
Ruppur'un uzun vadeli başarısını değerlendirmek için önümüzdeki yıllarda beş temel soruya bakılabilir:
Bangladeşli personel santrali giderek daha fazla kendi kurumsal bilgi ve deneyimiyle işletme kapasitesine ulaşabilecek mi?
BAERA, işletmeci ve teknoloji sağlayıcıdan bağımsız güçlü bir teknik düzenleyici kapasite sürdürebilecek mi?
Yerli şirketler zaman içinde daha yüksek nükleer kalite ve teknoloji seviyelerinde ürün ve hizmet sağlayabilecek mi?
Ruppur'da elde edilen bilgi kişilerde kalmadan üniversitelere, kurumlara ve sonraki projelere aktarılabilecek mi?
Ruppur'un deneyimi sonraki nükleer projelerin daha düşük risk, daha iyi takvim ve daha yüksek yerli yetkinlikle gerçekleştirilmesini sağlayabilecek mi?
Ruppur'un Bangladeş'e bırakacağı miras yalnızca yaklaşık 2.400 MWe kurulu nükleer güç olmayacaktır. Proje aynı zamanda ülkenin nükleer enerji konusunda sahip olduğu kurumsal deneyimin başlangıç noktası olabilir.
Eğer Ruppur sayesinde nükleer mühendisler, operatörler, bakım uzmanları, kalite uzmanları, düzenleyiciler ve yerli tedarikçiler yetişir; kazanılan bilgi kurumlarda tutulur ve sonraki projelere aktarılırsa, santralın ekonomik ve teknolojik etkisi elektrik üretiminin çok ötesine geçecektir.
Buna karşılık kritik mühendislik bilgileri, teknik kararlar, yakıt, özel ekipman, yedek parça ve teknik hizmetlerde dışa bağımlılık uzun süre devam eder; yerli insan kaynağı yalnızca uygulayıcı seviyesinde kalır ve düzenleyici kurum dış uzmanlığa sürekli bağımlı hale gelirse, fiziksel santralın tamamlanmış olması ile ulusal nükleer kapasitenin oluşması arasında önemli bir fark kalacaktır.
Ruppur'un gerçek başarısı ne olacaktır?
Bu sorunun cevabı yalnızca "santral elektrik üretiyor mu?" değildir.
Asıl soru; "Bangladeş, Ruppur sayesinde bir sonraki nükleer projeyi daha bilgili, daha yetkin, daha güvenli ve daha az dışa bağımlı biçimde gerçekleştirebilecek mi?"
Ruppur, Bangladeş'in nükleer enerjiye geçişinin somutlaşmış halidir. Yaklaşık altmış yıllık bir hazırlık döneminin ardından ülke, ilk ticari nükleer santralını işletmeye alma aşamasına ulaşmıştır. Bu yönüyle proje, Bangladeş'in enerji arzının çeşitlendirilmesi ve düşük karbonlu elektrik üretiminin artırılması açısından tarihsel öneme sahiptir.
Bununla birlikte Ruppur'un uzun vadeli anlamı, santralın iki reaktöründen çok daha büyüktür. Proje; finansman, teknoloji seçimi, insan kaynağı, yerli sanayi, düzenleyici kapasite, proje yönetimi, şebeke entegrasyonu ve jeopolitik risk gibi birbirinden ayrı görünen konuların aslında tek bir nükleer programın parçaları olduğunu göstermektedir.
Ruppur deneyiminin Bangladeş için kalıcı bir kazanıma dönüşmesi, yabancı teknoloji kullanımının azaltılmasından çok, bu teknoloji kullanılırken ulusal teknik ve kurumsal kapasitenin sürekli olarak artırılmasına bağlıdır.
Eğitim alan personelin geleceğin nükleer uzmanlarına ve eğiticilerine dönüşmesi gerekir.
Dışarıdan alınan teknoloji zamanla ülke içinde daha iyi anlaşılmalı, işletilmeli ve sorgulanabilmelidir.
Yerli tedarikçiler daha yüksek teknoloji ve nükleer kalite seviyelerine taşınmalıdır.
Düzenleyici kapasite ve güvenlik kültürü proje tamamlandıktan sonra da sürekli geliştirilmelidir.
Ruppur'dan çıkarılabilecek nihai ders:
Bir ülkenin ilk nükleer santralini inşa etmesi, nükleer enerji programının sonu değil; asıl başlangıcıdır.
Santral inşa edildiğinde fiziksel altyapı ortaya çıkar. Fakat gerçek nükleer kapasite; insanlar yetiştirildiğinde, kurumlar güçlendirildiğinde, yerli sanayi geliştiğinde, düzenleyici yapı bağımsızlaştığında ve kazanılan bilgi sonraki projelere aktarılabildiğinde oluşur.
Bu nedenle Ruppur'un gerçek mirası, yalnızca üreteceği elektrik değil; Bangladeş'in bundan sonraki nükleer projelerini kendi kurumsal hafızası, insan kaynağı ve teknik yetkinliği üzerine inşa edip edemeyeceğidir.
Başka bir ifadeyle, Ruppur'un gerçek sınavı santralın devreye girdiği gün değil, Bangladeş'in Ruppur'dan öğrendikleriyle bir sonraki nükleer projeyi nasıl gerçekleştireceği gün başlayacaktır.
